Auf einen Blick

    • 2015: Eröffnung Forum Hanau
    • 2014: Richtfest Forum Hanau
    • Eröffnung ZOB zweites Quartal 2014
    • Umgestaltung Straßenraum Marktplatz Süd/Ost zweites Quartal 2014
    • Neugestaltung Marktplatz West/Café Central 2014
    • Umgestaltung Freiheitsplatz nach Fertigstellung Busbahnhof 2014
    • 2014: Neubebauung Westcarré
    • 3. Quartal 2013: Beginn Rohbau Forum Hanau
    • Juli 2013: Beginn Umgestaltung Straßenräume Freiheitsplatz
    • Juli 2013: Beginn Neugestaltung ZOB
    • Apr. 2013: Neubau Gastro Marktplatz Ost inkl. Sanierung Tiefgarage
    • Apr. 2013: Beginn Umgestaltung Straßenraum Nürnberger Straße
    • 1.Q 2013: Beginn Verbau und Aushub Freiheitsplatz
    • Dez. 2012: Beginn Abriss Westcarré
    • 15.12.2011: Eröffnung des Kinopolis Hanau
    • Nov. 2012: Fertigstellung Leitungsumverlegungen am Freiheitsplatz
    • bis November 2012: Verlegung Fernwärme, Gas und Wasser Nürnberger Str.
    • bis November 2012: Verlegung Fernwärme, Gas und Wasser Salz- und Rosenstr.
    • 11.2011: Erste Baumaßnahme, Umlegung Mischwasserkanal am Freiheitsplatz
    • 24.02.2011: Bekanntgabe der Einbeziehung Karstadt-Barthel-Immobilie
    • 11.-13.02.2011: Informations-Wochenende für Bürger
    • 31.05.2010: Investor HBB wird Partner
    • 17.05.2010: Bürgerversammlung
    • 10./11.02.2009: Investoren stellen Pläne bei Bürgerwochenende vor
    • 16.06.2008: Start WeDi durch Stadtverordneten-beschluss
Logo der Stadt Hanau

Logbuch

KW 42, 2015 Nach Oben

Forum Hanau
  • Allgemeine Restarbeiten

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Beginn Zimmermannsarbeiten Dachstuhl

Breitbandausbau
  • Großauheim: Zieharbeiten in der Hanauer-Landstraße und der Josef-Bautz-Straße
  • Wolfgang: Tiefbau- und Zieharbeiten vor Sportsfield-Housing und im IPW
  • Wolfgang: Zieharbeiten im IPW
  • Steinheim: Tiefbauarbeiten in der Offenbacher Landstraße
  • Steinheim: Abschluss Zieharbeiten in der Eppsteinstraße, Berliner Straße, Doorner Straße und Ludwigstraße

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen – fortgesetzt
  • Bereich Planstraße1: Leitungsverlegung – fortgesetzt

St. Vinzenz-Krankenhaus
  • Gründungsarbeiten – fortgesetzt

KW 40, 2015 Nach Oben

20150909-048

Forum Hanau
  • Allgemeine Restarbeiten

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2. Und 3.OG)

Steinheimer Straße

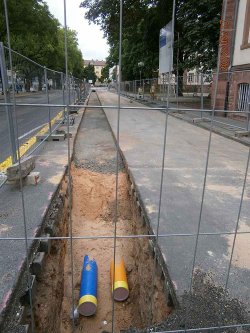

  • Bereich Forum Hanau: Auskofferung, Einbau Schotter, Herstellung Planum, Einbau Rinne und Pflasterarbeiten – fortgesetzt

Breitbandausbau
  • Innenstadt: Querung Mühlstraße abgeschlossen.
  • Großauheim: Waldsiedlung - Montagearbeiten und Stromanschlüsse abgeschlossen, Schließen der MFG Montagegruben.
  • Großauheim: Sandgasse, BBC Gebiet - Montagearbeiten und Stromanschlüsse abgeschlossen, Schließen der MFG Montagegruben.
  • Großauheim: Tiefbauarbeiten vom Rochusplatz bis Krotzenburger Straße 12‐16 fertigstellt, Spülbohrung Richtung Steinwingert‐Straße hergestellt. Tiefbau Hauptstr.(Bahnhofstr.‐Hanauer Landstraße ) und Mittlere Maingasse abgeschlossen
  • Wolfgang: Zieharbeiten und Herstellung Stromanschlüsse; Abschluss geplant bis Ende 41. KW,
  • Steinheim: Tiefbauarbeiten Idastr. abgeschlossen (offene Kopflöcher), zusätzlich 150m Tiefbauarbeiten in der Johannes‐Machern‐Straße
  • Steinheim: Tiefbauarbeiten Darmstädter Str. bis Albanusstraße abgeschlossen
  • Steinheim: Tiefbauarbeiten Doorner Straße abgeschlossen, parallel Austausch der Oberfläche
  • Steinheim: Tiefbauarbeiten Molitor Straße/Gartenstraße
  • Steinheim: Tiefbauarbeiten Hermann‐Ehlers‐Straße/Berliner Straße, parallel Austausch der Oberfläche Berliner Straße

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen – fortgesetzt
  • Bereich Planstraße1: Leitungsverlegung – fortgesetzt

St. Vinzenz-Krankenhaus
  • Gründungsarbeiten – fortgesetzt

KW 39, 2015 Nach Oben

Forum Hanau
  • Restarbeiten Fassaden

Stadtplatz ZOB / umgrenzende Straßen
  • Pflasterarbeiten Gehweg Straße „Im Bangert“ (im Bereich der Kirche)

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2. Und 3.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Schotter, Herstellung Planum, Einbau Rinne und Pflasterarbeiten – fortgesetzt

Breitbandausbau
  • Großauheim: Tiefbauarbeiten in der, Haupstraße, am Rochusplatz und in der Krotzenburger Straße –Baustopp wegen Rochusmarkt (25.09.-27.09.)
  • Großauheim: Tiefbauarbeiten in der Mittleren Maingasse
  • Großauheim: allgemeine Verfüllung Montagegruben.
  • Wolfgang: Einzieharbeiten und Herstellung Stromanschlüsse
  • Steinheim: Tiefbauarbeiten Herrmann-Ehlers-Straße und Idastraße abgeschlossen (noch offene Kopflöcher)
  • Steinheim: Darmstädter Straße und Berliner Straße
  • Steinheim: Tiefbauarbeiten Herrmann-Ehlers-Straße, Idastraße und Darmstädter Straße
  • Steinheim: Beginn Tiefbauarbeiten Molitorstraße und Johannes-Machern-Straße
  • Steinheim: Tiefbaubeginn in der Gartenstraße

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen – fortgesetzt
  • Bereich Planstraße1: Bodensanierung BauPro abgeschlossen
  • Bereich Planstraße1: Leitungsverlegung – fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt
  • Aufbau erster Hochbaukran
  • Beginn Gründungsarbeiten

KW 38, 2015 Nach Oben

20150910-013

Forum Hanau
  • Restarbeiten Fassaden

Stadtplatz ZOB / umgrenzende Straßen
  • Pflasterarbeiten Gehweg Straße „Im Bangert“ (im Bereich der Kirche)

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2. Und 3.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Schotter, Herstellung Planum, Einbau Rinne und Pflasterarbeiten – fortgesetzt

Breitbandausbau
  • Großauheim: Tiefbauarbeiten in am Rochusplatz und in der Krotzenburger Straße
  • Großauheim: allgemeine Verfüllung Montagegruben.
  • Wolfgang: Einzieharbeiten von Großauheim nach Wolfgang
  • Steinheim: Beginn Tiefbauarbeiten Herrmann-Ehlers-Straße, Idastraße und Darmstädter Straße

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen – fortgesetzt
  • Bereich Planstraße1: Bodensanierung BauPro abgeschlossen
  • Bereich Planstraße1: Leitungsverlegung – fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt
  • Beginn Aushub

KW 37, 2015 Nach Oben

20150909-044

Forum Hanau
  • Allgemeiner Ausbau – fortgesetzt
  • Montage Fassaden-Vordächer – fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Pflasterarbeiten in den „Y-Gassen“ – fortgesetzt
  • Sockelmontage BK5 – fortgesetzt
  • Räumungsarbeiten Wirtschaftshof - fortgesetzt
  • Installation Außenwerbung/Schriftzug „Forum Hanau“ – fortgesetzt
  • Allgemeine Räumungsarbeiten BE-Flächen
  • BIB: Feininstallation Elektro/IT, – fortgesetzt
  • BIB: Ablieferung Möbel- und Verkleidungselemente - fortgesetzt
  • BIB: Umzug/einrichten Bücher – fortgesetzt
  • Eröffnung Forum Hanau am 10.09.2015

Stadtplatz ZOB / umgrenzende Straßen
  • Stadtplatz: Restarbeiten
  • Im Bangert: Regulierung Gehweg
  • Im Bangert: Kanalbauarbeiten im Bereich Einmündung Steinheimer Straße
  • Montage Baumeinfassungen im Bereich Kammgebäude

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2. Und 3.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Rinne und Pflasterarbeiten - fortgesetzt
  • Behebung Kanalschaden am Haus Sternstraße 20

Breitbandausbau
  • Großauheim: Fertigstellung Tiefbauarbeiten in der John-F.-Kennedy-Str.
  • Großauheim: Tiefbauarbeiten in der Bahnhofstraße (zw. L3309 und Spessartstraße)
  • Großauheim: Zieharbeiten in der Sandgasse und im Spitzenweg
  • Großauheim: Beginn Tiefbauarbeiten in der Altstadt
  • Großauheim: Tiefbaubeginn in der Krotzenburger Str. und dem Rochusplatz
  • Wolfgang: Tiefbauarbeiten in der Lehrhöferstr.
  • Wolfgang: Einzieharbeiten von Großauheim nach Wolfgang

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 - fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen - fortgesetzt
  • Bereich Planstraße1: Bodensanierung, Leitungsverlegung - fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt

Sonstiges
  • Wiedereröffnung Tiefgarage Main-Kinzig-Halle nach Sanierungsarbeiten

KW 36, 2015 Nach Oben

20150903--008

Baufeld Forum Hanau
  • Allgemeiner Ausbau – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Pflasterarbeiten in den „Y-Gassen“ – fortgesetzt
  • Sockelmontage BK5 – fortsgesetzt
  • Räumungsarbeiten Wirtschaftshof - fortgesetzt
  • Installation Außenwerbung/Schriftzug „Forum Hanau“ – fortgesetzt
  • BIB: Feininstallation Elektro/IT, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Ablieferung Möbel- und Verkleidungselemente - fortgesetzt
  • BIB: Umzug/einrichten Bücher – fortgesetzt

Stadtplatz ZOB / umgrenzende Straßen
  • Stadtplatz: Restarbeiten
  • Im Bangert: Regulierung Gehweg
  • Montage Baumeinfassungen im Bereich Kammgebäude

Westcarree
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2. Und 3.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Rinne und Pflasterarbeiten - fortgesetzt

Breitbandausbau
  • Großauheim: Kabelzieharbeiten in der John-F.-Kennedy-Str. und Theodor-Heuss-Str. und Sandgasse
  • Großauheim: Tiefbauarbeiten im Schafbrückenweg
  • Steinheim: Vorbereitung Tiefbaubeginn

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 - fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen - fortgesetzt
  • Bereich Planstraße1: Bodensanierung, Leitungsverlegung - fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt

KW 35, 2015 Nach Oben

20150826--013

Baufeld Forum Hanau
  • Allgemeiner Ausbau – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Pflasterarbeiten in den „Y-Gassen“ – fortgesetzt
  • Sockelmontage BK5 – fortsgesetzt
  • Räumungsarbeiten Wirtschaftshof
  • Installation Außenwerbung/Schriftzug „Forum Hanau“ – fortgesetzt
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Ablieferung Möbel- und Verkleidungselemente - fortgesetzt
  • BIB: Umzug/einrichten Bücher – fortgesetzt

Stadtplatz ZOB / umgrenzende Straßen
  • Stadtplatz: Restarbeiten
  • Erneuerung Straßenbeleuchtung in der Straße „Im Bangert“
  • Sanierung Fahrstraße und Fahrbahn Süd und Fahrbahn Ost.
  • Im Bangert: Regulierung Gehweg

Krämerstraße
  • Restarbeiten
  • Baumpflanzungen am 27.08.2015

Westcarree
  • Altstraße: Pflasterverlegung Gehweg am Gebäude
  • 2.+3.BA: Betonage Bodenplatte – fortgesetzt
  • 2.+3.BA: Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Rinne und Pflasterarbeiten - fortgesetzt

Breitbandausbau
  • Großauheim: Tiefbauarbeiten in der John-F.-Kennedy-Str., Theodor-Heuss-Str. und Göthestr., Sandgasse und Spitzenweg
  • Wolfgang: Tiefbaubeginn in der Eichenallee
  • Freigerichtstraße: Restarbeiten Teifbau
  • Steinheim: Vorbereitung Tiefbaubeginn

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 - fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen - fortgesetzt
  • Bereich Planstraße1: Bodensanierung, Leitungsverlegung - fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt

KW 34, 2015 Nach Oben

201500820-013

Baufeld Forum Hanau
  • Allgemeiner Ausbau – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Beginn Fassadenbegrünung BK1 -Nord
  • Abdichtung, Einbau Dämmung und Pflasterarbeiten in den „Y-Gassen“ fortsetzen
  • Beginn Sockelmontage BK5
  • Einbringung Gussasphalt im Wirtschaftshof
  • Beginn Installation Außenwerbung/Schriftzug „Forum Hanau“ und „Kulturforum“
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Ablieferung Möbel- und Verkleidungselemente - fortgesetzt
  • BIB: Umzug/einrichten Bücher – fortgesetzt

Stadtplatz ZOB / umgrenzende Straßen
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Freiheitsplatz Nord und Bangertstraße: Markierungsarbeiten Straße
  • Freiheitsplatz Nord: Montage Straßenmöbel
  • Geplante Fertigstellung KW36

Krämerstraße
  • 2.BA (Südlicher Bereich bis Steinheimer Str.): Einbau Schotter, Herstellung Feinplanum und Pflasterarbeiten – beendet
  • Montage Straßenmöbel
  • Geplante Fertigstellung KW35

Westcarree
  • Altstraße: Pflasterverlegung Gehweg am Gebäude
  • 2.+3.BA: Betonage Bodenplatte – fortgesetzt
  • 2.+3.BA: Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller - fortgesetzt

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2.OG)

Steinheimer Straße
  • Bereich Forum Hanau: Auskofferung, Einbau Rinne und Pflasterarbeiten - fortgesetzt
  • Geplante Fertigstellung KW36

Breitbandausbau
  • Großauheim: Tiefbauarbeiten in der John-F.-Kennedy-Str., Theodor-Heuss-Str. Sandgasse und Göthestr.

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 - fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen - fortgesetzt
  • Bereich Planstraße1: Bodensanierung, Leitungsverlegung - fortgesetzt

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt

KW 33, 2015 Nach Oben

20150812--009

Baufeld Forum Hanau
  • Allgemeiner Ausbau – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Verkleidung Treppe in BK2 – fortgesetzt
  • Abdichtung und Einbau Dämmung in den „Y-Gassen“ - fortgesetzt
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Umzug/einrichten Bücher – fortgesetzt

Stadtplatz ZOB/ umgrenzende Straßen
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Bereich Forum BK4 (Kammgebäude): Schottereinbau und Pflasterarbeiten – fortgesetzt
  • FP-Nord und Straße „Im Bangert“: Einbau Farbasphalt

Krämerstraße
  • (Südlicher Bereich bis Steinheimer Str.): Auskoffern und Einbau Schotter, Herstellung Feinplanum, und Pflasterarbeiten – fortgesetzt

Westcarree
  • Restarbeiten
  • Betonage Bodenplatte
  • Schalung, Bewehrung, Betonage aufgehende Bauteile Tiefgarage/Keller

Ostcarré
  • Schalung, Bewehrung, Betonage und Maurerarbeiten aufgehende Bauteile (2.OG)

Steinheimer Straße
  • Kreuzungsbereich Steinheimer Straße. Ecke Sternstraße: Asphalt- und Pflasterarbeiten
  • Bereich Forum Hanau: Auskofferung, Einbau Rinne und Pflasterarbeiten
  • Kreuzungsbereich „Am Steinheimer Tor“: Aufhebung der Teilsperrung wegen Verlegung Fernwärme am 14.08.2015

Breitbandausbau
  • Zusätzliche Tiefbau– und Zieharbeiten aufgrund schadhaften Netzes in der Wilhelmstr., Akademiestr, Friedrichstr und Engelhardstr.
  • Großauheim: Tiefbauarbeiten in der John-F.-Kennedy-Str., Theodor-Heuss-Str. und Göthestr.
  • Großauheim: Beginn Tiefbauarbeiten in der Sandgasse und Anton-Dunkel-Str.

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Stellen und Montage von Gebäudefertigteilen
  • Bereich Planstraße1: Bodensanierung, Leitungsverlegung

St. Vinzenz-Krankenhaus
  • Abriss – fortgesetzt

KW 30, 2015 Nach Oben

20150716-078

Baufeld Forum Hanau
  • Allgemeiner Ausbau (Decken, Trockenbau, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Übergabe Mieterflächen – fortgesetzt
  • TG: Einbau Asphalt im Ab/Auffahrbereich
  • Allgemeiner Mieterausbau- fortgesetzt
  • Verkleidung Treppe in BK2 – fortgesetzt
  • Abdichtung und Einbau Dämmung in den „Y-Gassen“ - fortgesetzt
  • Verlängerte Hammerstraße: Pflasterarbeiten - fortgesetzt
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Beginn „Umzug“ Bücher am 24.07.2015 mit „Bücherkette“

Stadtplatz ZOB/ umgrenzende Straßen
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Bereich Forum BK4 (Kammgebäude): Pflasterarbeiten – fortgesetzt
  • Bangertstraße: Einbau Schotter, Herstellung Planum
  • Inberiebnahme Fontänenfeld am 21.07.2015
  • Straße „Am Freiheitsplatz“ (Nord): Herstellung Kopflöcher für HA und Aushub für Parkleitsystem

Krämerstraße
  • Auskoffern und Einbau Schotter, Herstellung Feinplanum, Einbau Gitter für Lichtschächte und Pflasterarbeiten – fortgesetzt

Westcarree
  • Restarbeiten
  • Aushub Baugrube – fortsetzen
  • Gründung – fortsetzen
  • Betonage Bodenplatte
  • Sperrung der Französischen-Allee zw. Hahnenstr. und Altstraße im Bereich wegen Herstellung HA Westcarré 2. Und 3. BA ab 20.07.2015

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (EG) – fortgesetzt

Steinheimer Straße
  • Kreuzungsbereich Steinheimer Straße. Ecke Sternstraße:, Herstellung Planum
  • Bereich Forum Hanau: Auskofferung, Einbau Sinkkästen, Schottereinbau
  • Beginn Verlegung Fernwärmeleitung in der Steinheimer Straße im Bereich Ordnungsamt/“Am Steinheimer Tor“ ab dem 21.07.2015 bis voraussichtlich 14.08.2015

Breitbandausbau
  • Tiefbau Grüner Weg – beendet
  • Gewerbegebiet Nord und Lamboy: Zieharbeiten
  • „Freigerichtviertel“: Restarbeiten in der Freigerichtstraße
  • Tiefbauarbeiten am Hafenplatz - fortgesetzt
  • Großauheim: Vorbereitung Tiefbau

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • Rückbau Parkplatzleuchten, Flächenentsiegelung für Kampfmittelfreimessung, Einrichten der Anlagen zur Wasserreinigung

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

KW 29, 2015 Nach Oben

20150716-072

Baufeld Forum Hanau
  • Allgemeiner Ausbau (Decken, Trockenbau, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Verlängerte Hammerstraße: Abdichtungsarbeiten
  • Übergabe Mieterflächen - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Verkleidung Treppe in BK2 – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Einbau Pflaster in der verlängerten Hammerstraße („Platanenplatz“) – fortgesetzt
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • BIB: Beginn Installation IT-Infrastruktur
  • BIB: Anlieferung Regale

Stadtplatz ZOB/ umgrenzende Straßen
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Stadtplatz: Montage Baumschutzbügel – fortgesetzt
  • Hammerstraße nördliches Ende: Östlicher Bereich: Einbau Pflaster
  • Bereich Forum BK4 (Kammgebäude): Herstellung Feinplanum
  • Bangertstraße: Aufbruch Oberfläche, auskoffern, Herstellung Planum, Einbau Asphalt
  • Oppenheim-Denkmal: Einbau Beleuchtung

Krämerstraße
  • Auskoffern, Einbau Sinkkästen und Baumpflanzkästen, Einbau Schotter, Beginn Pflasterarbeiten

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Aushub Baugrube - fortgesetzt
  • Herstellung Verbau Baugrube – fortgesetzt
  • Gründung – fortgesetzt
  • Fertigstellung HA Westcarré 2. +3.BA in der Steinheimer Straße zw. Hahnenstr. und Altstr., Aufhebung der Vollsperrung

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (EG) – fortgesetzt
  • Decke über UG

Steinheimer Straße
  • Kreuzungsbereich Steinheimer Straße. Ecke Sternstraße: Kanaluntersuchungen
  • Bereich Forum Hanau: Auskofferung

Breitbandausbau
  • Tiefbau Grüner Weg - fortgesetzt
  • Innenstadt: Tiefbau Salzstr. – beendet
  • „Freigerichtviertel“: Beginn Zieharbeiten in der Milseburg- und Freigerichtstraße
  • Beginn Tiefbauarbeiten am Hafenplatz
  • Beginn Vorbereitung Tiefbau im Bereich Großauheim/Wolfgang

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Kampfmittelsondierung am 30.06.2015

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Vollsperrung der Salzstraße zw. Hirschstraße und Ausfahrt Parkhaus vom 13.07 bis 14.07.2015 wegen Stellung einer Betonpumpe.
  • Nachverfugung Straßenfläche in der Mühlstraße am 19.07.2015

KW 28, 2015 Nach Oben

20150707-005

Baufeld Forum Hanau
  • Allgemeiner Ausbau (Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in der verlängerten Hammerstraße – fortgesetzt
  • Pflasterarbeiten in der verlängerten Hammerstraße (Bereich Straße „Im Bangert“)
  • Übergabe Mieterflächen - fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Verkleidung Treppe in BK2 - fortgesetzt
  • BIB: Feininstallation Elektro, Schreinerarbeiten, Malerarbeiten – fortgesetzt
  • Verlängerte Hammerstraße (Bereich „Platanenplatz“): Auskofferung, Einbau Schotter, Herstellung Feinplanum

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Stadtplatz: Montage Baumschutzbügel – fortgesetzt
  • Stadtplatz: Montage Ausstattungselemente – fortgesetzt
  • Teilrückbau Bauzaun Stadtplatz
  • Hammerstraße nördliches Ende: westlicher Bereich: Baumpflanzung
  • Hammerstraße nördliches Ende: östlicher Bereich: Auskofferung, Herstellung Planum und Beginn Einbau Pflaster
  • Bangertstraße: Aufbruch Oberfläche, Auskofferung, Einbau Kies und Herstellung Planum
  • Einweihung Oppenheim-Denkmal am 10.07.2015

Krämerstraße
  • Auskoffern, Einbau Sinkkästen und Baumpflanzkästen, Einbau Schotter, Beginn Herstellung Ablaufrinne

Westcarree
  • 1.BA: Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • 1.BA: Verputzarbeiten Fassade – fortgesetzt
  • 2.+3.BA: Aushub Baugrube – fortgesetzt
  • 2.+3.BA: Herstellung Verbau Baugrube – fortgesetzt
  • 2.+3.BA: Gründung – fortgesetzt

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (EG) – fortgesetzt
  • Decke über UG

Steinheimer Straße
  • Kreuzungsbereich Steinheimer Straße. Ecke Sternstraße: Kanalarbeiten
  • Bereich Forum Hanau: Auskofferung

Breitbandausbau
  • Tiefbauarbeiten Eberhardtstr. - fortgesetzt
  • Lamboy: Kabelzieharbeiten - fortgesetzt
  • Tiefbaubeginn Grüner Weg
  • Innenstadt: Tiefbaubeginn in Salzstr.

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Kampfmittelsondierung am 30.06.2015

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Wiederaufnahme Bautätigkeit „Wallgärten“ wegen Umzug BE-Fläche Gemeindezentrum Gärtnerstraße

KW 27, 2015 Nach Oben

20150701-010

Baufeld Forum Hanau
  • Montage Verkleidung an Unterkonstruktion vom Flugdach - fortgesetzt
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer – fortgesetzt
  • Montage Sockelleisten - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in der verlängerten Hammerstraße – fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Verkleidung Treppe – fortgesetzt
  • Beginn Übergabe Mieterflächen
  • BIB: Feininstallation Elektro, Trockenbau, Malerarbeiten – fortgesetzt
  • Verlängerte Hammerstraße (Bereich Platane): Auskofferung, Einbau Schotter, Herstellung Planum – fortgesetzt
  • BIB: Sichtbegehung Restfläche am 30.06.2015
  • BIB. Lieferung Regale

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: (Bereich Forum –südlicher Gehwegbereich): Herstellung Planum, Einbau Pflaster – fortgesetzt
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster – fortgesetzt
  • Stadtplatz: Montage Baumschutzbügel – fortgesetzt
  • Stadtplatz: Beginn Montage Ausstattungselemente
  • Stadtplatz: Eröffnung Kiosk
  • Bangertstraße: Einbau Schotter und Asphaltarbeiten
  • Hammerstraße nördliches Ende: Westlicher Bereich Ecke Sternstraße Einbau Pflaster
  • Hammerstraße nördliches Ende: Östlicher Bereich: Beginn Auskofferung, Kanalarbeiten

Krämerstraße
  • Pflasterarbeiten
  • 2.BA: Beginn Aufbruch Oberfläche, Auskoffern und Einbau Schotter

Westcarree
  • 1.BA: Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • 1.BA: Verputzarbeiten Fassade – fortgesetzt
  • 2.+3.BA: Aushub Baugrube - fortgesetzt
  • 2.+3.BA: Herstellung Verbau Baugrube – fortgesetzt
  • 2.+3.BA: Gründung – fortgesetzt
  • 2.+3.BA: Montage Hochbaukran

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (EG) – fortgesetzt
  • Decke über UG

Steinheimer Straße
  • Vollsperrung zwischen der Altstraße und der Hahnenstraße wegen Herstellung Kanal-Hausanschlüsse Westcarré 2. und 3. BA voraussichtlich vom 02.07.2015 bis spätestens 31.07.2015
  • Beginn Ausbau Kreuzungsbereich Steinheimer Straße. Ecke Sternstraße und Steinheimer Straße im Bereich Forum Hanau
  • Tiefbauarbeiten wegen FW-Anschluss Ordnungsamt zwischen Straße „Am Steinheimer Tor“ und Stichstraße zum Ordnungsamt voraussichtlich vom 29.07. bis 18.08.20415

Breitbandausbau
  • Beginn Tiefbauarbeiten Eberhardtstr.
  • Lamboy: Kabelzieharbeiten - fortgesetzt
  • Innenstadt/Forum: Restzieharbeiten
  • Hanau Nord: Zusätzlicher Tiefbau ca. 100 m in der Heldenberger Str.

Wolfgang-Kaserne
  • Fraunhofer: Abriss Gebäude 503 – fortgesetzt
  • ALD: Entkernung und Teilabriss Gebäude 500- fortgesetzt
  • ALD: Kampfmittelsondierung am 30.06.2015

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Abbruch ehem. Möbelhaus „Möbel Erbe Wohnwelt 2000“ in Steinheim ab dem 03.07.2015
  • Demontage Fassadengerüst ehem. C&A-Gebäude ab 02.07.2015
  • Spatenstich Frankfurter Landstraße 4-6 (ehemalige Tankstellen-Brache)

KW 25, 2015 Nach Oben

20150612-oppenheim-denkmal-092

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Einhebung Diesel Aggregat auf Dachfläche
  • Montage Verkleidung an Unterkonstruktion vom Flugdach – fortgesetzt
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer – fortgesetzt
  • Montage Sockelleisten am BK5 – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in der verlängerten Hammerstraße - fortgesetzt
  • Herstellung Außenrampe in der Steinheimer Str. Ecke Sternstraße - fortgesetzt
  • BIB: Feininstallation Elektro, Trockenbau, Malerarbeiten – fortgesetzt
  • BIB: Einbau Fahrregallager Archiv - fortgesetzt
  • BIB: Montage Deckenkronen ab 17.06.2015
  • Allgemeiner Mieterausbau- fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: (Bereich Forum –südlicher Gehwegbereich): Einbau Schotter, Herstellung Baumgruben und Planum, Einbau Pflaster - fortgesetzt
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster, Kanalarbeiten – fortgesetzt
  • Stadtplatz: Arbeiten am Fontänenfeld
  • Stadtplatz -Ost: Einbau Elemente „Immergrüne Gärten“ – fortgesetzt
  • Sternstraße : Herstellung Planum, Schottereinbau, Herstellung Baumgruben, Einbau Pflaster – fortgesetzt
  • Hammerstraße Nord: Beginn Auskofferung, Sinkkästen setzen und anschließen, Schottereinbau und Einbau Entwässerungsrinne

Krämerstraße
  • Auskoffern 1. BA, Einbau Schotter, Sinkkästen setzen und Herstellung Planum - fortgesetzt
  • Herstellung Kanalanschluss mit Rückschlagklappe für Springbrunnenpumpe - fortgesetzt
  • Herstellung Lampenfundamente Unterflurmüllbehälter und Baumwurzelsysteme - fortgesetzt
  • Herstellung Hausanschlüsse Strom
  • Einbau Unterflurmüllbehälter
  • Anpflasterung an Bestandspflaster im östlichen Bereich
  • Beginn Einbau Entwässerungsrinne

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Aushub Baugrube – fortgesetzt

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller und EG) - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) – fortgesetzt
  • Fassadenarbeiten - fortgesetzt

Breitbandausbau
  • MGF in Martin-Luther-King-Str, Ostheimer Str., Klausenweg und „Alter Rückinger Weg“ stellen
  • Tiefbauarbeiten in der Bruchköbler Landstraße, Fallbachstr. und Körnerstr.
  • Einzieharbeiten in der Straße „Alter Rückinger Weg“.
  • MFG versetzen von der Hopfenstraße in „An der Pumpstation“.
  • Tiefbauarbeiten in der Freigerichtstraße

  • Freigerichtviertel: Tiefbauarbeiten Milseburgstr.

Wolfgang-Kaserne
  • Abriss Gebäude 503 – fortgesetzt
  • Entkernung und Teilabriss Gebäude 500 (ALD)- fortgesetzt

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Beginn Möblierung Rosenstraße
  • Die Baugenehmigungen für den Neubau des Innovations-Zentrums Heraeus und dem Neubau St. Vinzenz-Krankenhaus wurde von der Bauaufsicht erteilt

KW 24, 2015 Nach Oben

Oppenheim-denkmal-060

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Montage Verkleidung an Unterkonstruktion vom Flugdach
  • Montage Metallaußenverkleidung an Trafostation in der Straße "Am Bangert“
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Montage Fassaden-Vordächer – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Montage Sockelleisten
  • Abdichtung und Einbau Dämmung UG in der verlängerten Hammerstraße
  • TG: Beschichtungsarbeiten – fortgesetzt
  • Herstellung Außenrampe in der Steinheimer Str. Ecke Sternstraße
  • BIB: Feininstallation Elektro, Trockenbau, Malerarbeiten – fortgesetzt
  • BIB: Lieferung und Beginn Einbau Fahrregallager Archiv
  • Allgemeiner Mieterausbau- fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: (Bereich Forum –südlicher Gehwegbereich): Einbau Schotter, Herstellung Baumgruben und Planum, Einbau Pflaster – fortgesetzt
  • Freiheitsplatz Nord/ Ecke verlängerte Fahrstraße: Einbau Rest Fahrbahnbeton
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster, Kanalarbeiten, versetzen der „Schießscharte“, Bauzaun stellen für das Denkmal.
  • Stadtplatz -Ost: Beginn Einbau Elemente „Immergrüne Gärten“.
  • Sternstraße : Herstellung Planum, Herstellung Baumgruben, Einbau Pflaster – fortgesetzt
  • Sternstraße: „Umswitchen“ der Baustelle auf südlichen Bereich der Straße
  • Sternstraße: Einbau/Sanierung bestehende Lichtschächte

Krämerstraße
  • Auskoffern 1. BA, Einbau Schotter, Sinkkästen setzen und Herstellung Planum
  • Herstellung Kanalanschluss mit Rückschlagklappe für Springbrunnenpumpe
  • Herstellung Lampenfundamente Unterflurmüllbehälter und Baumwurzelsysteme

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Aushub Baugrube - fortgesetzt
  • Finale Baustelleneinrichtung

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller und EG) - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) – fortgesetzt
  • Fassadenarbeiten - fortgesetzt

Breitbandausbau
  • Hanau-Nord: Beginn Tiefbauarbeiten in der Fallbachstr, Körnerstr und der Bruchköbler Landstraße
  • Kabelzieharbeiten im „Alter Rückinger Weg“
  • Tiefbauarbeiten in der Freigerichtstraße

Wolfgang-Kaserne
  • Abriss Gebäude 503 – fortgesetzt
  • Entkernung und Teilabriss Gebäude 500 (ALD)- fortgesetzt

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Lieferung Materialien und Beginn Arbeiten am Oppenheim-Denkmal

KW 23, 2015 Nach Oben

Vincenz

Baufeld Forum Hanau
  • Dachdeckerarbeiten - fortgesetzt
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Demontage Fassadengerüst BK5 im Bereich Steinheimer Straße
  • Beginn Fassadenarbeiten an der Trafostation
  • Einbau von Türen und Elektrokästen - fortgesetzt
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • TG: Beschichtungsarbeiten - fortgesetzt
  • BIB: Feininstallation Elektro, Trockenbau, Malerarbeiten – fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord (Bereich Forum –südlicher Gehwegbereich): Einbau Leerrohre und Schotter, Herstellung Baumgruben und Planum –fortgesetzt
  • Freiheitsplatz Nord (Bereich Forum –südlicher Gehwegbereich): Beginn Einbau Pflaster
  • Freiheitsplatz Nord (Bereich Forum –südlicher Fahrbahnbereich): Einbringung Deckasphalt ab 01.06.2015
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Entwässerungsrinne und Pflaster, Kanalarbeiten – fortgesetzt
  • Sternstraße : Herstellung Planum, Herstellung Baumgruben, Einbau Pflaster - fortgesetzt

Krämerstraße
  • Verlegung von Leerrohren – fortgesetzt
  • Kabeleinzieharbeiten Strom
  • Beginn Aufbruch Oberfläche aus Richtung Osten

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Aushub Baugrube

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller und EG) - fortgesetzt
  • Maurerarbeiten EG

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) – fortgesetzt
  • Fassadenarbeiten - fortgesetzt

Breitbandausbau
  • Kesselstadt: versetzen eines MFG in die Straße „An der Pumpstation“.
  • Lamboy: Stellen von MFG
  • Kabelzieharbeiten in der Eugen-Kaiser-Str. und Nußallee
  • Freigerichtstraße: Tiefbauarbeiten - fortgesetzt

Wolfgang-Kaserne
  • Entkernung Gebäude 503 (FHG) – fortgesetzt
  • Abriss Gebäude 503 - fortgesetzt
  • Entkernung und Teilabriss Gebäude 500 (ALD)- fortgesetzt

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Sperrung der Mai-Kinzig-Hallen-Parkplätze vom 26.05.2015 bis voraussichtlich 04.09.2015 wegen Sanierungsarbeiten.

KW 22, 2015 Nach Oben

20150519-039

Baufeld Forum Hanau
  • Dachdeckerarbeiten - fortgesetzt
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Fassadenarbeiten - fortgesetzt
  • Einbau von Türen und Elektrokästen - fortgesetzt
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • TG: Beschichtungsarbeiten - fortgesetzt
  • BIB: Feininstallation Elektro, Trockenbau, Malerarbeiten – fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: Einbau Leerrohre und Schotter, Herstellung Planum, Einbau Granitborde - fortgesetzt
  • Freiheitsplatz Nord : Asphaltarbeiten (Asphalt-Tragschicht und Gußasphaltrinnen) ab 26.05.2015
  • Freiheitsplatz Nord (Bereich Kreisel bis Forum): Vollsperrung wegen Einbringung Deckasphalt am 27.05. und 28.05.2015.
  • Freiheitsplatz Nord (Bereich Forum – nördlicher Fahrbahnbereich): Einbringung Deckasphalt im Laufe der KW22
  • Stadtplatz: Herstellung Planum, Einbau Schotter, Einbau Pflaster, Kanalarbeiten - fortgesetzt
  • Sternstraße : Herstellung Planum, Herstellung Baumgruben, Einbau Pflaster – fortgesetzt
  • Kiosk: Fliesenarbeiten im Innenbereich

Krämerstraße
  • Herstellen von Hausanschlüssen (TW und Gas) – fortgesetzt
  • Verlegung von Leerrohren
  • Kabelzieharbeiten
  • Stilllegung und Entfernen alter Wasserleitung/Schieberkreuz im Bereich Am Markt/Krämerstraße

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Verbau – fortgesetzt

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller und EG) - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) – fortgesetzt
  • Beginn Fassadenarbeiten
  • Einbau Fenster

Breitbandausbau
  • Innenstadt: Fertigstellung Tiefbau in der Mühlstr./Jahnstr. und Sandeldamm
  • Freigerichtstraße: Beginn Tiefbauarbeiten
  • Kesselstadt: Tiefbau Kesselstadt und Wilhelmsbad abgeschlossen. Ausnahme Kopflöcher

Wolfgang-Kaserne
  • Entkernung Gebäude 503 (FHG) – fortgesetzt
  • Beginn Abriss Gebäude 503
  • Entkernung und Teilabriss Gebäude 500 (ALD)- fortgesetzt

St. Vinzenz-Krankenhaus
  • Entkernung im Bereich Nußallee - fortgesetzt

Sonstiges
  • Sperrung der Mai-Kinzig-Hallen-Parkplätze vom 26.05.2015 bis voraussichtlich 04.09.2015 wegen Sanierungsarbeiten.

KW 20, 2015 Nach Oben

20150513-017

Baufeld Forum Hanau
  • Dachdeckerarbeiten
  • Dachbegrünung
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Fassadenarbeiten - fortgesetzt
  • Einbau von Türen und Elektrokästen
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Einbau Dämmung, Schotter über UG und Borde in der „verlängerten Hammerstraße“ - fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • BIB: Feininstallation Elektro – fortgesetzt
  • Allgemeiner Mieterausbau- fortgesetzt
  • Umsetzen Container – fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: Einbau Leerrohre und Schotter, Herstellung Planum, Einbau Granitborde –fortgesetzt
  • Stadtplatz: Einbau PE-Rohre, Einbau Leerrohre, Herstellung Planum, Einbau Schotter, Pflasterarbeiten , Kanalarbeiten, Einbau Pflaster, Herstellung Denkmal-Fundament – fortgesetzt
  • Sternstraße : Herstellung Planum, Herstellung Baumgruben, Einbau Borde, PE-Rohre und Pflaster – fortgesetzt

Krämerstraße
  • Aushub Graben und Verlegung Stromleitung

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • Verputzarbeiten Fassade – fortgesetzt
  • Beginn Verbau

Ostcarré
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller) - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) - fortgesetzt

Breitbandausbau
  • Kesselstadt. Tiefbauarbeiten in der Kastanienallee

  • Kesselstadt: Tiefbau Phillipsruher Allee
  • Kesselstadt: Einzieharbeiten Phillipsruher-Allee bis Burgallee
  • Innenstadt: Kabelzieharbeiten Am Freiheitplatz
  • Innenstadt: Tiefbauarbeiten in der Bangertstr./Ramsaystraße und Rappengasse
  • Innenstadt: Kopfgruben Am Freiheitsplatz Nord und Süd für Einzieharbeiten und Rohrunterbrechungen
  • Innenstadt: Kabelzieharbeiten Am Freiheitsplan im Baustellenbereich
  • Innenstadt: Kabelzieharbeiten am 15.05.2015 im Bereich Eugen-Kaiser-Straße/Nußallee
  • Lamboy: Tiefbauarbeiten Karl-Marx-Straße
  • Hohe Tanne: Wiederherstellung Oberfläche in der Hochstädter Landstraße
  • Tiefbauarbeiten in der Konrad-Adenauer-Straße – fortgesetzt
  • Lorzingstraße: Errichtung eines Multifunktionsgehäuses

St. Vinzenz-Krankenhaus
  • Entkernung - fortgesetzt

Sonstiges
  • Abbruch und Neubau Trafo in der Münzgasse voraussichtlich vom 04.05. – 21.05.2015. Während der Bauphase Wegfall von 6 Stellplätzen.

KW 19, 2015 Nach Oben

20150507-032

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach – fortgesetzt
  • Dachbegrünung
  • Fassadenarbeiten - fortgesetzt
  • Allgemeiner Ausbau (Trockenbau, Decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • BIB: Allgemeiner Ausbau (Trockenbau, Feininstallation, Montage Decke) – fortgesetzt
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“ - fortgesetzt
  • Einbau Pflaster über UG und Borde in der „verlängerten Hammerstraße“
  • Abbau und Umsetzung der Baucontainer in der verlängerten Hammerstraße
  • Allgemeiner Mieterausbau

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: Einbau Leerrohre und Schotter, Herstellung Planum, Einbau Granitborde, Kanalbauarbeiten –fortgesetzt
  • Stadtplatz: Einbau PE-Rohre, Einbau Leerrohre, Herstellung Planum, Einbau Schotter, Pflasterarbeiten , Kanalarbeiten, , Einbau Pflaster – fortgesetzt
  • Stadtplatz: Aushub Fundament Denkmal
  • Sternstraße : Herstellung Planum, Einbau Borde, PE-Rohre und Pflaster - fortgesetzt

Krämerstraße
  • Aushub Graben und Verlegung Stromleitung

Westcarree
  • 1.BA: Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) - fortgesetzt
  • 1.BA: Verputzarbeiten Fassade – fortgesetzt
  • 1.BA Teilrückbau Fassadengerüst
  • 2.BA: Freilegung alter Mauer- und Fundamentreste

Ostcarré
  • Rohbau: Herstellung Bodenplatte und Aufzugsunterfahrten - fortgesetzt
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller) – fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation) - fortgesetzt

Breitbandausbau
  • Kesselstadt: Wiederherstellung Oberfläche Salisweg/Pfarrer-Hufnagel-Straße, Burgallee und Königsberger Straße
  • Kesselstadt: Errichtung von Multifunktionsgehäuse
  • Innenstadt: Baugrube Freiheitsplatz 5 verfüllen
  • Lamboy: Tiefbauarbeiten in der Cranachstraße, Tiefbauarbeiten in der August-Schärttner-Straße und Buchenweg beendet
  • Lamboy: Tiefbauarbeiten August Schärttner-Straße Richtung Karl-Marx-Straße begonnen
  • Hohe Tanne: Oberfläche Amselstraße wiederhergestellt.
  • Hohe Tanne: Tiefbau- und Kabelzieharbeiten in der Hochstädter Landstraße
  • Tiefbauarbeiten in der Konrad-Adenauer-Straße

St. Vinzenz-Krankenhaus
  • Entkernung - fortgesetzt

Sonstiges
  • Abbruch und Neubau Trafo in der Münzgasse voraussichtlich vom 04.05. – 21.05.2015. Während der Bauphase Wegfall von 6 Stellplätzen.

KW 18, 2015 Nach Oben

20150430-013

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach - fortgesetzt
  • Fassadenarbeiten
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten) – fortgesetzt
  • Einbau Dämmung, Schotter über UG und Borde in der „verlängerten Hammerstraße“
  • Abdichtung und Einbau Dämmung UG in den „Y-Gassen“
  • BIB: Allgemeiner Ausbau (Trockenbau, Feininstallation, Montage Decke) – fortsetzen

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: Einbau Leerrohre und Schotter, Herstellung Planum, Einbau Granitborde
  • Stadtplatz: Einbau PE-Rohre, Einbau Leerrohre, Herstellung Planum, Einbau Schotter, Pflasterarbeiten, Kanalarbeiten, Baumpflanzungen
  • Sternstraße : Herstellung Planum, Einbau Borde und PE-Rohre, Sanierung Lichtschächte, Einbau Pflaster

Krämerstraße
  • Provisorische Verfüllung der Bauminseln
  • Suchschachtungen
  • Abbau Telefonzelle
  • Aushub Graben und Verlegung Wasserleitung

Westcarree
  • Allgemeiner Ausbau (Trockenbau, decken, Feininstallation, Fliesenarbeiten)
  • Verputzarbeiten Fassade

Ostcarré
  • Rohbau: Herstellung Bodenplatte und Aufzugsunterfahrten – fortsetzen
  • Schalung, Bewehrung und Betonage aufgehende Bauteile (TG/Keller)

Gemeindezentrum Gärtnerstraße
  • Einbau Lüftungseinlässe Klimagerät
  • Einbau Fenster
  • Allgemeiner Ausbau (Trockenbau, Rohinstallation)

Breitbandausbau
  • Kesselstadt: Einzieharbeiten in der Philippsruher Allee und Salisweg
  • Kesselstadt: Fertigstellung Tiefbauarbeiten Salisweg, Burgallee und Königsberger Straße
  • Kesselstadt: Errichtung Multifunktionsgehäuse
  • Lamboy: Tiefbauarbeiten in der Cranachstraße, August-Schärttner-Straße und Buchenweg
  • Hohe Tanne: Fertigstellung Tiefbau im Amselstraße
  • Tiefbauarbeiten in der Hochstädter Landstraße
  • Wilhelmsbad: Errichtung von drei Multifunktionsgehäusen

St. Vinzenz-Krankenhaus
  • Beginn Entkernung

KW 15, 2015 Nach Oben

2015-04-09-059

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach - fortsetzen
  • Montage Flugdach – fortsetzen
  • Fliesenarbeiten OG Mall im – fortsetzen
  • Einbau Außentüren - fortsetzen
  • Einbau Innentüren - fortsetzen
  • Allgemeine Maurer- und Putzarbeiten – fortsetzen
  • Allgemeine Schlosserarbeiten – fortsetzen
  • Rohinstallation – fortsetzen
  • Mall: Deckenarbeiten
  • Abdichtungsarbeiten (Sternstraße)
  • BIB: Trockenbau, Rohinstallation, Montage Unterkonstruktion Decke, Montage Decke, - fortsetzen
  • BIB: Fliesenarbeiten – fortsetzen
  • BIB: Aufmaß für Fahrregalanlager

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord: Aufbruch Oberfläche, Herstellung Unterbau, Anpflanzung Bäume.
  • Freiheitsplatz Ost (am „Forum“): Herstellung Planum
  • Marktstraße: Pflasterarbeiten, Einbau Sinkkästen
  • Stadtplatz: Einbau PE Rohre, Einbau Leerrohre, Herstellung Planum
  • Sternstraße (West): Herstellung Planum
  • Im Bangert: Asphaltarbeiten
  • Mühlstraße: Restarbeiten

Marktplatz-West
  • Restarbeiten – fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Fassadendämmung – fortgesetzt
  • Verputzarbeiten Fassade

Ostcarré
  • Rohbau: Herstellung Bodenplatte und Aufzugsunterfahrten – fortsetzen

Gemeindezentrum Gärtnerstraße
  • Dachdeckerarbeiten

Breitbandausbau
  • Breitbandausbau Telekom in Kesselstadt/Weststadt – fortsetzen
  • Breitbandausbau Innenstadt

KW 14, 2015 Nach Oben

20150402-032

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach
  • Dachdeckerarbeiten auf Brücke 1 - fortgesetzt
  • Montage Flugdach – fortgesetzt
  • Fassadenarbeiten (Vollwärmeschutz) - fortgesetzt
  • Montage Fassadengerüst Süd-West
  • Fliesenarbeiten OG Mall - fortgesetzt
  • Einbau Außentüren
  • Einbau Innentüren - fortgesetzt
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortsetzen
  • Rohinstallation – fortgesetzt
  • Mall: Unterkonstruktion Decke - fortgesetzt
  • Abdichtungsarbeiten TG (Nord) und BK5 (Sternstraße)
  • BIB: Trockenbau, Rohinstallation, Montage Unterkonstruktion Decke, Montage Decke, - fortgesetzt
  • BIB: Fliesenarbeiten – fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Pflasterarbeiten. Umlegung Arbeitsbereich Straße und Aufbruch Oberfläche
  • Freiheitsplatz Ost (am „Forum“): Aufbruch Oberfläche
  • Marktstraße: Pflasterarbeiten, Herstellung Treppenanlage – fortgesetzt
  • Stadtplatz: Einbau PE Rohre, Einbau Schlitzrinne, Herstellung Baumgruben und Lampenfundamente, Herstellung Planum
  • Sternstraße: Beginn Umbaumaßnahmen –Aufbruch Oberfläche und Aushub
  • FP Süd/Ecke Hammerstraße: Demontage Trafo, Kabelarbeiten
  • Im Bangert: Aufbruch Fläche und Aushub

Marktplatz-West
  • Restarbeiten – fortgesetzt
  • Montage Terrassengeländer

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Fassadendämmung – fortgesetzt

Ostcarré
  • Aushub Baugrube – fortgesetzt
  • Beginn Herstellung Bodenplatte 1. Abschnitt (Bewehrung)

Gemeindezentrum Gärtnerstraße
  • Dachdeckerarbeiten

Sonstiges
  • Vollsperrung Straße „Hanauer Vorstadt“ in Richtung Hanau am 08.04.2015 von 09.00 – 17.00 Uhr

KW 13, 2015 Nach Oben

20150325-047

Baufeld Forum Hanau
  • Arbeiten an der Lüftungsanlage auf dem Dach
  • Dachdeckerarbeiten auf Brücke 1 – fortgesetzt
  • Fassadenarbeiten (Vollwärmeschutz) - fortgesetzt
  • Teilweise Demontage Fassadengerüst Richtung Hammerstraße
  • Montage Flugdach – fortgesetzt
  • Beginn Fliesenarbeiten OG Mall
  • Einbau Türen
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk - fortgesetzt
  • Rohinstallation – fortgesetzt
  • Mall: Unterkonstruktion Decke - fortsetzen
  • Abdichtungsarbeiten TG (Nord) – fortgesetzt
  • Estrich „Vapiano“
  • BIB: Trockenbau, Estrich, Rohinstallation, Montage Unterkonstruktion Decke - fortsetzen
  • BIB: Beginn Fliesenarbeiten
  • BIB Montage Gerüst für Deckenarbeiten
  • Verfüllung Ostseite
  • Übergabe Fläche Nord
  • Demontage Trafo Freiheitsplatz Süd/Ecke Hammerstraße

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Pflasterarbeiten
  • Marktstraße: Pflasterarbeiten, Herstellung Treppenanlage
  • Stadtplatz: Einbau PE Rohre, Herstellung Baumgruben und Lampenfundamente – fortgesetzt
  • Sternstraße: Beginn Tiefbauarbeiten

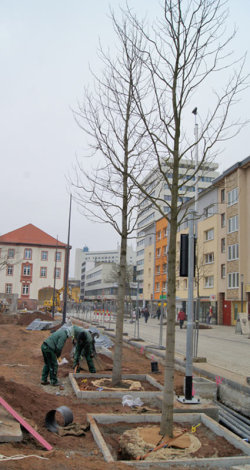

  • Mühlstraße: Anpflanzung von Bäumen

Marktplatz-West
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt
  • Tiefbauarbeiten (HNG) im nördlichen und südlichen Bereich

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Fassadendämmung – fortgesetzt

Ostcarré
  • Aushub Baugrube – fortgesetzt
  • Beginn Herstellung Bodenplatte 1. Abschnitt (Bewehrung)

Gemeindezentrum Gärtnerstraße
  • Dachdeckerarbeiten

Sonstiges
  • Breitbandausbau Telekom in Kesselstadt/Weststadt - fortgesetzt

KW 12, 2015 Nach Oben

Zob

Baufeld Forum Hanau
  • Dacharbeiten
  • Fassade (Vollwärmeschutz) - fortgesetzt
  • Demontage Fassadengerüst (Sternstraße)
  • Dachdeckerarbeiten auf Brücke 1
  • Montage Flugdach – fortgesetzt
  • Estricharbeiten in Treppenhäuser - fortgesetzt
  • Einbau Türen - fortgesetzt
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk
  • Rohinstallation – fortgesetzt
  • Mall: Unterkonstruktion Decke - fortgesetzt
  • Fräßarbeiten Zufahrt TG
  • Abdichtungsarbeiten TG (Nord) – fortgesetzt
  • BiB: Trockenbau, Estrich, Rohinstallation, Montage Hohlboden, Montage Unterkonstruktion Decke – fortgesetzt

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße, Einbau Borde und Steinzeugrohre - fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Einbau, Pflasterarbeiten
  • Freiheitsplatz Nord – Straße nördlicher Bereich: Herstellung Fahrbahnunterbau nördliche Fahrbahn, Einbau Asphalt
  • Marktstraße: Pflasterarbeiten, Herstellung Baumbeete
  • Stadtplatz: Einbau PE Rohre, Herstellung Baumgruben und Lampenfundamente
  • Straße „Im Bangert“ (Süd): Einbau Asphalt
  • Rückbau Trafo Ecke Kammgebäude/Hammerstraße

Marktplatz-West
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Fassadendämmung – fortgesetzt
  • Dachdeckerarbeiten - fortsetzen

Ostcarré
  • Aushub Baugrube – fortgesetzt
  • Beginn Herstellung Bodenplatte 1. Abschnitt (Bewehrung)

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten - fortgesetzt
  • Zimmermannsarbeiten Dachstuhl – fortgesetzt
  • Richtfest am 20.03.2015

Sonstiges
  • Beginn Breitbandausbau Telekom in Kesselstadt seit 18.03.2015

KW 11, 2015 Nach Oben

20150311-040

Baufeld Forum Hanau
  • Fassade (Vollwärmeschutz) – fortsetzen
  • Dachdeckerarbeiten Brückenbauteile – fortgesetzt
  • Montage Lüftungskanäle (Dach)
  • Estricharbeiten in Treppenhäuser - fortgesetzt
  • Einbau Türen - fortgesetzt
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk - fortgesetzt
  • Rohinstallation – fortgesetzt
  • Mall: Unterkonstruktion Decke – fortgesetzt
  • Montage Flugdach zw. BK2 und BK3 – fortgesetzt
  • Abdichtungsarbeiten TG (Nord) – fortsetzen
  • Innendämmung TG und Beschichtung Boden - fortsetzen
  • BiB: Trockenbau, Maurerarbeiten, Estrich, Rohinstallation, Montage Hohlboden, Montage Unterkonstruktion Decke – fortsetzen
  • Einbau Treppe „Vapiano“

Freiheitsplatz ZOB/ umgrenzende Straßen
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße, Einbau Borde und Leerrohre - fortsetzen
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Einbau Leerrohre, Herstellung Feinplanum, Pflasterarbeiten.
  • Freiheitsplatz Nord – Straße nördlicher Bereich: Herstellung Fahrbahnunterbau nördliche Fahrbahn, Herstellung Baumgruben
  • Marktstraße: Pflasterarbeiten im Straßenbereich – fortgesetzt
  • Stadtplatz: Einbau PE Rohre, Herstellen Verteilerschächte, Herstellung Baumgruben und Lampenfundamente, Arbeiten am Fontänenfeld, weitere Baumpflanzungen
  • Kiosk: Rohbau - fortsetzen
  • Straße „Im Bangert“ (Süd): Einbau Borde, Herstellung Feinplanum im Straßen- und Gehwegbereich
  • Sternstraße: Leitungsarbeiten

Marktplatz-West
  • Dacharbeiten - fortsetzen
  • Fassadenarbeiten – fortsetzen
  • Restarbeiten – fortsetzen
  • Tiefbauarbeiten (HNG) im nördlichen und südlichen Bereich.

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Fassadendämmung - fortgesetzt
  • Dachdeckerarbeiten

Ostcarré
  • Aushub Baugrube – fortgesetzt
  • Herstellung Unterfangung im Bereich Lautenschlägerstr.
  • Rohbau: Herstellung Bodenplatte-Aufzugsunterfahrten

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortsetzen
  • Zimmermannsarbeiten Dachstuhl – fortgesetzt

KW 08, 2015 Nach Oben

20150220-039

Baufeld Forum Hanau
  • Fassade (Vollwärmeschutz) - fortgesetzt
  • Montage runde Glasfassade im Bereich Y-Gasse
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk
  • Rohinstallation – fortgesetzt
  • Mall: Unterkonstruktion Decke – fortgesetzt
  • Innendämmung TG und Beschichtung Boden
  • Demontage Kran Nr.2
  • Räumung der Y-Gassen
  • Materiallieferung Flugdach
  • Beginn Montage Kran in Y-Gasse (für Montage Flugdach)
  • Abdichtungsarbeiten TG (Nord) – fortgesetzt
  • BiB: Trockenbau, Maurerarbeiten, Estrich, Rohinstallation – fortgesetzt
  • BiB: Beginn Montage Hohlboden

Freiheitsplatz/ZOB
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße, Einbau Borde und Leerrohre - fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Einbau Leerrohre, Pflasterarbeiten.
  • Stadtplatz: Einbau PE Rohre, Herstellen Verteilerschächte, Herstellung Baumgruben, Materialabfuhr
  • Bangertstraße Ostseite: Herstellung Feinplanum, Pflasterarbeiten
  • Marktstraße: Kanalbauarbeiten
  • Kiosk: Rohbau – fortsetzen

Marktplatz-West
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Beginn Fassadendämmung

Ostcarré
  • Aushub Baugrube - fortsetzen

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

KW 07, 2015 Nach Oben

Tulpenbäume

Baufeld Forum Hanau
  • Fassade (temperaturabhängig)– fortgesetzt
  • Demontage Gerüst Brücke 2
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten - fortgesetzt
  • Trockenbau Ständerwerk
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt
  • Arbeiten am Eingangsbereich
  • Abdichtungsarbeiten Lieferzone und Rampenbereich - fortgesetzt
  • Mall UG: Unterkonstruktion Decke - fortgesetzt
  • Innendämmung TG - fortgesetzt
  • BiB: Trockenbau, Maurerarbeiten, Estrich, Rohinstallation, Installation Medienkanäle - fortgesetzt

Freiheitsplatz/ZOB
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten – fortgesetzt
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße, Einbau Borde und Leerrohre - fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und verlängerten Fahrstraße: Herstellung Feinplanum, Einbau Borde, Pflasterarbeiten – fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Borde, Einbau Leerrohre, Herstellung Feinplanum.
  • Stadtplatz: Einbau PE Rohre, Herstellen Verteilerschächte, Herstellung Baumgruben, Materialabfuhr, Pflanzung der ersten 7 Tulpenbäume im südlichen Platzbereich.
  • Bangertstraße Ostseite: Herstellung Feinplanum, Pflasterarbeiten und setzen Naturborde
  • Marktstraße: Einbau Granitborde, Einbau Schotter, Einbau Pflaster.
  • ZOB: Montage der letzten Schirme
  • Installation Ampelanlage Fahrstraße
  • Kiosk: Rohbau - fortgesetzt
  • Testen der Bus-Ampelanlage

Marktplatz-West
  • TÜV-Abnahme Fahrstuhl Treppenhaus Nord
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Eindeckung Dach

Ostcarré
  • Aushub Baugrube - fortsetzen
  • Herstellung Kranfundament

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

KW 06, 2015 Nach Oben

Bilder-7972-9500-2480

Baufeld Forum Hanau
  • Temperaturbedingt keine Fassadenarbeiten
  • Abbau Fassadengerüst Nordseite
  • Einbau Glas
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt
  • Arbeiten am Eingangsbereich
  • Abdichtungsarbeiten Lieferzone und Rampenbereich – fortgesetzt
  • Mall UG: Unterkonstruktion Decke – fortgesetzt
  • Innendämmung TG
  • BiB: Trockenbau, Maurerarbeiten, Estrich, Rohinstallation, Installation Medienkanäle

Freiheitsplatz/ZOB
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten – fortgesetzt
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße – fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und verlängerten Fahrstraße: Herstellung Feinplanum, Einbau Borde, Pflasterarbeiten – fortgesetzt
  • Freiheitsplatz Nord – Gehwegbereich zw. Marktstraße und Bangertstraße: Einbau Leerrohre, Herstellung Feinplanum.
  • Stadtplatz: Einbau PE Rohre, Arbeiten an Brunnenkammer, Herstellung Baumgruben
  • Bangertstraße Ostseite: Herstellung Feinplanum, setzen Naturborde
  • Marktstraße: Einbau Granitborde, Einbau Schotter, Einbau Pflaster.
  • ZOB: Beginn Montage der letzten Schirme
  • Kiosk: Rohbau – fortgesetzt

Marktplatz-West
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Eindeckung Dach

Ostcarré
  • Aushub Baugrube - fortsetzen

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

KW 05, 2015 Nach Oben

20150129-001

Baufeld Forum Hanau
  • Einbau Fenster – fortgesetzt
  • Fassade – fortgesetzt
  • Fassadenschließung Brücke 2 und Brücke 3
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten - fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt
  • Arbeiten am Eingangsbereich
  • Abdichtungsarbeiten Lieferzone und Rampenbereich - fortgesetzt
  • Mall UG: Beginn Unterkonstruktion Decke
  • Innendämmung TG
  • Übergabe Trafo Süd an HNG
  • BiB: Trockenbau, Maurerarbeiten, Estrich, Rohinstallation, Einbau Fenster (Brücke 2)

Freiheitsplatz/ZOB
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten, Herstellung Feinplanum und Baumeinfassung, Aufbruch Altbestand – fortgesetzt
  • Mühlstraße : Pflasterarbeiten Gehweg und Straße
  • Freiheitsplatz Nord -Gehwegbereich: Herstellung Feinplanum, Einbau Borde, Pflasterarbeiten, Herstellung Baumeinfassungen – fortgesetzt
  • 27.01.2015 – Anlieferung/Montage Pumpenkammer Stadtplatz mit Autokran 200t
  • Stadtplatz: Einbau PE Rohre, Anlieferung und Einbau Pumpenkammer, Herstellung Baumgruben.
  • Bangertstraße Ostseite: Aufbruch Oberfläche, Herstellung Feinplanum und Setzen von Naturborde
  • Kiosk: Rohbau – fortgesetzt
  • Marktstraße Ost: Beginn Aufbruch Oberfläche

Marktplatz-West
  • Dacharbeiten - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt
  • Demontage Flächengerüst
  • Montage Fassadengerüst (Marktplatzseite)

Westcarree
  • Zimmermannsarbeiten Dachstuhl - fortgesetzt
  • Trockenbau - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Eindeckung Dach

Ostcarré
  • Verbau - beenden
  • Beginn Aushub Baugrube

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt
  • Anlieferung und Einbau Deckenplatten

KW 04, 2015 Nach Oben

20150115-020

Baufeld Forum Hanau
  • Einbau Fenster – fortgesetzt
  • Fassade – fortgesetzt
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt
  • Abdichtungsarbeiten Lieferzone und Rampenbereich

Freiheitsplatz/ZOB
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten Herstellung Baumeinfassung – fortgesetzt
  • Mühlstraße : Aufbruch Straße, Herstellung Feinplanum und Pflasterarbeiten
  • Freiheitsplatz Nord -Gehwegbereich: Herstellung Feinplanum, Einbau Borde, Pflasterarbeiten,
  • Herstellung Baumeinfassungen – fortgesetzt
  • Stadtplatz: Einbau PE Rohre, Aushub Brunnenkammer, Fällung Bäume
  • Bangertstraße: Aufbruch Ostseite
  • Kiosk: Beginn Rohbau

Marktplatz-West
  • Fassadenarbeiten – fortgesetzt
  • Dacharbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Zimmermannsarbeiten Dachstuhl – fortgesetzt
  • Trockenbau – fortgesetzt
  • Rohinstallation - fortgesetzt
  • Einbau Fenster DG

Ostcarré
  • Baubeginn Verbau und Kampfmittelsondierung
  • Sicherung 20KV Kabel im Gehwegbereich

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

Sonstiges
  • Straße MP-Ost: Montage Bänke auf „Klaraseite“

KW 03, 2015 Nach Oben

20150109-003

Baufeld Forum Hanau
  • Einbau Fenster – fortgesetzt
  • Fassade – fortgesetzt
  • Allgemeine Maurer- und Putzarbeiten – fortgesetzt
  • Allgemeine Schlosserarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt

Freiheitsplatz/ZOB
  • Wiederbeginn Bauarbeiten, Dienstag 13.01.2015
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten Herstellung
  • Baumeinfassung – fortgesetzt
  • Mühlstraße : Pflasterarbeiten und Aufbruch Straße
  • Straße Freiheitsplatz Süd (zw. Fahrstraße und Rosenstraße): Herstellung Feinplanum, Pflasterarbeiten
  • Straße Freiheitsplatz Nord: Herstellung Feinplanum, Einbau Borde, Pflasterarbeiten, Herstellung Baumeinfassungen
  • Bodenplatte Kiosk

Marktplatz-West
  • Fassadenarbeiten – fortgesetzt
  • Dacharbeiten – fortgesetzt
  • Restarbeiten – fortgesetzt

Westcarree
  • Zimmermannsarbeiten Dachstuhl – fortgesetzt
  • Trockenbau – fortgesetzt
  • Rohinstallation - fortgesetzt
  • Demontage Baukran

Ostcarré
  • Baubeginn Verbau und Kampfmittelsondierung

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

KW 02, 2015 Nach Oben

Baufeld Forum Hanau
  • Dachabdichtung – fortgesetzt
  • Fassade – fortgesetzt
  • Gerüststellung Brücke 2
  • Allgemeine Maurer- und Putzarbeitenarbeiten – fortgesetzt
  • Beginn Allgemeine Schlosserarbeiten
  • Trockenbau Ständerwerk - fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich – fortgesetzt

Freiheitsplatz/ZOB
  • Keine Bautätigkeit

Marktplatz-West
  • Fassadenarbeiten – fortgesetzt
  • Demontage und Abtransport Fassadengerüst
  • Restarbeiten - fortgesetzt

Westcarree
  • Trockenbau - fortgesetzt

Ostcarré
  • Verbaugerät u.a. angeliefert

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten – fortgesetzt

KW 50, 2014 Nach Oben

Gemeindezentrum Gärtnerstraße

Baufeld Forum Hanau
  • Dachabdichtung – fortgesetzt
  • Einbau Fenster – fortgesetzt
  • Beginn Fassade
  • Fassade Naturstein – fortgesetzt
  • Montage Aufzüge und – fortgesetzt
  • Montage Fahrtreppen
  • Allgemeine Maurerarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Estrich UG Mall – fortgesetzt
  • Beginn Estrich
  • Demontage Kran Nr.4

Freiheitsplatz/ZOB
  • FP-Ost (FA): Einbau Straßenabläufe, Pflasterarbeiten, Einbau Rinne, Einbau HGT (Hydraulisch gebundene Tragschicht), Schieberkappen anpassen
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Herstellung Feinplanum Pflasterarbeiten – fortgesetzt
  • Mühlstraße : Aufbruch Oberfläche, Herstellung HA, Pflasterarbeiten und Einbau Rinne – fortgesetzt
  • Straße Freiheitsplatz Nord: Herstellung Feinplanum, Einbau Borde
  • Straße „Im Bangert“: Einbau Asphalt
  • Bangertstraße: Einbau Asphalt

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Dacharbeiten – fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Restarbeiten

Westcarree
  • Zimmermannsarbeiten Dachstuhl – fortgesetzt
  • Trockenbau - fortgesetzt
  • Einbau Fenster – fortgesetzt
  • Rohinstallation Tiefgarage und Keller, 1. und 2.OG

Ostcarré
  • Abklemmarbeiten 1KV-Leitung Gehweg Franz. Allee
  • Spatenstich am 11.12.2014

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten EG – fortgesetzt
  • Vollsperrung Gärtnerstr. wegen Verhebung von Stahlbetonfertigteilen am 12.12.2014

KW 49, 2014 Nach Oben

20141203-014

Baufeld Forum Hanau
  • Dachabdichtung– fortgesetzt
  • Einbau Fenster– fortgesetzt
  • Beginn Einbau Fenster
  • Fassade Naturstein – fortgesetzt
  • Dacharbeiten Brücke 1
  • Einrüstung Brücke 2
  • Montage Aufzüge – fortgesetzt
  • Allgemeine Maurerarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Montage Fahrtreppen
  • Estrich UG Mall

Freiheitsplatz/ZOB
  • FP-Ost (FA): Einbau Straßenabläufe, Pflasterarbeiten, Einbau Rinne - fortgesetzt
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Herstellung Feinplanum Pflasterarbeiten – fortgesetzt
  • Bangertstraße: Pflasterarbeiten, Asphalteinbau
  • Im Bangert. Aufbruch Straße, Herstellung Planum
  • Mühlstraße : Aufbruch Oberfläche, Herstellung HA, Pflasterarbeiten und Einbau Rinne – fortgesetzt
  • Straße Freiheitsplatz Nord: Einbau Straßenabläufe, Herstellung Grobplanum
  • Einrichtung BE-Fläche Kiosk

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Dacharbeiten – fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Montage Glasfassade – fortgesetzt
  • Umbau Kiosk inkl. Fassade

Westcarree
  • Aufgehende Bauteile Dachgeschoss – fortgesetzt
  • Beginn Zimmermannsarbeiten Dachstuhl
  • Trockenbau – fortgesetzt
  • Einbau Fenster – fortgesetzt
  • Rohinstallation Tiefgarage und Keller - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten EG – fortsetzen

KW 48, 2014 Nach Oben

20141128-055

Baufeld Forum Hanau
  • Dachabdichtung – fortgesetzt
  • Montage Klimageräte/Lüftungsgeräte
  • Fassade Glas – fortgesetzt
  • Fassade Naturstein – fortgesetzt
  • Montage Bleche (Bodenschalung) Brücke 2
  • Dacharbeiten Brücke 3
  • Betonage Brücke 2
  • Montage Aufzüge – fortgesetzt
  • Allgemeine Maurerarbeiten – fortgesetzt
  • Trockenbau Ständerwerk – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Putzarbeiten
  • Estrich UG Mall

Freiheitsplatz/ZOB
  • FP-Ost (FA): Aufbruch Straße, Einbau Straßenabläufe, Einbau Dränbeton
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Pflasterarbeiten - fortgesetzt
  • FP-Süd zwischen Fahrstr. und Rosenstr.: Pflasterarbeiten – fertiggestellt
  • Im Bangert (West): Herstellung Rohplanum
  • Bangertstraße: Pflasterarbeiten, Asphalteinbau, Rückbau BE-Fläche
  • Mühlstraße : Aufbruch Oberfläche, Einbau Pflaster und Einbau Rinne – fortgesetzt
  • Nord: Herstellung Sinkkästen-Anschlüsse und Einbau Leerrohre

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Dacharbeiten – fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Montage Lochblechfassade – fortgesetzt
  • Rückbau Gerüst wegen Weihnachtsmarkt
  • Verlegung Estrich 1.OG
  • Beginn Außenanlagen
  • Fliesen WC-Bereich Central
  • Montage WC-Tiefgarage
  • Montage Fahrstuhl Treppenhaus Nord
  • Montage Glasfassade 1.OG

Westcarree
  • Aufgehende Bauteile Dachgeschoss – fortgesetzt
  • Rohinstallation Tiefgarage und Keller
  • Trockenbau
  • Einbau Fenster

Gloria Palais
  • Restarbeiten Herstellung Verlängerung Geh-/Radweg
  • Restarbeiten Umgestaltung Innenhof

Gemeindezentrum Gärtnerstraße
  • Rohbauarbeiten EG – fortsetzen

Sonstiges
  • Projekt Förderprogramm „Südliche Innenstadt“: Umgestaltung Verbindungsweg zw. Ordnungsamt und Kinzdorf-Tunnel und Eckbereich Lothringer Str./Altstr.
  • Abbau Gerüst Kammgebäude

KW 47, 2014 Nach Oben

20141016-028

Baufeld Forum Hanau
  • Dachabdichtung – fortgesetzt
  • Dachdecker - fortgesetzt
  • Montage Klimageräte/Lüftungsgeräte
  • Fassade Glas - fortgesetzt
  • Fassade Naturstein – fortgesetzt
  • Montage Bleche (Bodenschalung) Brücke 2
  • Betonage Brücke 1 und 3
  • Montage Glasfassade Brücke 1
  • Montage Aufzüge - fortgesetzt
  • Allgemeine Maurerarbeiten - fortgesetzt
  • Trockenbau Ständerwerk - fortgesetzt
  • Rohinstallation – fortgesetzt
  • Putzarbeiten – fortgesetzt
  • Estricharbeiten – fortgesetzt

Freiheitsplatz/ZOB
  • Rappengasse: Restarbeiten
  • FP-Ost (FA): Aufbruch Straße, Einbau Straßenabläufe, Herstellung Anschluss an Sammle
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Herstellung Feinplanum, Rinne setzen, Pflasterarbeiten und Herstellung Baumbeete – fortgesetzt
  • FP-Süd zwischen Fahrstr. und Rosenstr.: Pflasterarbeiten, Einbau Granitbordsteine und Herstellung Lampenfundamente
  • Im Bangert – Aufbruch Straße Pflasterarbeiten im Gehwegsbereich, Einbau Granitbordsteine - fortgesetzt
  • Bangertstraße –Pflasterarbeiten, Verkleinerung BE-Fläche, Asphalteinbau
  • Mühlstraße : Verfüllung Leitungsgraben, Aufbruch Oberfläche, Einbau Rinne, Herstellung Hausanschlüsse – fortgesetzt
  • Nord: Aufbruch Straße

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Dacharbeiten – fortgesetzt

Westcarree
  • Aufgehende Bauteile Dachgeschoss – fortgesetzt

Ostcarré
  • Süd: Restarbeiten Abbruch
  • Wärmedämmverkleidung Nachbarbebauung - fortgesetzt

Gloria Palais
  • Restarbeiten Herstellung Verlängerung Geh-/Radweg
  • Restarbeiten Umgestaltung Innenhof

Gemeindezentrum Gärtnerstraße
  • Fundamente – fortgesetzt
  • Betonage Bodenplatte

Sonstiges
  • Vollsperrung der Gärtnerstraße im Bereich Baustelle Gemeindezentrum wegen Betonarbeiten voraussichtlich am 21.11.2014
  • Projekt Förderprogramm „Südliche Innenstadt“: Umgestaltung Verbindungsweg zw. Ordnungsamt und Kinzdorf-Tunnel und Eckbereich Lothringer Str./Altstr.
  • Umzug Finanzamt voraussichtlich vom 21.11 bis 28.11.2014

KW 46, 2014 Nach Oben

20141113-020

Baufeld Forum Hanau
  • Dachabdichtung – fortgesetzt
  • Montage Klimageräte/Lüftungsgeräte
  • Fassade Glas - fortgesetzt
  • Fassade Naturstein – fortgesetzt
  • Stahlbau Brücke 2 – fortgesetzt
  • Beginn Bleche (Bodenschalung) Brücke 1, Brücke 3 und eventuell Brücke 2
  • Montage Aufzüge - fortgesetzt
  • Allgemeine Maurerarbeiten - fortgesetzt
  • Trockenbau Ständerwerk - fortgesetzt
  • Rohinstallation – fortgesetzt
  • Putzarbeiten
  • Beginn Estrich

Freiheitsplatz/ZOB
  • Rappengasse: Pflasterarbeiten und Herstellung Baumbeete– fortgesetzt
  • FP-Ost (FA): Betonage, Einbau Borde, Leerrohre verlegen – fortgesetzt
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Herstellung Feinplanum, Rinne setzen, Pflasterarbeiten und Installation der Unterflurmüllbehälter – fortgesetzt
  • FP-Süd zwischen Fahrstr. und Rosenstr.: Pflasterarbeiten
  • Bangertstraße/Im Bangert – Aufbruch Oberfläche, Pflasterarbeiten, Herstellung Planum und Pflasterarbeiten
  • Mühlstraße : Verfüllung Leitungsgraben, Aufbruch Oberfläche, Hausanschlüss

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Süd: Restarbeiten

Westcarree
  • Verlegen Filigranplatten über 3. OG
  • Aufgehende Bauteile 3.OG und DG
  • Hausanschlüsse Altstraße - beendet

Ostcarré
  • Abbruch – fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Fundamente – fortgesetzt

Sonstiges
  • Projekt Förderprogramm „Südliche Innenstadt“: Umgestaltung Verbindungsweg zw. Ordnungsamt und Kinzdorf-Tunnel und Eckbereich Lothringer Str./Altstr

KW 45, 2014 Nach Oben

20141016-031

Baufeld Forum Hanau
  • Dachdeckerarbeiten – fortgesetzt
  • Montage Klimageräte/Lüftungsgeräte
  • Stahlbau Brücke 2 – fortgesetzt
  • Montage Fenster – fortgesetzt
  • Beginn Fassadenarbeiten (Naturstein)
  • Montage Aufzüge – fortgesetzt
  • Allgemeine Maurerarbeiten – fortgesetzt
  • Trockenbau (Ständerwerk) – fortgesetzt
  • Rohinstallation – fortgesetzt
  • Putzarbeiten
  • Restarbeiten Rohbau und Räumung Schalungsmaterial
  • Demontage Kran 5
  • Restarbeiten Gerüst

Freiheitsplatz/ZOB
  • Rappengasse: Pflasterarbeiten – fortgesetzt
  • FP-Ost (FA): Planum, Tragschicht, Einbau Borde, Leerrohre verlegen – fortgesetzt
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Herstellung Planum, Rinne setzen, Pflasterarbeiten und Installation der Unterflurmüllbehälter – fortgesetzt
  • FP-Süd zwischen Fahrstr. und Rosenstr.: Pflasterarbeiten, Betonage Fahrbahn Bangertstraße/Im Bangert - Pflasterarbeiten, Baumeinfassung, Herstellung Planum und Einläufe – fortgesetzt
  • Mühlstraße : Verlegung Gas und Wasser – fortgesetzt

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Fassadenarbeiten – wieder aufgenommen
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Süd: Restarbeiten
  • Ost: Montage Müllbehälter

Westcarree
  • Aufgehende Bauteile 3.OG – fortgesetzt
  • Hausanschlüsse Altstraße - fortgesetzt

Ostcarré
  • Abbruch Nordseite beendet

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Verlegung Leerrohre im Gehwegbereich und Verlegung Leitungen
  • Beginn Fundamente

Sonstiges
  • Sperrung Steinheimer Str am 04.11.2014 und 05.11.2014 im Bereich Forum Hanau wegen
  • Einheben Lüftungsgerät BK5.
  • Verkehrsfreigabe Straße Marktplatz-Süd und Wiederaufnahme Busverkehr am 09.11.2014
  • Abriss Werkstatt Leipziger Straße (Gegenüber Einmündung Matthias Dassbach-Straße) bis voraussichtlich 14.11.2014 – fortgesetzt

KW 44, 2014 Nach Oben

20141022-007

Baufeld Forum Hanau
  • Montage Stahlbau Brücke 2 – fortgesetzt
  • Dachdeckerarbeiten - fortgesetzt
  • Montage Fenster – fortgesetzt
  • Restarbeiten Rohbau und Räumung Schalungsmaterial
  • Montage Aufzüge, Putz Treppenhäuser, allgemeiner Trockenbau – fortgesetzt
  • Allgemeiner Innenausbau (Rohinstallation) – fortgesetzt
  • Allgemeine Maurerarbeiten - fortgesetzt
  • Allgemeiner Trockenbau
  • Montage Fassadengerüst – fortgesetzt
  • Demontage Kran 1 und Kran 7

Freiheitsplatz/ZOB
  • Rappengasse: Tragschicht, Pflasterarbeiten – fortgesetzt
  • FP-Ost (FA): Planum, Tragschicht, Borde 2.BA – fortgesetzt
  • Vor Kammgebäude (zw. Hammer-und Fahrstraße): Verlegung Leerrohre, Entwässerungsarbeiten, Verlegung Wasserleitung und Herstellung Planum – fortgesetzt
  • FP-Süd zwischen Fahrstraße und Rosenstraße: Pflasterarbeiten und Einbringen von Drainasphalt im Fahrbahnbereich
  • Bangertstraße/Im Bangert - Pflasterarbeiten, Baumeinfassung, Herstellung Planum und Einläufe, Absenkung Schacht
  • Mühlstraße : Verlegung Gas und Wasser

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Montage Lochblechfassade - fortgesetzt
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Fahrbahn, Gehweg (Südseite MP) – fortgesetzt
  • Pflasterarbeiten – fortgesetzt
  • Straßenbau und Gehweg im Bereich Ein-/Ausfahrt TG - fortgesetzt
  • Beginn Montage Lampen auf dem MP (Klara-Seite)

Westcarree
  • Betonage über 2.OG – fortgesetzt
  • Verlegen Filigranplatten über 2. OG – fortgesetzt
  • Beginn aufgehende Bauteile 3.OG
  • Herstellung HA Strom, FW, Wasser und Telekom Westcarré, 1.BA (keine Vollsperrung) Altstraße
  • 27.10. 2014 bis voraussichtlich 24.11.2014

Ostcarré
  • Abbruch (Südseite) beendet
  • Beginn Abbruch (Nordseite), Sperrung Lautenschlägerstraße

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Verlegung Leerrohre im Gehwegbereich und Verlegung Leitungen
  • Beginn Fundamente

Sonstiges
  • Abriss Werkstatt Leipziger Straße (Gegenüber Einmündung Matthias Dassbach-Straße) bis voraussichtlich 14.11.2014 – fortgesetzt
  • Sperrung Straße „Im Bangert“ am 28.10.2014 wegen Einheben Kältegerät
  • Vollsperrung der Lautenschlägerstr. wegen Abbrucharbeiten Ostcarré voraussichtlich bis 31.10.2014

KW 43, 2014 Nach Oben

20141023-001

Baufeld Forum Hanau
  • Maschinenfundamente
  • Aufzugsbauten über 2.OG
  • Zusätzliche Treppe EG
  • Montage Stahlbau Brücke 2
  • Allgemeiner Innenausbau (Rohinstallation) –fortgesetzt
  • Allgemeine Maurerarbeiten
  • Montage Fassadengerüst BK1 - fortgesetzt
  • Beginn Räumung Schalungsmaterial
  • Montage Aufzüge, Putz Treppenhäuser, allgemeiner Trockenbau
  • Montage Fenster
  • Dachdeckerarbeiten (Dampfsperre)
  • Montage Shopschürze
  • Richtfest am 23.10.2014

Freiheitsplatz/ZOB
  • Rappengasse: Tragschicht, Pflasterarbeiten, Einbau Betonfertigteile für Baumstandorte
  • FP-Ost (FA): Planum, Tragschicht, Borde 2.BA - fortgesetzt
  • Aufbruch Straße Pflasterarbeiten vor Kammgebäude (zw. Hammer-und Fahrstraße) - fortgesetzt
  • 2. BA FP-Süd zwischen Fahrstraße und Rosenstraße – fortgesetzt
  • Bangertstraße/Im Bangert - Pflasterarbeiten, Baumeinfassung, Kernborungen, Herstellung Hausanschlüsse – fortgesetzt
  • Beginn Straßenerneuerung Mühlstraße

Marktplatz-West
  • Roh- und Feininstallation TGA - fortgesetzt
  • Montage Lochblechfassade - fortgesetzt
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Fahrbahn, Gehweg (Südseite MP) – fortgesetzt
  • Pflasterarbeiten – fortgesetzt
  • Straßenbau und Gehweg im Bereich Ein-/Ausfahrt TG - fortgesetzt
  • Beginn Montage Lampen auf dem MP (Klara-Seite)

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile 1.OG und 2. OG (Wände, Stützen) – fortgesetzt

Ostcarré
  • Abbruch (Süd)– fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Sonstiges
  • Rückbau Gerüst Finanzamt
  • Abriss Werkstatt Leipziger Straße (Gegenüber Einmündung Matthias Dassbach-Straße) - fortgesetzt
  • Verlegung FW-Trasse SWH - Barbarossastr./Freigerichtstr.

KW 42, 2014 Nach Oben

20141024-004

Baufeld Forum Hanau
  • Betonage Attika BK 2 und BK 3
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile 2.OG – fortgesetzt
  • Allgemeiner Innenausbau (Rohinstallation) –fortgesetzt
  • Fassadenarbeiten (UK und Fenster) BT5 und BT 1 – fortgesetzt
  • Dachdeckerarbeiten BK5 und BK4 – fortgesetzt
  • Maschinenfundamente BK 3
  • Trockenbauarbeiten BK 5 – fortgesetzt
  • Montage Aufzugsanlagen – fortgesetzt
  • Schlosserarbeiten Mall – fortgesetzt
  • Beginn Fassadengerüst

Freiheitsplatz/ZOB
  • Rappengasse: Tragschicht, Pflasterarbeiten, Einbau Sinkkasten- fortgesetzt
  • FP-Ost (FA): Tragschicht, Borde 2.BA – fortgesetzt
  • Pflasterarbeiten vor Kammgebäude 1.BA (zw. Hammer-und Fahrstraße) – fortgesetzt
  • Aufbruch Straße vor Kammgebäude 3.BA (zw. Hammer-und Fahrstraße)
  • 2. BA FP-Süd zwischen Fahrstraße und Rosenstraße – fortgesetzt
  • Bangertstraße/Im Bangert - Pflasterarbeiten, Baumeinfassung, Herstellung Hausanschlüsse - fortgesetzt

Marktplatz-West
  • Roh- und Feininstallation TGA – fortgesetzt
  • Montage Lochblechfassade (Treppenhaus Süd)
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Fahrbahn, Gehweg 2. und 3. BA MP-Süd – fortgesetzt
  • Pflasterarbeiten – fortgesetzt
  • Straßenbau und Gehweg im Bereich Ein-/Ausfahrt TG – fortgesetzt

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile 1.OG und 2. OG (Wände, Stützen) – fortgesetzt

Ostcarré
  • Abbruch - fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Erdbau und Holzausfachung Verbau – fortgesetzt
  • Schottereinbau
  • Einbau Sauberkeitsschicht

KW 41, 2014 Nach Oben

20141021-004

Baufeld Forum Hanau
  • Betonagen Decken über 2.OG: komplett
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile - fortgesetzt
  • Allgemeiner Innenausbau (Rohinstallation) - fortgesetzt Fassadenarbeiten (UK und Fenster)– fortgesetzt
  • Dachdeckerarbeiten– fortgesetzt
  • Maschinenfundamente
  • Trockenbauarbeiten BK 5 – fortgesetzt
  • Montage Aufzugsanlagen – fortgesetzt
  • Schlosserarbeiten Mall - fortgesetzt
  • Demontage Kran 3 (verlängerte Hammerstraße)
  • Montage Stahlbau Brücke 3
  • Fertigstellung Decke Ladehof

Freiheitsplatz/ZOB
  • Rappengasse Beginn Tragschicht, Pflasterarbeiten
  • FP-Ost (FA) Beginn Tragschicht, Borde
  • Pflasterarbeiten vor Kammgebäude (zw. Hammer-und Fahrstraße) – fortgesetzt
  • Beginn 2. BA FP-Süd zwischen Fahrstraße und Rosenstraße
  • Bangertstraße/Im Bangert Beginn Pflasterarbeiten, Baumeinfassung

Marktplatz-West
  • Roh- und Feininstallation TGA – fortgesetzt
  • Beginn Innenputz Fluchttreppenhaus
  • Beginn Montage Lochblechfassade
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Beginn Straßenbau und Gehweg im Bereich Ein-/Ausfahrt TG
  • Fahrbahn, Gehweg 2. und 3. BA MP-Süd – fortgesetzt
  • Pflasterarbeiten – fortgesetzt

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile EG 1.OG (Wände, Stützen) – fortgesetzt
  • Betonage Deckenfelder über EG – fortgesetzt

Ostcarré
  • Abbruch - fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Erdbau mit begleitenden archäologischen Untersuchungen - fortgesetzt
  • Beginn Holzausfachung Verbau

KW 40, 2014 Nach Oben

20140926-238

Baufeld Forum Hanau
  • Betonagen Decken - fortsetzen
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile - fortsetzen
  • Allgemeiner Innenausbau (Rohinstallation) - fortsetzen
  • Fassadenarbeiten (UK und Fenster) – fortsetzen
  • Dachdeckerarbeiten – fortsetzen
  • Gerüststellung (für Fassadenarbeiten) – fortsetzen
  • Beginn Notabdichtung BK 1 und BK4
  • Beginn Montage Aufzugsanlagen

Freiheitsplatz/ZOB
  • Pflasterarbeiten vor Kammgebäude - fortsetzen
  • FP Süd (zw. Fahrstr. und Hammerstr.): Verlegung Leerrohre, Herstellung Baumeinfassungen und Planum – fortsetzen (Ost nach West)
  • Phase 1.3a Bangertstraße/Im Bangert (Leerrohrtrasse Borde, Pflastern) - fortsetzen
  • FP Süd (zw. Fahrstr. und Rosenstr.): Aufbruch Gehweg, setzen der Borde, Pflasterarbeiten fortsetzen (West nach Ost) - fortsetzen
  • Rappengasse: Aufbruch, Leerrohre, Unterbau, Borde - fortsetzen
  • FP-Ost (FA) Aufbruch, Leerrohre 2. BA begonnen

Marktplatz-West
  • Roh- und Feininstallation TGA - fortsetzen
  • Restarbeiten Trockenbau/Innenputz/abgeh. Decken
  • Estrich- und Fliesenarbeiten in den Treppenhäusern – fortsetzen
  • Dacharbeiten (Dämmung) – fortsetzen

Marktplatz-Straße
  • Straßenbau Knoten Ein-/Ausfahrt TG - fortsetzen
  • Aufbruch, Schottereinbau, Leerrohre Fahrbahn und Gehweg Süd - fortsetzen
  • Pflasterarbeiten - fortsetzen

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile EG und 1.OG (Wände, Stützen) - fortgesetzt
  • Betonage Deckenfelder über EG – fortsetzen

Ostcarré
  • Beginn Abbruch
  • Abdecken Dachfläche – fortsetzen

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg - fortsetzen
  • Umgestaltung Innenhof - fortsetzen

Gemeindezentrum Gärtnerstraße
  • Erdbau (mit archäologischer Untersuchung) - fortsetzen

Sonstiges
  • Beginn Entkernung Werkstatt Leipziger Straße (Gegenüber Einmündung Matthias Dassbach- Straße)
  • Beginn Gerüstbau wegen Dachsanierung Seidenspinner Ecke Fahrstrasse/FP

KW 39, 2014 Nach Oben

20140926-070

Baufeld Forum Hanau
  • Betonagen Decken – fortgesetzt
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile – fortgesetzt
  • Allgemeiner Innenausbau (Rohinstallation) – fortgesetzt
  • Fassadenarbeiten (UK und Fenster) BT5 – fortgesetzt
  • Dachdeckerarbeiten BT5 – fortgesetzt
  • Gerüststellung für Fassadenarbeiten Einrüstung Brücke

Freiheitsplatz/ZOB
  • Pflasterarbeiten vor Kammgebäude – fortgesetzt
  • FP Süd (zw. Fahrstr. und Hammerstr.): Verlegung Leerrohre, Herstellung Baumeinfassungen und Planum – fortgesetzt (Ost nach West)
  • Beginn Phase 1.3a: Bangertstraße/Im Bangert
  • FP Süd (zw. Fahrstr. und Rosenstr.): Aufbruch Gehweg, setzen der Borde, Pflasterarbeiten (West nach Ost) – fortgesetzt
  • Rappengasse: Beginn Aufbruch, Leerrohre, Unterbau, Borde

Marktplatz-West
  • Gerüststellung für Montage Deckenuntersicht Dachüberstand
  • Roh- und Feininstallation TGA – fortgesetzt
  • Restarbeiten Trockenbau/Innenputz/abgeh. Decken
  • Estrich- und Fliesenarbeiten in den Treppenhäusern – fortgesetzt
  • Dacharbeiten (Dämmung) – fortgesetzt

Marktplatz-Straße
  • Beginn Straßenbau Knoten Ein-/Ausfahrt TG ab 25.09.2014
  • Aufbruch, Schottereinbau, Leerrohre Fahrbahn und Gehweg Süd
  • Pflasterarbeiten – fortgesetzt

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile EG und 1.OG (Wände, Stützen) - fortgesetzt

Ostcarré
  • Entkernung fortgesetzt
  • Abdecken Dachfläche – fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg - fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Beginn Erdbau mit begleitenden archäologischen Untersuchungen

Sonstiges
  • Beginn Entkernung Werkstatt Leipziger Straße (Gegenüber Einmündung Matthias Dassbach- Straße)

KW 38, 2014 Nach Oben

20140911-008

Baufeld Forum Hanau
  • Betonagen Decken über 2.OG
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile 1.OG, 2.OG - fortsetzen
  • Allgemeiner Innenausbau (Rohinstallation) - fortsetzen
  • Fassadenarbeiten (UK und Fenster) BT5 – fortsetzen
  • Dachdeckerarbeiten BT5 - fortsetzen

Freiheitsplatz/ZOB
  • Arbeiten im Gehweg vor Finanzamt - fortsetzen
  • Ausbau des Bussteiges IV (Pflaster)- fortsetzen
  • FP Süd (zw. Fahrstr. und Hammerstr.): Verlegung Leerrohre, Herstellung Baumeinfassungen und Planum – fortsetzen
  • Kreisel: Herstellung Planum, Einbau Borde - fortsetzen
  • FP Süd (zw. Fahrstr. und Rosenstr.): Aufbruch Gehweg und setzen der Borde

Marktplatz-West
  • Restarbeiten Abdichtung und Außenanlagen
  • UK (Dämmung) Blechfassade - fortsetzen
  • Roh- und Feininstallation TGA - fortsetzen
  • Restarbeiten Trockenbau/Innenputz
  • Estrich- und Fliesenarbeiten in den Treppenhäusern – fortsetzen
  • Dacharbeiten (Dämmung) – fortsetzen

Marktplatz-Straße
  • Aufbruch Straße FP-Süd – fortsetzen
  • Verlegung Leerrohre und Einbringung Schotter Gehweg Nord

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile (Wände, Stützen) - fortsetzen
  • Verlegen Filigranplatten Haus 1 und 2 Decken EG

Ostcarré
  • Entkernung fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstrasse
  • Verbauträger eingebracht (26 Stck.)

Sonstiges
  • Wiederaufnahme Busverkehr Fahrstrasse und MP-Ost

KW 37, 2014 Nach Oben

20140911-017

Baufeld Forum Hanau
  • Betonagen Decken
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile - fortgesetzt
  • Allgemeiner Innenausbau (Rohinstallation) - fortgesetzt Fassadenarbeiten (UK und Fenster) – fortgesetzt
  • Beginn Dachdeckerarbeiten BT5

Freiheitsplatz/ZOB
  • Arbeiten im Gehweg vor Finanzamt – fortgesetzt
  • Ausbau des Bussteiges IV (Pflaster)- fortgesetzt
  • Verfugung im Bereich „Ohr“
  • FP Süd (zw. Fahrstr. und Hammerstr.): Verlegung Leerrohre, Herstellung Baumeinfassungen und Planum – fortgesetzt
  • Kreisel: Herstellung Planum, Einbau Borde, einbringung Asphalt
  • FP Süd (zw. Fahrstr. und Rosenstr.): Beginn Aufbruch Gehweg

Marktplatz-West
  • Abdichtung und Außenanlagen - fortgesetzt
  • Dämmung Blechfassade - fortgesetzt
  • Roh- und Feininstallation TGA - fortgesetzt
  • Fortführung Trockenbau/Innenputz – fortgesetzt
  • Estrich- und Fliesenarbeiten in den Treppenhäusern – fortgesetzt
  • Dacharbeiten (Dämmung)
  • Stellung Fassadengerüst

Marktplatz-Straße
  • Herstellung Gehweg Süd und Verlegung Leerrohre -fertiggestellt
  • Aufbruch Straße FP-Süd und Gehweg Nord– fortgesetzt
  • Aufbruch und Verlegung Leerrohre und Einbau Borde Gehweg Nord– fortgesetzt
  • Freigabe Straße MP-Ost zw. Fahrstr. und Nürnberger Str. für Busverkehr

Westcarree
  • Letztes Baufeld über UG betoniert
  • Schalen, Bewehren, Betonieren aufgehende Bauteile fortgesetzt, Beginn EG
  • Archäologische Erkundungen Baufeld BA 2 und 3 – fortgesetzt

Ostcarré
  • Entkernung - fortgesetzt

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstrasse
  • Rest Kampfmittelsondierung

Sonstiges
  • Voraussichtliche Vollinbetriebnahme ZOB am 13.09.2014

KW 36, 2014 Nach Oben

20140904-027

Baufeld Forum Hanau
  • Betonagen Decken über 1.OG: BA3
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile 1.OG, 2.OG - fortgesetzt
  • Beginn Fassadenarbeiten (UK und Fenster)

Freiheitsplatz/ZOB
  • Arbeiten im Gehweg- und Straßenbereich (Betonage) vor Finanzamt – fortgesetzt
  • Ausbau des Bussteiges IV – fortgesetzt
  • Restmontage Paillettenschirme ZOB (Masten)
  • FP Süd (zw. Fahrstr. und Hammerstr.): Verlegung Leerrohre, Herstellung Baumeinfassungen und Planum

Marktplatz-West
  • Abdichtung und Außenanlagen - fortgesetzt UK (Dämmung) Blechfassade - fortgesetzt
  • Roh- und Feininstallation TGA - fortgesetzt
  • Fortführung Trockenbau/Innenputz – fortgesetzt
  • Montage Glasfassade – fortsetzen
  • Beginn Estrich- und Fliesenarbeiten in den Treppenhäusern

Marktplatz-Straße
  • Herstellung Gehweg Süd und Verlegung Leerrohre– fortgesetzt
  • Aufbruch Straße und Gehweg Nord FP-Süd – fortgesetzt
  • Verfugung im Bereich Kreuzung Nürnberger/Ecke FP-Ost

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile UG (Wände, Stützen) – fortgesetzt
  • Archäologische Erkundungen Baufeld BA 2 und 3 – fortgesetzt

Ostcarré
  • Abtrennung der Versorgungsleitungen
  • Beginn Abriss Ostcarrè (Entkernung)

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortgesetzt

Gemeindezentrum Gärtnerstrasse
  • Umverlegung Stromleitung als Vorbereitung Verbauarbeiten - fortgesetzt

KW 35, 2014 Nach Oben

20140828-009

Baufeld Forum Hanau
  • Betonagen Decken
  • Schalung, Bewehrung, Betonagen
  • Betonagen Decke über 2.OG
  • Beginn Bau Brücke

Freiheitsplatz/ZOB
  • Arbeiten im Gehweg- und Straßenbereich vor Finanzamt
  • Ausbau des Bussteiges IV – fortgesetzt
  • Aufbruch im Bereich Süd für Einbau Sinkkästen

Marktplatz-West
  • Abdichtung und Außenanlagen - fortgesetzt
  • Blechfassade - fortgesetzt
  • Rohinstallation TGA - fortgesetzt
  • Fortführung Trockenbau/Innenputz – fortgesetzt
  • Lieferung und Beginn Montage Glasfassade

Marktplatz-Straße
  • Herstellung Gehweg Süd und Verlegung Leerrohre– fortgesetzt
  • Beginn Aufbruch Straße FP-Süd

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile UG (Wände, Stützen) – fortgesetzt
  • Betonagen Decke über TG und Keller– fortgesetzt
  • Archäologische Erkundungen Baufeld 2 und 3 – fortgesetzt

Ostcarré
  • Im Bereich Französische Allee, Schützenstr, Lautenschlägerstr. Tiefbauarbeiten wegen Abtrennung von Versorgungsleitungen

Gloria Palais
  • Herstellung Verlängerung Geh-/Radweg – fortgesetzt
  • Umgestaltung Innenhof - fortsgesetzt

Gemeindezentrum Gärtnerstrasse
  • Umverlegung Stromleitung als Vorbereitung Verbauarbeiten - fortgesetzt

KW 34, 2014 Nach Oben

20140820-011

Baufeld Forum Hanau
  • Betonagen Decken
  • Schalung, Bewehrung, Betonagen
  • Betonagen Decke über 2.OG

Freiheitsplatz/ZOB
  • Fertigstellung Gehweg Nord-Ost (Abschnitt vor Polizei)
  • Beginn Gehweg Ost (vor FA)
  • Fortführung Umgestaltung Straßenraum FP-Süd, beginnend Ecke Fahrstraße nach Westen

Marktplatz-West
  • Abdichtung und Außenanlagen – fortgesetzt
  • UK Blechfassade – fortgesetzt
  • Rohinstallation TGA - fortgesetzt
  • Fortführung Trockenbau/Innenputz - fortgesetzt
  • Beginn Dachabdichtung

Marktplatz-Straße
  • Herstellung Gehweg Süd – fortgesetzt

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile UG (Wände, Stützen)
  • Vorbereitung Archäologische Erkundungen Baufeld 2 und 3
  • Betonagen Decke über TG

Gloria Palais
  • Fortführung Herstellung Verlängerung Geh-/Radweg

Gemeindezentrum Gärtnerstrasse
  • Umverlegung Stromleitung als Vorbereitung Verbauarbeiten - fortgesetzt

KW 33, 2014 Nach Oben

Baukran 5

Baufeld Forum Hanau
  • Betonagen Decken
  • Schalung, Bewehrung, Betonagen aufgehende Bauteile
  • Demontage Kran Nr. 6
  • Abschaltung Grundwasser-Haltung und Rückbau Rohrleitung

Freiheitsplatz/ZOB
  • Fertigstellung Gehweg Nord-Ost
  • Beginn Gehweg Ost
  • Betonage Fahrbahn Kreuzung Fahrstrasse
  • Beginn Umgestaltung Strassenraum

Marktplatz-Strasse
  • Fortführung Herstellung Gehweg Süd
  • Betonagen Abschnitt Kreuzung Salzstrasse

Westcarree
  • Schalen, Bewehren, Betonieren aufgehende Bauteile
  • Archäologische Erkundungen Baufeld 2 und 3

Marktplatz-West
  • Fortführung Abdichtung und Außenanlagen
  • Fortführung UK Blechfassade
  • Fortführung Rohinstallation TGA
  • Fortführung Trockenbau/Innenputz

Gemeindezentrum Gärtnerstrasse
  • Fortführung Umverlegung Stromleitung als Vorbereitung Verbauarbeiten

KW 30, 2014 Nach Oben

20140724-060

Forum Hanau
  • Betonage Decke - fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich - fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Pflasterarbeiten Gehweg östlicher Kreiselabschnitt und Einmündung Nordstraße - fortsetzen
  • Ausbau Bussteig 4
  • Einmündung Fahrstraße – fortsetzen
  • Montage der restlichen Schirme (Steig 2) –fortsetzen
  • Leitungsverlegungen in der Sternstraße – fortsetzen
  • Verfüllung Kanalgraben Freiheitsplatz (Nord-Süd-Trasse)

Marktplatz - Ost
  • Restarbeiten

Marktplatz - West
  • Haustechnik - fortsetzen
  • Außenanlage/Abdichtung - fortsetzen
  • Lieferung und Beginn Montage Trapetzblech
  • Montage Pfosten-Riegel-Fassade – fortsetzen

Marktplatz - Straße
  • Ost (Klara): Einbau Granit- und Busbordsteine – fortsetzen
  • Ost: (Klara): Schottereinbau und Verlegung Pflaster – fortsetzen
  • Ost: Arbeiten Anschluss an den Bestand gegenüber Salzstraße – fortsetzen
  • Ost. Aufbruch Asphaltschicht Straße
  • Süd: Bereich Kölnische Straße Oberflächenwiederherstellung (wechselseitig)
  • Süd Leitungsverlegungen - fortsetzen

Westcarré
  • Betonage Bodenplatte
  • Schalung/Bewehrung und Betonage aufgehende Bauteile

Gloria Palais
  • Ausbau – fortgesetzt
  • Fassadenarbeiten - fortgesetzt
  • Außenanlage Innenhof – fortgesetzt

Sonstiges
  • Verlängerung Gerüst Freiheitsplatz-Süd (NH) teilweise bis 15.08.2014
  • Vollsperrung der Altstraße voraussichtlich bis 15.08.2014 wegen Kanalhausanschlüsse Westcarré

KW 29, 2014 Nach Oben

Bilder-7031-8267-2480

Forum Hanau
  • Betonage Decke – fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich – fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt
  • Kanalhausanschluss Nord

Freiheitsplatz ZOB
  • Ausbau Gehweg FP-Nord – fortsetzen
  • Östlicher Kreiselabschnitt und Einmündung Nordstraße - fortgesetzt
  • Kanalbauarbeiten Freiheitsplatz (Nord-Süd-Trasse) fortgesetzt
  • Ausbau der Oberflächen im Bereich FHP Süd- fortgesetzt
  • Einmündung Fahrstraße – fortgesetzt
  • Montage der restlichen Schirme (Steig 2) – fortgesetzt
  • Leitungsverlegungen in der Sternstraße – fortgesetzt
  • Abbruch Brückengewölbe

Marktplatz - Ost
  • Montage Blechfassade (Ost) – beendet
  • Demontage Gerüst

Marktplatz - West
  • Haustechnik - fortgesetzt
  • Außenanlage/Abdichtung - fortgesetzt
  • Stahlbau Dach – fortgesetzt
  • Lieferung Pfosten-Riegel-Fassade und Beginn der Rohinstallation

Marktplatz - Straße
  • Ost (Klara): Einbau Granit- und Busbordsteine – fortgesetzt
  • Ost: (Klara): Schottereinbau und Verlegung Pflaster – fortgesetzt
  • Ost: Beginn Arbeiten Anschluss an den Bestand gegenüber Salzstraße
  • Stellen von Lampenmasten (Klara)
  • Süd: Gehweg Süd Aufbruch Oberfläche und Leitungsverlegungen
  • Süd: Herstellung Bord und Rinnenanlage Bereich Kölnische Straße

Westcarré
  • Betonage Bodenplatte
  • Schalung/Bewehrung Stützen/Wände
  • Montage 2. Baukran

Gloria Palais
  • Bauteil A und C-F: Ausbau – fortsetzen
  • Fassadenarbeiten - fortgesetzt
  • Außenanlage Innenhof – fortsetzen
  • Demontage weitere Fassadengerüstabschnitte

Sonstiges
  • Gerüststellung Kammgebäude am Freiheitsplatz bis voraussichtlich 30.07.2014
  • Vollsperrung der Altstraße bis voraussichtlich 15.08.2014 wegen Kanalhausanschlüsse Westcarré

KW 28, 2014 Nach Oben

20140710-006

Forum Hanau
  • Betonage Decke – fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich – fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Ausbau Gehweg FP-Nord–fortgesetzt
  • Östlicher Kreiselabschnitt und Einmündung Nordstraße – fortgesetzt
  • Kanalbauarbeiten Freiheitsplatz (Nord-Süd-Trasse) – fortgesetzt
  • Ausbau der Oberflächen im Bereich FHP Süd - fortgesetzt.
  • Archäologie – fortgesetzt
  • Leitungsverlegungen in der Steinheimer Straße
  • Beginn Bauphase 1.3h – Einmündung Fahrstraße
  • Montage der restlichen Schirme (Steig 2) –fortgesetzt
  • Arbeiten im östlichen Kreiselbereich, Einbau Schotter
  • Teilabbau Fassadengerüst Finanzamt (Nord)

Marktplatz - Ost
  • Montage Blechfassade (Ost) – fortgesetzt

Marktplatz - West
  • Stahlbaumontage - fortgesetzt
  • Beginn Rohinstallation
  • Beginn Außenanlage/Abdichtung

Marktplatz - Straße
  • Ost: (Klara): Einbau Granit- und Busbordsteine – fortgesetzt
  • Ost: (Klara): Schottereinbau und Verlegung Pflaster
  • Süd: Rückbau BE
  • Süd: Freigabe prof. Fahrbahn am 08.07.2014
  • Süd: Einrichten BE 3.BA Gehweg Süd und Aufbruch Oberfläche und Leitungsverlegungen
  • Süd: Einmündung Kölnische Straße Grabenaushub verfüllen

Westcarré
  • Erdarbeiten – fortgesetzt
  • Gründungsarbeiten – fortgesetzt
  • Bodenplatte / Bewehrung – fortgesetzt
  • Sauberkeistschicht 1.BA eingebracht
  • Süd: Kampfmitteluntersuchung und Deklarationsanalyse durchgeführt, Auswertung Analytik

Gloria Palais
  • Ausbau – fortgesetzt
  • Fassadenarbeiten – fortgesetzt
  • Außenanlage Innenhof - fortgesetzt

Sonstiges
  • Gerüststellung Kammgebäude am Freiheitsplatz (bis voraussichtlich 30.07.2014)
  • Vollsperrung Franz. Allee Ost (zwischen Altstraße und Hahnenstraße) bis voraussichtlich 18.07.2014 wegen Kanalhausanschluss Westcarré
  • Montagebeginn Schaufensteranlagen Kammgebäude

KW 27, 2014 Nach Oben

20140623-072

Forum Hanau
  • Betonage Decke - fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich - fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Ausbau Gehweg FP-Nord – fortgesetzt
  • Östlicher Kreiselabschnitt und Einmündung Nordstraße – fortgesetzt
  • Bauphase 1.3a - Kanalbauarbeiten Freiheitsplatz (Nord-Süd-Trasse) – fortgesetzt)
  • Ausbau der Oberflächen im Bereich FHP Süd - fortgesetzt. FP Süd: Archäologie
  • Montage der Schirme 2 und 3, Steig 1

  • Herstellen der Kopflöcher Ecke Sternstraße / Steinheimer Straße - fortgesetzt

Marktplatz - Ost
  • Beginn Montage Blechfassade (Ost)
  • Restarbeiten - fortgesetzt

Marktplatz - West
  • Herstellung Schutztunnel
  • Beginn Stahlbaumontage
  • Fertigstellung Rohbau

Marktplatz - Straße
  • Ost (Klara): Einbau Granit- und Busbordsteine – fortgesetzt
  • Süd: Grabenaushub Gas/Wasser ab Paradiesgasse in Richtung Lindenstraße – fortgesetzt
  • Süd: Umbindung der Wasserhausanschlüsse und anschließend Austausch der Gashauptleitung - fortgesetzt
  • Süd: Aufbruch Einmündung Kölnische Straße
  • Süd: Beginn Verfüllarbeiten

Westcarré
  • Erdarbeiten – fortgesetzt
  • Gründungsarbeiten – fortgesetzt
  • Bodenplatte / Bewehrung begonnen
  • Beginn mit Kampfmitteluntersuchung und Deklarationsanalyse

Gloria Palais
  • Ausbau – fortsetzen
  • Abbau Fassadengerüst
  • Beginn Außenanlage

Sonstiges
  • Gerüststellung Kammgebäude am Freiheitsplatz (bis voraussichtlich 30.07.2014)

KW 26, 2014 Nach Oben

20140623-059

Forum Hanau
  • Betonage – fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich – fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Ausbau Gehweg FP-Nord – fortsetzen
  • Beginn - östlicher Kreiselabschnitt und Einmündung Nordstraße
  • Beginn - Kanalbauarbeiten Freiheitsplatz (Nord-Süd-Trasse)
  • Beginn - südlicher Randbereich ZOB

Marktplatz - Ost
  • Restarbeiten – fortgesetzt

Marktplatz - West
  • Fertigstellung Rohbauarbeiten
  • Fertigstellung Montage Stützen
  • Demontage Baukran Süd-West
  • Abbau Fassadengerüst

Marktplatz - Straße
  • Gehweg Ost- Aufbruch Oberfläche – fortsetzen
  • Ost: Beginn Einbau Granit- und Busbordsteine
  • Süd: Grabenaushub Gas/Wasser ab Paradiesgasse in Richtung Lindenstraße - fortsetzen

Westcarré
  • Verbaumaßnahme/Erdarbeiten – fortgesetzt
  • Beginn Rohbau (Sauberkeitsschicht
  • Beginn Rückbau Parkplatz Restfläche
  • Montage Kran

Gloria Palais
  • Ausbau – fortgesetzt
  • Übergabe 1.Praxis (Kieferchirugie)

Sonstiges
  • Am Markt 15-19 (Westseite Marktplatz): Herstellung von zwei Kanalhausanschlüssen
  • Gerüststellung Kammgebäude am Freiheitsplatz
  • Beginn Verlegung Gas/Wasser Sternstraße (Kopfloch Schieberkreuz)

KW 25, 2014 Nach Oben

20140620-010

Forum Hanau
  • Betonage Decke - fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich - fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile EG und OG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Rest Pflasterarbeiten an den Bussteigen Ausbau Gehweg FP-Nord - fortgesetzt
  • Montage Modul „A“ (Schirm) im Bussteig 1
  • Montage Hülsen und Einbau der Sitzbänke - fortgesetzt
  • Einbau Baumschutzbügel.
  • Abnahme Bussteige und Umstellung Bauzaun
  • Teil-Inbetriebnahme ZOB am 22.06.2014

Marktplatz - Ost
  • Restarbeiten – fortgesetzt

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West beendet
  • Rohbauarbeiten Nord-West– fortgesetzt
  • Abbrucharbeiten Café Central – fortgesetzt
  • Beginn Aushub Stützenfundamente

Marktplatz - Straße
  • Ost: Aufstellung DFI-Anzeige
  • Ost: Restarbeiten 1.BA (Gehweg Ost) im Bereich REWE und Nürnberger Straße
  • Ost. Einrichten BE 2.BA Gehweg Ost (Klara) und Aufbruch Oberfläche
  • Süd: Einbau Schieberkreuz Paradiesgasse
  • Süd: Beginn Grabenaushub Gas-/Wasser ab Paradiesgasse in Richtung Lindenstraße

Westcarré
  • Verbaumaßnahme/Erdarbeiten – fortgesetzt

Gloria Palais
  • Ausbau – fortgesetzt

Wolfgang-Kaserne
  • „Inbetriebnahme“ Parkplatz am 16.06.2014

Sonstiges
  • Am Markt 15-19 (Westseite Marktplatz): Herstellung von zwei Kanalhausanschlüssen
  • Gerüststellung Kammgebäude am Freiheitsplatz

KW 24, 2014 Nach Oben

20140604-062

Forum Hanau
  • Betonage Decke – fortgesetzt
  • Hausanschluss Freiheitsplatz/Ecke Fahrstraße (bis 13.06.2014) Verfüllung der Arbeitsräume im Außenbereich – fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile UG und EG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Pflasterarbeiten am Bussteig 4 – fortgesetzt
  • Straßenbauarbeiten in der Nordstraße und Ausbau Kreisel – fortgesetzt
  • Ausbau Gehweg FP-Nord
  • Montage Windschutzelemente
  • Mängelbeseitigung Leuchtenmasten
  • Montage Hülsen und Einbau der Sitzbänke
  • Herstellung der prov. Zufahrt zur Rappengasse (Lamboyfest).
  • Einbau der Wasserstrahlplatten.
  • Fußgängerführung im Norden herstellen
  • Probebetrieb ZOB am 22.04.2014

Marktplatz - Ost
  • Restarbeiten – fortgesetzt

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West und Nord-West– fortgesetzt
  • Abbrucharbeiten Café Central – fortgesetzt

Marktplatz - Straße
  • Ost: Verlegung Betonpflaster im Bereich Salzstraße und Nürnberger Str. – fortgesetzt
  • Ost: Stellen von Lampen und Einbauteilen – fortgesetzt
  • Ost: Vorbereitung Kabelarbeiten für DFI-Anzeige und Ampel.
  • Ost: Herstellung Pflasterflächen vor REWE am 15.06.2014 (Sonntagsarbeit)
  • Süd: Herstellung von zwei Sinkkästenanschlüsse – fortgesetzt
  • Süd: Einbindung Gas- und Wasserleitungen

Westcarré
  • Schürfung Archäologie – abgeschlossen
  • Verbaumaßnahme/Erdarbeiten – fortgesetzt

Gloria Palais
  • Ausbau – fortgesetzt

Wolfgang-Kaserne
  • Wartungsarbeiten Trafostation

Sonstiges
  • Am Markt 15-19 (Westseite Marktplatz): Herstellung von zwei Kanalhausanschlüssen (bis voraussichtlich 04.07.2014)
  • Gerüststellung Kammgebäude am Freiheitsplatz (10.06.2014 – 30.07.2014)
  • Finanzamt: Stellung Gerüst Freiheitsplatz Ecke Mühlstraße

KW 23, 2014 Nach Oben

Dsc05179 Klein

Forum Hanau
  • Betonage
  • Hausanschluss Freiheitsplatz/Ecke Fahrstraße (bis 13.06.2014) - fortgesetzt
  • Verfüllung der Arbeitsräume im Außenbereich - fortgesetzt
  • Schalen, Bewehren und Betonieren aufgehende Bauteile UG und EG (von West nach Ost) – fortgesetzt
  • Abbau Besuchertribüne

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Pflasterarbeiten an den Bussteigen – fortgesetzt
  • Ausführung von Kernbohrungen - fortgesetzt
  • Einbau HGT in den noch offenen Bereichen - fortgesetzt
  • Straßenbauarbeiten in der Nordstraße und Ausbau Kreisel – fortgesetzt
  • Vorbereitende Arbeiten für Ausbau Gehweg FP-Nord

Marktplatz - Ost
  • Restarbeiten Elektro (Rinnenheizung und Sonnenschutz anschließen) – fortgesetzt

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West – fortgesetzt
  • Abbrucharbeiten Café Central – fortgesetzt
  • Fundamentarbeiten und Stützengründung

Marktplatz - Straße
  • Ost: Einbau Leistenabschlussstein Querung Salzstraße
  • Ost: Verlegung Betonpflaster im Bereich Salzstraße und Nürnberger Str.
  • Ost: Stellen von Lampen und Einbauteilen
  • Süd: Sanierung Kanalhausanschluss Nr.7
  • Süd: Herstellung von zwei Sinkkästenanschlüsse
  • Süd: Verfüllen vom Grabenabschnitt Kölnische Str. bis Paradiesgasse

Westcarré
  • Schürfung Archäologie – fortgesetzt
  • Verbaumaßnahme/Erdarbeiten – fortgesetzt

Gloria Palais
  • Ausbau – fortgesetzt

Wolfgang-Kaserne
  • Übergabe Teilfläche an Heraeus (02.06.2014)

Sonstiges
  • Ostcarré: Leitungsverlegung Trafo - beendet
  • Am Markt 15-19 (Westseite Marktplatz): Herstellung von zwei Kanalhausanschlüssen (bis voraussichtlich 04.07.2014)
  • Vollsperrung Leimenstraße im Bereich Einfahrt Parkplatz Krankenhaus (03.06.2014 – 05.06.2014)
  • Brüder-Grimm-Lauf ab Marktplatz am 06.06.2014

KW 22, 2014 Nach Oben

20140514-028

Forum Hanau
  • Betonage Decke
  • Schalen, Bewehren und Betonieren aufgehende Bauteile – fortgesetzt
  • Hausanschlüsse Freiheitsplatz/Ecke Fahrstraße
  • Verfüllung der Arbeitsräume im Außenbereich - fortgesetzt

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Pflasterarbeiten an den Bussteigen – fortgesetzt
  • Ausführung von Kernbohrungen - fortgesetzt
  • Einbau HGT in den noch offenen Bereichen - fortgesetzt
  • Straßenbauarbeiten in der Nordstraße und Ausbau Kreisel - fortgesetzt

Marktplatz - Ost
  • Restarbeiten Elektro (Rinnenheizung und Sonnenschutz anschließen) – fortsetzen
  • Montage Blechfassade Treppenhaus süd
  • Demontage Dach -Absturzsicherung

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West - fortsetzen
  • Abbrucharbeiten Café Central - fortsetzen

Marktplatz - Straße
  • Ost: Einbau Granit- und Busbordsteine – fortgesetzt
  • Ost: Setzten von Sinkkästen
  • Ost: Einbau Stahlleerrohre
  • Ost. Betonpflaster mit Bettung verlegen - fortgesetzt
  • Süd: Kanalhausanschluss verfüllen
  • Süd: Öffnen von Grabenabschnitt für Gas- und Wasserleitungen weiter in Richtung
  • Paradiesgasse - fortgesetzt

Westcarré
  • Schürfung Archäologie – fortgesetzt
  • Verbaumaßnahme/Erdarbeiten - fortgesetzt
  • Abbruch Bestandswände-/ und Fundamente - fortgesetzt

Gloria Palais
  • Ausbau – fortgesetzt

Gemeindezentrum Gärtnerstraße
  • Aushub – fortgesetzt

Sonstiges
  • Leitungsverlegung Trafo bis Mitte Juni

KW 21, 2014 Nach Oben

Lochbleche

Forum Hanau
  • Betonage Decke
  • Schalen, Bewehren und Betonieren aufgehende – fortgesetzt
  • Beginn Hausanschlüsse Freiheitsplatz/Ecke Fahrstraße Verfüllung der Arbeitsräume im Außenbereich

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Pflasterarbeiten an den Bussteigen – fortsetzen
  • Ausführung von Kernbohrungen
  • Einbau HGT vor Bussteig 3 und 4
  • Einbau HGT in den noch offenen Bereichen
  • Einbau Fugen
  • Straßenbauarbeiten in der Nordstraße und Ausbau Kreisel (Einbau Asphalt)

Marktplatz - Ost
  • Restarbeiten Elektro (Rinnenheizung und Sonnenschutz anschließen) – fortgesetzt
  • Mängelbeseitigung

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West –fortgesetzt
  • Abbrucharbeiten Café Central - fortgesetzt

Marktplatz - Straße
  • Ost: Einbau Granit- und Busbordsteine – fortgesetzt
  • Ost: Setzen von Stahlplattenfundamenten für DFI-Anzeigen
  • Ost. Betonpflaster mit Bettung verlegen
  • Süd: Sanierung Kanalhausanschlüsse – fortgesetzt
  • Süd: Verfüllung Grabenabschnitt Gas- und Wasserleitung von Kölnische Str. Richtung Westen

Westcarré
  • Schürfung Archäologie – fortsetzen
  • Verbaumaßnahme/Erdarbeiten
  • Abbruch Bestandswände-/ und Fundamente

Gloria Palais
  • Ausbau – fortsetzen
  • Anbringung Außendämmung - fortsetzen

Gemeindezentrum Gärtnerstraße
  • Herstellung Hausanschluss – hergestellt
  • Geplante BE und Beginn Aushub

Sonstiges
  • Leitungsverlegung Trafo bis Ende Mai

KW 20, 2014 Nach Oben

20140509-034

Forum Hanau
  • Betonage Decke
  • Schalen, Bewehren und Betonieren aufgehende Bauteile - fortgesetzt

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Pflasterarbeiten Bussteig 2 und 3 – fortgesetzt
  • Borde Nordstraße setzen
  • Verteilerschränke setzten

Marktplatz - Ost
  • Restarbeiten Elektro (Rinnenheizung und Sonnenschutz anschließen) - fortgesetzt
  • Verteilerkasten Marktbeschicker

Marktplatz - West
  • Rohbauarbeiten Treppenhaus Süd-West
  • Abbrucharbeiten Café Central

Marktplatz - Straße
  • Ost: Betonstemmarbeiten Unterbau Pflaster am Anschlussbereich Kaufhoffassade - fortgesetzt
  • Ost: Einbau Granit- und Busbordsteine – fortsetzen
  • Ost: Stahlplattenfundamente für Lampen stellen
  • Ost: Lieferung und Einbau Stahlleerrohre
  • Ost: Verlegung von Flies und Teichfolie
  • Süd: Sanierung Kanalhausanschlüsse
  • Süd: Vergrößerung Rohrgraben und Ausbau Schieberkreuz
  • Süd: Provisorische oberirdische Verlegung von Wasser- und Hausanschlüssen, Stilllegung
  • Gasleitung Paradiesgasse
  • Süd: Abtrennung und Ausbau Wasser- und Gasleitung

Westcarré
  • Schürfung Archäologie – fortsetzen
  • Beginn Verbaumaßnahme und BE

Gloria Palais
  • Bauteil A und C-F: Ausbau – fortsetzen
  • Anbringung Außendämmung – fortsetzen
  • Teileröffnung Parkhaus (3 Ebenen)

Sonstiges
  • Ostcarré: Leitungsverlegung Trafo bis Ende Mai

KW 19, 2014 Nach Oben

20140509-032

Forum Hanau
  • Betonage Bodenplatte, Decke
  • Schalen, Bewehren und Betonieren aufgehende Bauteile UG und EG (von West nach Ost) – fortgesetzt

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Pflaster beschneiden – Bussteig 1
  • Pflasterarbeiten Bussteig 2 und 3
  • Nordstraße – setzen von Abläufen und Einbau Schotter
  • Montage Leuchtmittel

Marktplatz - Ost
  • Abbau Gerüst Treppenhaus Nord

Marktplatz - West
  • Rohbauarbeiten - fortgesetzt
  • Abriss Dachüberstand – fortgesetzt

Marktplatz - Straße
  • Ost: Betonstemmarbeiten Unterbau Pflaster am Anschlussbereich Kaufhoffassade
  • Ost: Einbau Granit- und Busbordsteine
  • Süd: Sanierung Kanalhausanschluss Nr.3
  • Süd: Provisorische oberirdische Verlegung von Wasser- und Hausanschlüssen, Stilllegung Gasleitung Paradiesgasse

Westcarré
  • Schürfung Archäologie – fortgesetzt
  • Verlegung Stromleitung/Verteilerschränke Nord – fortgesetzt
  • Spatenstich am 05.05.2014

Gloria Palais
  • Bauteil A und C-F: Ausbau – fortgesetzt
  • Anbringung Außendämmung

Sonstiges
  • Ostcarré: Leitungsverlegung Trafo bis Ende Mai
  • Gemeindezentrum Gärtnerstraße: Demontage Leuchtmast in der Gärtnerstraße

KW 18, 2014 Nach Oben

20140424-035

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Sauberkeitsschicht
  • Betonage Bodenplatte
  • Betonage Decken
  • Schalen, Bewehren und Betonieren aufgehende Bauteile - fortgesetzt

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Einbau des Rinn Pflasters im Bussteig I - fortgesetzt
  • Einbau HGT vor Bussteig III.

Marktplatz -Ost
  • Beginn Montage Blechverkleidung Fassade
  • Montage Verkleidung Lüftungsgeräte - fortgesetzt

Marktplatz -West
  • Rohbauarbeiten – fortgesetzt
  • Abriss Dachüberstand – fortgesetzt

Marktplatz - Straße
  • Aufbruch Oberfläche – fortgesetzt

Westcarré
  • Schürfung Archäologie – fortgesetzt
  • Verlegung Stromleitung/Verteilerschränke Nord – fortgesetzt
  • Abtransport Aushub Schürfung

Gloria Palais
  • Ausbau – fortgesetzt
  • Herstellung Oberfläche - FW Trasse Nußallee

Sonstiges
  • Kopflöcher Inliner-Sanierung Römerstraße
  • Sperrung Rappengasse

KW 17, 2014 Nach Oben

20140424-037

Forum Hanau
  • Rückbau Rampe – beendet
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Sauberkeitsschicht BA17
  • Schalen, Bewehren und Betonieren aufgehende Bauteile UG und EG (von West nach Ost) Betonage Rampe Teil 2
  • Betonage Decke

Freiheitsplatz ZOB
  • Einbau Oberflächenbeton im Bereich der Fahrbahnen – fortgesetzt
  • Einbau des Rinn Pflasters im Bussteig I – fortgesetzt
  • Einbau von Granitborden auf der Ostseite (Polizei). Einbau HGT vor Bussteig III.
  • Höhenregulation von Einbauschächten.
  • Anasphaltierung für den Bussteig II im Bereich vor dem Kiosk.
  • Montage nächste Leuchtenlieferung

Marktplatz -Ost
  • Beginn Montage Verkleidung Lüftungsgeräte

Marktplatz -West
  • Rohbauarbeiten – fortgesetzt
  • Abriss Dachüberstand – fortgesetzt

Westcarré
  • Schürfung Archäologie – fortgesetzt
  • Verlegung Stromleitung/Verteilerschränke Nord – fortgesetzt

Gloria Palais
  • Ausbau – fortgesetzt
  • Parkhaus: Fassade Straßenseite - fortgesetzt
  • Querung FW Trasse Nußallee

Sonstiges
  • Kopflöcher Inliner-Sanierung Römerstraße
  • Sperrung Rappengasse

KW 16, 2014 Nach Oben

20140417-001

Forum Hanau
  • Rückbau Rampe - fortgesetzt
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Decken fortgesetzt
  • Aufgehende Bauteile fortgesetzt
  • Verfüllarbeiten Arbeitsraum Steinheimer Str

Freiheitsplatz ZOB
  • Einbau von Betonrinnen fortgesetzt
  • Einbau Granitborden - fortgesetzt
  • Einbau Fundamente für Mobiliar Einbau Leerrohre
  • Schotterfeinplanum, Schottereinbau Bussteige
  • Erste Leuchten montiert

Marktplatz - Ost
  • Montage UK Blechfassade - fortgesetzt
  • Räumung Bauzaun
  • Eröffnung „Klara“ und „Dunkin‘ Donuts“

Marktplatz -West
  • Rohbauarbeiten – fortgesetzt
  • Baukran Süd-West aufgestellt

Westcarré
  • Rückbau Parkplatz
  • Schürfung Archäologie

Gloria Palais
  • Innenausbau – fortgesetzt
  • Herstellung Kanalhausanschluss (HIS)
  • Parkhaus: Fassade Straßenseite

KW 15, 2014 Nach Oben

20140311-039

Forum Hanau
  • Rückbau Rampe - fortgesetzt
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Decken fortgesetzt
  • Aufgehende Bauteile fortgesetzt
  • Verfüllarbeiten Arbeitsraum Steinheimer Str

Freiheitsplatz ZOB
  • Einbau von Betonrinnen fortgesetzt
  • Einbau Granitborden - fortgesetzt
  • Einbau Fundamente für Mobiliar Einbau Leerrohre
  • Schotterfeinplanum, Schottereinbau Bussteige
  • Erste Leuchten montiert

Marktplatz - Ost
  • Montage UK Blechfassade - fortgesetzt
  • Räumung Bauzaun
  • Eröffnung „Klara“ und „Dunkin‘ Donuts“

Marktplatz -West
  • Rohbauarbeiten – fortgesetzt
  • Baukran Süd-West aufgestellt

Westcarré
  • Rückbau Parkplatz
  • Schürfung Archäologie

Gloria Palais
  • Innenausbau – fortgesetzt
  • Herstellung Kanalhausanschluss (HIS)
  • Parkhaus: Fassade Straßenseite

KW 14, 2014 Nach Oben

20140319-016

Forum Hanau
  • Rückbau Rampe - fortgesetzt
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Decken über UG
  • Aufgehende Bauteile UG+EG – fortsetzten
  • Herstellung Kanalanschluss Nr. 6, Sternstraße
  • Verfüllarbeiten Arbeitsraum Steinheimer Str

Freiheitsplatz ZOB
  • Einbau von Betonrinnen im Bereich der Betonfahrbahnflächen
  • Einbau Granitborden - fortgesetzt
  • Einbau Fundamente für Mobiliar Einbau Leerrohre
  • Schotterfeinplanum, Schottereinbau Bussteige
  • Rückbau der BE (Container) im Bereich FP Süd

Marktplatz - Ost
  • Übergabe Dunkin Donut
  • Montage UK Blechfassade - fortsetzen
  • Fertigstellung Dränage Süd
  • Rückbau Flächengerüst Treppenhaus-Süd

Marktplatz -West
  • Sondierungs- und Vermessungsarbeiten – fortgesetzt
  • Rohbau – fortgesetzt
  • Kranstellung

Gloria Palais
  • Rohbau – fortgesetzt
  • Innenausbau – fortgesetzt
  • Herstellung Kanalhausanschluss (HIS)
  • Parkhaus: Fassade Straßenseite

KW 13, 2014 Nach Oben

20140319-019

Forum Hanau
  • Rückbau Rampe
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonarbeiten Bodenplatte
  • Betonage Decke über UG – fortgesetzt
  • Herstellung Kanalanschluss Nr. 7, Sternstraße - fortgesetzt
  • Verfüllarbeiten Arbeitsraum Sternstraße

Freiheitsplatz ZOB
  • Einbau von Betonrinnen im Bereich der Betonfahrbahnflächen
  • Einbau Granitborden - fortgesetzt Einbau Fundamente für Mobiliar Einbau Leerrohre
  • Schotterfeinplanum, Schottereinbau Bussteige

Marktplatz - Ost
  • Restarbeiten Decken/Dach - fortgesetzt
  • Montage UK Blechfassade - fortgesetzt
  • Technische Abnahmen

Marktplatz -West
  • Abbruch nördlicher Pavillon – fortgesetzt
  • Sondierungs- und Vermessungsarbeiten – fortgesetzt
  • Elektroarbeiten an Hebeanlage
  • Rohbau UG Süd

Westcarré
  • Beginn Rückbau Parkplatz

Gloria Palais
  • Rohbau – fortgesetzt
  • Innenausbau – fortgesetzt
  • Herstellung Kanalhausanschluss (HIS)

KW 12, 2014 Nach Oben

20140319-004

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Bodenplatte
  • Betonage Tiefteil
  • Vorbereitung Betonarbeiten Bodenplatte
  • Betonage Decke
  • Beginn Herstellung Kanalanschluss Nr. 7, Sternstraße ab17.03.2014
  • Aufgehende Bauteile EG

Freiheitsplatz ZOB
  • Einbau Granitborden - fortgesetzt
  • Einbau Fundamente für Mobiliar
  • Baumpflanzungen – fortgesetzt
  • Montage Schirmmasten - fortgesetzt
  • Einbau Leerrohre

Marktplatz - Ost
  • Dunkin Donut: Restarbeiten - fortgesetzt
  • Restarbeiten Treppenhaus Süd - fortgesetzt
  • Restarbeiten Decken/Dach - fortgesetzt
  • Außenanlagen
  • Montage UK Blechfassade

Marktplatz -West
  • Sondierungsarbeiten – fortgesetzt
  • Abbruch Pavillion Süd – fortgesetzt
  • Entkernung/Abbruch nördlicher Pavillon
  • Elektroarbeiten an Hebeanlage

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Bauteil C-F: Innenausbau – fortgesetzt
  • Herstellung Kanalhausanschluss

KW 11, 2014 Nach Oben

20140311-051

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Vorbereitung Betonarbeiten Tiefteil (im 12.BA) – fortgesetzt
  • Vorbereitung Betonarbeiten Bodenplatte 12.BA, 13.BA und 15.1.BA
  • Betonarbeiten Wände, Stützen UG BA 1,2,3,4
  • Betonarbeiten Wände, Stützen ZG BA 5.8, 5.9
  • Betonarbeiten Decke über UG BA 1 und ZG BA 5.3 – event. Nachtarbeit am 14.03.14!
  • Herstellung Kanalanschluss Nr. 8, Sternstraße - fertiggestellt

Freiheitsplatz ZOB
  • Bodenaustausch in weiteren Teilen des Baufeldes – fortgesetzt
  • Einbau von Kabelschächten und Kabellehrrohren in Bussteig 3 – fortgesetzt
  • Einbau von PE- und Kabelzugrohre - fortgesetzt
  • Einbau Bewässerungssystem im Bussteig 3
  • Einbau Granitborde Bussteig 3
  • Rückbau der Oberfläche im Bereich von Bussteig 4
  • Herstellung Baumgruben und Fundamente im Bereich von Bussteig 4
  • Erste Baumpflanzungen (11 Stück)
  • Montage Schirmmasten

Marktplatz - Ost
  • Dunkin Donut: Restarbeiten - fortgesetzt
  • Restarbeiten Treppenhäuser - fortgesetzt
  • Restarbeiten Decken/Dach - fortgesetzt
  • Fertigstellung Außenanlagen
  • Montage UK Blechfassade

Marktplatz -West
  • Sondierungsarbeiten – fortgesetzt
  • Abbruch Pavillion Süd – fortgesetzt
  • Entkernung/Abbruch nördlicher Pavillon

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Bauteil C-F: Innenausbau - fortgesetzt

Sonstiges
  • Sperrung Straße „Im Bangert“ am 14.03.2014 wegen Betonagearbeiten „Forum Hanau

KW 10, 2014 Nach Oben

20140306-036

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Bodenplatte 14.BA (06.03.2014)
  • Betonage Deckenfeld ZG 5.2 (07.03.2014)
  • Beginn Herstellung Kanalanschluss Nr. 8, Sternstraße, 05.03.2014 Teilsperrung

Freiheitsplatz ZOB
  • Bodenaustausch in weiteren Teilen des Baufeldes – fortgesetzt
  • Einbau von Kabelschächten und Kabellehrrohren in Bussteig 3 - fortgesetzt
  • Verlängerung der Kanalhaltung südlich von Bussteig 3 – fortgesetzt
  • Einbau von Baumsubstrat in Baumgruben - fortgesetzt
  • Bodensondierung - fortgesetzt
  • Einbau von PE-Rohren - fortgesetzt
  • Setzen von Straßenabläufen - fortgesetzt
  • Einbau der Schirmentwässerung - fortgesetzt

Marktplatz - Ost
  • Dunkin Donut: Restarbeiten - fortgesetzt
  • Restarbeiten Treppenhäuser - fortgesetzt
  • Restarbeiten Decken/Dach - fortgesetzt
  • Fertigstellung Außenanlagen
  • Eröffnung Kiosk am 08.03.2014

Marktplatz -West
  • Sondierungsarbeiten – fortgesetzt
  • Abbruch Pavillion Süd - fortgesetzt

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Bauteil C-F: Beginn Innenausbau
  • Beginn FW-Trasse

KW 09, 2014 Nach Oben

20140221-009

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Bodenplatte 10.BA (Nachtarbeit)
  • Betonage Bodenplatte 11.BA
  • Vorbereitung Betonarbeiten aufgehende Bauteile – fortgesetzt
  • Betonage aufgehende Bauteile UG BA.2
  • Betonage Deckenfeld ZG 5.1

Freiheitsplatz ZOB
  • Bodenaustausch in weiteren Teilen des Baufeldes - fortgesetzt
  • Einbau von Kabelschächten und Kabellehrrohren in Bussteig 3 - fortgesetzt
  • Verlängerung der Kanalhaltung südlich von Bussteig 3 - fortgesetzt
  • Einbau von Baumsubstrat in Baumgruben
  • Bodensondierung
  • Einbau von PE-Rohren
  • Setzen von Straßenabläufen
  • Einbau der Schirmentwässerung

Marktplatz - Ost
  • Dunkin Donut: Restarbeiten - fortgesetzt
  • Restarbeiten Außenanlagen - fortgesetzt
  • Restarbeiten Treppenhäuser - fortgesetzt
  • Restarbeiten Decken/Dach - fortgesetzt
  • Weitere Demontage Baugerüst - fortgesetzt
  • Außenanlagen (geplant 2KW)
  • Montage UK Blechfassade

Marktplatz -West
  • Sondierungsarbeiten - fortgesetzt
  • Entkernung/Abbruch südlicher Pavillon – fortgesetzt

Gloria Palais
  • Bauteil A und C-F: Rohbau - fortgesetzt

Sonstiges
  • Kanaltorplatz: Aufstellung von Anzeigemasten an den Bushaltestellen
  • Leimenstraße: Beginn Kanalarbeiten zwischen Mühlstr. und Salzstraße am 24./25.02.2014 bis voraussichtlich 11.04.2014

KW 08, 2014 Nach Oben

20140219-001

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Vorbereitung Betonarbeiten aufgehende Bauteile – fortgesetzt
  • Betonage Bodenplatte 06. und 09.BA
  • Betonage Wände UG West
  • Betonage Deckenfeld (Tiefteil) West

Freiheitsplatz ZOB
  • Bodenaustausch in weiteren Teilen des Baufeldes – fortgesetzt
  • Einbau von Bewehrungskörpern für Beleuchtung und Schirme in Bussteig 3, Betonage und Herstellung von Pflanzgruben
  • Rückbau Asphalt
  • Bemusterung Baumroste – HIS

Marktplatz - Ost
  • Dunkin Donut: Restarbeiten
  • Restarbeiten Außenanlagen
  • Restarbeiten Treppenhäuser
  • Restarbeiten Decken/Dach
  • Weitere Demontage Baugerüst

Marktplatz -West
  • Sondierungsarbeiten - fortgesetzt
  • Entkernung/Abbruch südlicher Pavillon (Beginn 20.02.2014)
  • Sperrung Westseite Tiefgarage

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt

Sonstiges
  • Sperrung der Sternstraße im Bereich Nr. 3-11 wie angekündigt am 17.02.2014 wegen Betonarbeiten EKZ.
  • Westcarré: Beginn Suchschürfe. Sperrung in Teilbereichen Gehweg Franz. Allee West, Altstraße und Steinheimer Straße.

KW 07, 2014 Nach Oben

20140206-018

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Vorbereitung Betonarbeiten aufgehende Bauteile – fortgesetzt
  • Beginn Vorbereitung Betonarbeiten Decke über UG
  • Betonage Bodenplatte 04. und 05.BA (Achtung Nachtarbeit)
  • Unterwasserbeton Tiefteil
  • Montage Kran 1

Freiheitsplatz ZOB
  • Einbau von Schotter (Bussteig 2) – fortgesetzt
  • Einbau von Leerrohren Sinkkästen und Anschlussleitungen zwischen Bussteig 2 und 3 – fortgesetzt
  • Bodenaustausch in weiteren Teilen des Baufeldes - fortgesetzt
  • Einbau von Bewehrungskörpern für Beleuchtung und Schirme in Bussteig 3, Betonage und Herstellung von Pflanzgruben

Marktplatz
  • Dunkin Donut: Restarbeiten
  • Restarbeiten Außenanlagen
  • Restarbeiten Treppenhäuser
  • Restarbeiten Decken/Dach

Marktplatz -West
  • Sondierungsarbeiten - fortgesetzt

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Parkhaus: Einbau Pflaster Ebene - fortgesetzt

Sonstiges
  • Sperrung der Franz. Allee-Nord wegen Kanalsanierung im Bereich der Sparkasse seit dem 11.02.2014 fertig gestellt.
  • Sperrung Straße „Im Bangert“ im Bereich Haus Nr. 2a am 10.02.2014 und 14.02.2014 wegen Betonarbeiten EKZ

KW 06, 2014 Nach Oben

Wand Hoch

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Beginn Vorbereitung Betonarbeiten aufgehende Bauteile - fortgesetzt
  • Betonage 07.BA
  • Vorbereitung Betonage 05. und 06. BA
  • Kranfundament Kran 1

Freiheitsplatz ZOB
  • Einbau von Schotter (Bussteig 1 und 2) und Leerrohre (Bussteig 2) – fortgesetzt
  • Einbau von Leerrohren Sinkkästen und Anschlussleitungen zwischen Bussteig 2 und 3 –fortgesetzt
  • Bodenaustausch in weiteren Teilen des Baufeldes
  • Montage von 3 Schirmmasten

Marktplatz
  • Herstellung Deckenanschlüsse Außenbeleuchtung
  • Dunkin Donut: Rohinstallation Heizung - fortgesetzt
  • Dunkin Donut: Rohinstallation Sanitär - fortgesetzt
  • Dunkin Donut: Schließen der GK-Wände - fortgesetzt
  • Dunkin Donut: Trockenputz - fortgesetzt
  • Dacharbeiten: Inbetriebnahme der Rinnenbegleitheizung
  • Treppenhaus Süd/Ost: Inbetriebnahme WC’s
  • Treppenhaus Nord/Ost: Fliesenverlegung (Treppe und UG) - fortgesetzt

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Parkhaus: Beginn Einbau Pflaster Ebene 0

Sonstiges
  • Sperrung der Franz. Allee-Nord wegen Kanalsanierung im Bereich der Sparkasse ab 03.02.2014 für voraussichtlich 14 Tage.

KW 05, 2014 Nach Oben

20140122-036

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage 3.BA (29.01.2014)
  • Vorbereitung Betonarbeiten – fortgesetzt
  • Beginn Vorbereitung Betonarbeiten aufgehende Bauteile
  • Beginn Vorbereitung Betonage 4. und 7.BA

Freiheitsplatz ZOB
  • Einbau von Schotter (Bussteig 1 und 2) und Leerrohre (Bussteig 2) – fortsetzen
  • Einbau von Naturbord im Bereich Bussteig 2 (Witterungsabhängig)
  • Einbau von Leerrohren zwischen Bussteig 2 und 3

Marktplatz
  • Herstellung Deckenanschlüsse Außenbeleuchtung
  • Dunkin Donut: Rohinstallation Heizung - fortgesetzt
  • Dunkin Donut: Rohinstallation Sanitär - fortgesetzt
  • Dunkin Donut: Schließen der GK-Wände
  • Dunkin Donut: Trockenputz
  • Dacharbeiten: Inbetriebnahme der Rinnenbegleitheizung
  • Dacharbeiten: Lieferung und Montage der Absturzsicherung auf dem Dach
  • Treppenhaus Nord/Ost: Fliesenverlegung (Treppe und UG)

Gloria Palais
Bauteil A und C-F: Rohbau – fortsetzen

KW 04, 2014 Nach Oben

20140122-039

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage 8.BA
  • Vorbereitung Betonarbeiten – fortgesetzt
  • Beginn Kranfundament Kran 1
  • Erste aufgehende Bauteile UG

Freiheitsplatz ZOB
  • Einbau von Schotter (Bussteig 1 und 2) und Leerrohre (Bussteig 2) – fortgesetzt
  • Absteckarbeiten für Bussteig 2

Marktplatz
  • Hochbau Marktplatz Ost: Außenanlage - fortgesetzt
  • Dachdeckerarbeiten – fortgesetzt
  • Feininstallation Innenräume – fortgesetzt
  • Montage Untersicht/Dachüberstände – fortgesetzt
  • Dunkin Donut: Rohinstallation Heizung
  • Dunkin Donut: Rohinstallation Sanitär

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Parkhaus: Betonage Decke Ebene 6

Sonstiges
  • Sanierung Kanalanschluss Paradiesgasse ab 22.01.2014
  • Montage Baumroste und Abfallbehälter Nürnbergerstraße

KW 03, 2014 Nach Oben

Beton Warteschlange

Forum Hanau
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonage Wände Tiefteile
  • Beginn Vorbereitung Betonarbeiten 9.BA und 11.BA
  • Vorbereitungen Betonarbeiten 3.BA, 7.BA, 8.BA und 11.BA - fortgesetzt
  • Betonage 8.BA
  • Beginn Vorbereitung Betonarbeiten 6.BA und 9.BA
  • Samstagarbeit (Beton- und Schachtarbeiten, Erdarbeiten) - angemeldet

Freiheitsplatz ZOB
  • Einbau Schotter, Anschluss von Straßenentwässerungen - fortgesetzt
  • Einbau Entwässerungsleitungen – fortgesetzt
  • Einbau von Schotter (Bussteig 1 und 2) und Leerrohre (Bussteig 2)

Marktplatz
  • Montage Pfosten-Riegel Fassade Süd-Ost - fortgesetzt
  • Außenanlage - fortgesetzt
  • Dachdeckerarbeiten – fortgesetzt
  • Feininstallation Innenräume – fortgesetzt
  • Beginn Montage Untersicht/Dachüberstände

Gloria Palais
  • Rohbau – fortgesetzt
  • Parkhaus: Betonage Decke Ebene 5

Sonstiges
  • Mängelbeseitigung Hammerstraße/Fahrstraße

KW 02, 2014 Nach Oben

20140109-103

Forum Hanau
  • Planum Bodenplatte – fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Vorbereitung aufgehende Wände - fortgesetzt
  • Vorbereitung Betonarbeiten Tiefteile - fortgesetzt
  • Vorbereitung Betonarbeiten Bodenplatte 2. BA – fortgesetzt
  • Beginn Vorbereitung Betonarbeiten allgemeine Bereiche - Sauberkeitsschicht
  • Montage 4. Kran (Kran Nr.2)
  • Verlegung Fundamenterder

Freiheitsplatz ZOB
  • Keine Bautätigkeit

Marktplatz
  • Montage Pfosten-Riegel Fassade Süd-Ost - fortgesetzt
  • Außenanlage - fortgesetzt
  • Dachdeckerarbeiten – fortgesetzt
  • Feininstallation Innenräume – fortgesetzt

Gloria Palais
  • Bauteil A und C-F: Rohbau – fortgesetzt
  • Parkhaus: Betonage Decke Ebene 4

KW 50, 2013 Nach Oben

Von 21122013

Forum Hanau:
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Betonarbeiten Bodenplatte Kran 2
  • Beginn Vorbereitung Betonarbeiten Tiefteile
  • Beginn Vorbereitung Betonarbeiten Bodenplatte

Freiheitsplatz ZOB:
  • Fundamentgruben herstellen für Beleuchtung, Schirme und DIFs, Einbau Beton - fortgesetzt
  • Einbau von Kabelschächten und Leerrohren - fortgesetzt
  • Einbau Borden im bereich Bussteig 1 – fortgesetzt
  • Einbau Schotter, Anschluss von Straßenentwässerungen
  • Einbau Entwässerungsleitungen

Fahrstraße
  • Montage Möbilierung – fortsetzen
  • Montage Leuchtkörper

Marktplatz
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Montage Pfosten-Riegel Fassade Süd-Ost - fortgesetzt
  • Außenanlage Süd/Ost und Durchgang - fortgesetzt

Nürnberger Straße
  • Nacharbeiten - fortgesetzt
  • Montage Leuchtkörper
  • Eröffnung und Verkehrsfreigabe

Gloria Palais
  • Bauteil A und C-F: Rohbau - fortgesetzt
  • Parkhaus: Betonage Decke Ebene 2

Kanaltorplatz
  • Einbau Pflaster, Tiefborde Postcarré

KW 49, 2013 Nach Oben

Bilder-5078-6117-2480

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen – fortgesetzt
  • Beginn Vorbereitung Betonage Tiefteile
  • Betonarbeiten Bodenplatte Kran 3
  • Beginn Vorbereitung Betonarbeiten Bodenplatte 4. und 5.BA
  • Vorbereitung Bodenplatte Kran 2
  • Spunden tiefer liegende Bauteile 1 und 2 – FP-Süd

Freiheitsplatz ZOB:
  • Nord: Fundamentgruben herstellen für Beleuchtung, Schirme und DIFs, Einbau Beton - fortgesetzt
  • Einbau von Kabelschächten und Leerrohren - fortgesetzt
  • Einbau Borden im bereich Bussteig 1

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten
  • Montage Möbilierung

Marktplatz
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Nord-Ost- fortgesetzt
  • Beginn Montage Pfosten-Riegel Fassade Süd-Ost
  • Außenanlage Süd/Ost und Durchgang- fortgesetzt
  • Tiefgarage: Restarbeiten

Nürnberger Straße
  • Nacharbeiten
  • Baumpflanzungen
  • Lampenmontage

Gloria Palais
  • Rohbau - fortsetzen
  • Parkhaus: Stahlbaumontage - fortsetzen

Kanaltorplatz
  • Bauteil A und C-F: Rohbau - fortgesetzt
  • Parkhaus: Betonage Decke Ebene 1

KW 48, 2013 Nach Oben

Markttiefgarage

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen - fortgesetzt
  • Betonage 1.BA
  • Vorbereitung Betonarbeiten Bodenplatte 2.BA - fortgesetzt
  • Beginn Vorbereitung Betonarbeiten Bodenplatte Kran 3
  • Beginn Vorbereitung Betonarbeiten Bodenplatte 4.BA

Freiheitsplatz ZOB:
  • Fundamentgruben herstellen für Beleuchtung, Schirme und DIFs, Einbau Beton

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten
  • Montage Lampen

Marktplatz
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Nord-Ost- fortgesetzt
  • Außenanlage Süd/Ost - fortgesetzt
  • Tiefgarage: Restarbeiten, Abnahmen (u.a. FB7)
  • Tiefgarage: Eröffnung am 29.11.2013

Nürnberger Straße
  • Nacharbeiten

Kanaltor
  • Einbau Pflaster, Tiefborde, Asphalttragschicht, Binderschicht, Beleuchtungskabel, Masten

Gloria Palais
  • Rohbau - fortsetzen
  • Parkhaus: Stahlbaumontage - fortsetzen

KW 47, 2013 Nach Oben

20131120-006

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen - fortgesetzt
  • Sauberkeitsschicht BA 1-2 - fortgesetzt
  • Montage Kran 6

Freiheitsplatz ZOB:
  • Einbau Baumsubstrats in Baumgruben von Bussteiges 2, verfüllen der Baumgruben

Gloria Palais
  • Herstellung Bodenplatte
  • Rohbau - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Rohinstallation - fortsetzen
  • Trockenbau - fortsetzen
  • Pfosten-Riegel Fassade Nord-Ost- fortsetzen
  • Beginn Außenanlage Süd/Ost - fortsetzen
  • Tiefgarage: Endmontage TGA - fortgesetzt
  • Tiefgarage: Endmontage Montage Kassenautomaten und Schrankenanlage - fortgesetzt

Nürnberger Straße
  • Einbau Beton und Pflasterarbeiten letzter Abschnitt

Kanaltor
  • 3.BA : Borde, Pflaster, Schotterplanum
  • Inbetriebnahme der LSA im Kreisverkehr

KW 46, 2013 Nach Oben

20131108-041

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Planum Bodenplatte - fortgesetzt
  • Aushub und Verlegung Grundleitungen - fortgesetzt
  • Betonarbeiten Kranfundament Kran 6 (SW-Ecke des Baufeldes)
  • Sauberkeitsschicht BA 1-2
  • Anlieferung BE-Container

Freiheitsplatz ZOB:
  • Fundament- und Kanalarbeiten - fortgesetzt

Gloria Palais
  • Rohbau Bauteil C-F: Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Nord-Ost- fortgesetzt
  • Beginn Außenanlage Süd/Ost
  • Tiefgarage: Aufbringung der Bodenmarkierungen
  • Tiefgarage: Sanierung Rampen -fortgesetzt
  • Tiefgarage: Malerarbeiten
  • Tiefgarage: Endmontage TGA

Nürnberger Straße
  • Nordseite: Pflasterarbeiten - fortgesetzt
  • Fahrbahn: Aufbruch Asphalt und Aushub bis Erdplanum - fortgesetzt
  • Fahrbahn: Einbau Beton und Pflasterarbeiten

Kanaltor
  • 3.BA : Rinnenanlage Borde Schotterbett Kabelverlegung

Sonstiges
  • Sperrung Langstraße am 15.11. – 17.11.2013
  • Einbringung Asphalt Hirschstraße

KW 45, 2013 Nach Oben

20131108-022

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Planum Bodenplatte - fortgesetzt
  • Verlegung Grundleitungen - fortgesetzt
  • Vorbereitung Beginn Rohbau
  • Vorbereitung Aufbau Kranfundament Kran 6 (SW-Ecke des Baufeldes)
  • Anlieferung BE-Container

Freiheitsplatz ZOB:
  • Archäologie - fortgesetzt
  • Erd- und Kanalarbeiten - fortgesetzt

Gloria Palais
  • Rohbau Bauteil C-F: Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten
  • Baumpflanzung

Marktplatz
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Nord-Ost- fortgesetzt
  • Tiefgarage: Verfüllung Gräben Nord/West - fortgesetzt
  • Tiefgarage: Aufbringung der Bodenmarkierungen
  • Tiefgarage: Sanierung Rampen -fortgesetzt
  • Tiefgarage: Malerarbeiten

Nürnberger Straße
  • Einbau Baumscheiben und Schottertragschicht - fortgesetzt
  • Einbau Bordanlage - fortgesetzt
  • Pflasterarbeiten - fortgesetzt
  • Aufbruch Asphalt und Aushub bis Erdplanum - fortgesetzt
  • Einbau Beton und Pflasterarbeiten

Kanaltor
  • Borde, Pflasterarbeiten, Schotterbett, Kabelverlegung

Sonstiges
  • Herstellung Notbrunnen HBB
  • Einbau Schlauchliner für Hauptkanal Fahrstraße, Marktplatz und Steinheimer Straße vom 04.11. - 09.11.2013
  • Sperrung Langstraße am 08.11. – 10.011.2013
  • Sperrung Hirschstraße wegen Asphaltsanierung

KW 44, 2013 Nach Oben

20131025-018

Forum Hanau:
  • Aushub für Grundleitungen - fortgesetzt
  • Vorbereitung Aufbau Kran 6
  • Grundsteinlegung am 31.10.2013
  • Verlegung Grundleitungen

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Erd- und Kanalarbeiten – fortgesetzt

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Gesamt – Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade - fortgesetzt
  • Tiefgarage: Verfüllung Gräben Nord/West
  • Tiefgarage. Sanierung Rampen -fortgesetzt
  • Tiefgarage. Malerarbeiten

Nürnberger Straße
  • Nacharbeiten - fortgesetzt
  • Fahrbahn: Nacharbeiten
  • Einbau Baumscheiben und Schottertragschicht - fortgesetzt
  • Einbau Bordanlage - fortgesetzt
  • Pflasterarbeiten - fortgesetzt
  • Fahrbahn: Beginn Aufbruch Asphalt und Aushub bis Erdplanum

Kanaltor
  • Fräsarbeiten Einmündungsbereich B45, Straßeneinläufe und Borde

Rosenstraße
  • Mängelbeseitigung fortgesetzt

Sonstiges
  • Einbau Schlauchliner für Hauptkanal Fahrstraße, Marktplatz und Steinheimer Straße vom 04.11. - 09.11.2013

KW 43, 2013 Nach Oben

20131009-006

Forum Hanau:
  • Erdaushub – fortgesetzt
  • Aufbau Kran 5 (Kirchplatz)
  • Erstellung Planum
  • Aushub für Grundleitungen

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Erd- und Kanalarbeiten – fortgesetzt

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Gesamt – Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade - fortgesetzt
  • Anlieferung Glastüren und 3. Charge Glas
  • Tiefgarage: Bodenbeschichtung – fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) - fortgesetzt
  • Tiefgarage. Sanierung Rampen Fortgesetzt
  • Tiefgarage. Trafo Nord-Ost: Umbauarbeiten Traforaum (HIS)

Nürnberger Straße
  • Nacharbeiten
  • Einbau Pflaster - fortgesetzt
  • Aufbruch Asphalt und Aushub bis Erdplanum - fortgesetzt
  • Einbau Schottertragschicht und Pflasterarbeiten - fortgesetzt
  • Einbau Drainashalt und Baumscheiben
  • Einbau Bordanlage – fortgesetzt

Kanaltor
  • Aufbruch Oberfläche, Erdarbeiten und Straßeneinläufe

Rosenstraße
  • Mängelbeseitigung fortgesetzt

Sonstiges
  • Vollsperrung Langstraße zwischen Hammerstraße und Fahrstraße wegen Fernwärme vom 18.10.2013 (14.00 Uhr) bis 20.10.2013 (18.00 Uhr)

KW 42, 2013 Nach Oben

20131010-005

Forum Hanau:
  • Erdaushub – fortgesetzt
  • Ausführung Kranfundament Kran 5 (Kirchplatz)

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Erd- und Kanalarbeiten – fortgesetzt

Gloria Palais
  • Herstellung Fundament – fortgesetzt
  • Rohbau EG – fortgesetzt
  • Parkhaus: Stahlbaumontage – fortgesetzt

Fahrstraße
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Gesamt – Dachdeckerarbeiten – fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Süd-Ost – fortgesetzt
  • Tiefgarage: Bodenbeschichtung – fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) – fortgesetzt
  • Tiefgarage. Sanierung Rampen

Nürnberger Straße
  • Nordseite: Bordanlage - fortgesetzt
  • Nordseite: Einbau Baumscheiben
  • Fahrbahn: Einbau Pflaster – fortgesetzt
  • Fahrbahn: Aufbruch Oberfläche und Aushub bis Erdplanum - fortgesetzt
  • Nordseite: Aufbruch Asphalt und Aushub bis Erdplanum – fortgesetzt
  • Nordseite: Einbau Schottertragschicht - fortgesetzt
  • Nordseite: Einbau Bordanlage – fortgesetzt

Kanaltor
  • Pflaster, Borde und Asphaltoberbau
  • Verkehrssicherung, Aufbruch Oberfläche und Erdarbeiten ab 17.10.2013
  • Aufnahme Busverkehr Kreisel am 18.10.2013

Rosenstraße
  • Mängelbeseitigung fortgesetzt

Sonstiges
  • Vollsperrung Langstraße zwischen Hammerstraße und Fahrstraße wegen Fernwärme vom 18.10.2013 (14.00 Uhr) bis 20.10.2013 (18.00 Uhr)

KW 41, 2013 Nach Oben

20130926

Forum Hanau:
  • Erdaushub – fortgesetzt

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Erd- und Kanalarbeiten - fortgesetzt

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Pflasterarbeiten - fortgesetzt
  • Einbau Pflaster – fortgesetzt
  • Mängelbeseitigung / Nacharbeiten

Marktplatz
  • Gesamt – Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Süd-Ost – fortgesetzt
  • Tiefgarage: Betonsanierung – fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) – fortgesetzt
  • Tiefgarage: Beginn Bodenbeschichtung
  • Tiefgarage. Trafo Nord-West: Einbau Trafo

Nürnberger Straße
  • Nordseite: Pflaster - fortgesetzt
  • Nordseite: Bordanlage - fortgesetzt
  • Fahrbahn: Pflaster - fortgesetzt
  • Fahrbahn: Aufbruch Oberfläche und Aushub bis Erdplanum - fortgesetzt
  • Aufbruch Asphalt und Aushub bis Erdplanum – fortgesetzt
  • Einbau Schottertragschicht - fortgesetzt
  • Einbau Bordanlage - fortgesetzt
  • Sanierung Lichtschächte - fortgesetzt

Kanaltor
  • Pflaster, Borde Leitungsverlegung und Unterbau - fortgesetzt

Rosenstraße
  • Mängelbeseitigung fortgesetzt

KW 40, 2013 Nach Oben

20130926-001

Forum Hanau:
  • Erdaushub – fortgesetzt
  • Ausführung Injektionsschleier West – fortgesetzt

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Beginn Erd- und Kanalarbeiten
  • Beginn Kanalstrang

Gloria Palais
  • Rohbau Bauteil A: Herstellung Fundament - fortgesetzt
  • Rohbau Bauteil C-F: Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Pflasterarbeiten - fortgesetzt
  • Einbau Pflaster

Marktplatz
  • Gesamt – Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Süd-Ost – fortgesetzt
  • Anlieferung 2. Charge Glas am 30.09.2013
  • Beginn Einbau Glas
  • Anlieferung Dämmung Dach am 30.09.2013
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) – fortgesetzt

Nürnberger Straße
  • Pflaster - fortgesetzt
  • Bordanlage - fortgesetzt
  • Pflaster - fortgesetzt
  • Aufbruch Oberfläche und Aushub bis Erdplanum - fortgesetzt
  • Aufbruch Asphalt und Aushub bis Erdplanum – fortgesetzt
  • Einbau Schottertragschicht - fortgesetzt
  • Einbau Bordanlage - fortgesetzt
  • Sanierung Hausanschlüsse – fortgesetzt
  • Sanierung Lichtschächte - fortgesetzt

Kanaltor
  • Borde Leitungsverlegung und Unterbau

Rosenstraße
  • Mängelbeseitigung fortgesetzt

KW 39, 2013 Nach Oben

Bilder-4598-5602-2480

Forum Hanau:
  • Erdaushub – fortgesetzt
  • Ausführung Injektionsschleier West – fortgesetzt
  • Ausführung Baustraße

Freiheitsplatz ZOB:
  • Archäologie – fortgesetzt
  • Beginn Erd- und Kanalarbeiten

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Stahlbaumontage - fortgesetzt

Fahrstraße
  • Pflaster Restarbeiten, Baumroste - fortgesetzt
  • Pflaster - beendet
  • Pflasterarbeiten - fortgesetzt
  • Einbau Beton
  • Kreuzung Nord: Einbau Beton

Marktplatz
  • Gesamt – Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Trockenbau - fortgesetzt
  • Pfosten-Riegel Fassade Süd-Ost - fortgesetzt
  • Betonsanierung - fortgesetzt
  • Tiefgarage: Bodensanierung
  • Tiefgarage: Trafo Nord-West: Erdarbeiten (SWH) bis 23.09.2013
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) – fortgesetzt

Nürnberger Straße
  • Pflaster - fortgesetzt

  • Einbringung Schotterfeinplan und Drainasphalt - fortgesetzt
  • Bordanlage - fortgesetzt
  • Einbau Baumscheiben
  • Einbau Lichtschächte
  • Beginn Aufbruch, Aushub bis Planum, Betonage
  • Nordseite: Aufbruch Asphalt und Aushub bis Erdplanum – fortgesetzt
  • Nordseite: Einbau Unterflurverteilerschächte
  • Nordseite: Einbau Schottertragschicht - fortgesetzt
  • Nordseite: Sanierung Hausanschlüsse Strom
  • Nordseite: Begin Einbau Bordanlage

Kanaltor
  • Beginn 2.BA; Beschilderung 23.09.ab 08.30 Uhr
  • Beginn Aufbrucharbeiten und Aushub, Fräsarbeiten

Rosenstraße
  • Beginn Mängelbeseitigung

KW 38, 2013 Nach Oben

Bilder-4514-5500-2480

Forum Hanau:
  • Nord: Erdarbeiten - fortgesetzt
  • Nord: Ausführung Injektionsschleier - fortgesetzt
  • Archäologie (mit Ausnahme Beprobung Holzfunde) – abgeschlossen
  • Abtransport kontaminiertes Material

Freiheitsplatz ZOB:
  • Keine Bautätigkeit vom 16.09 und 17.09.2013
  • Nord: Archäologie
  • Nord: Erdarbeiten
  • Demontage CashPoint

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Beginn Stahlbaumontage

Fahrstraße
  • Pflaster Restarbeiten, Baumroste
  • Pflasterarbeiten
  • Einbau Leerrohre am Kopfloch
  • Beginn Pflasterarbeiten
  • Beginn Schotterplanum mit Lastplattendruckversuch
  • Kreuzung Nord: Einbau Bord und Rinnenanlage

Marktplatz
  • Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Beginn Trockenbau
  • Beginn Pfosten-Riegel Fassade Süd-Ost
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage: Bodenbeschichtung
  • Tiefgarage. Trafo Nord-West: Erdarbeiten (SWH) - fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) - fortgesetzt

Nürnberger Straße
  • Pflaster - fortgesetzt
  • Einbringung Schotterfeinplan und Drainasphalt - fortgesetzt
  • Herstellung Baumscheiben - fortgesetzt
  • Aufbruch Asphalt und Aushub bis Erdplanum – fortgesetzt
  • Einbau Schottertragschicht
  • Verlegung Leerrohre
  • Einbau Unterflurverteilerschächte – fortgesetzt

Kanaltor
  • Restarbeiten

KW 37, 2013 Nach Oben

Bilder-4515-5501-2480

Forum Hanau:
  • Erdarbeiten - fortsetzen
  • Entwässerungsarbeiten – fortsetzen

Freiheitsplatz ZOB:
  • Keine Bautätigkeit vom 09.09. bis 13.09.2013
  • Nord: Archäologie

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Fundamente, Bodenplatte und Aufzugschächte – fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Erdarbeiten - fortgesetzt
  • Parkhaus: Herstellung Pfahlgrundfundamente - fortgesetzt
  • Parkhaus: Herstellung Entwässerung - fortgesetzt

Fahrstraße
  • Einbau Pflaster – fortgesetzt
  • Beginn Pflaster ab 12.09.2013
  • Betonage 10.09.2013
  • Verlegung Leerrohre - fortgesetzt
  • Kabelzug/Hausanschlüsse
  • Beginn Einbau Bord und Rinnenanlage Ostseite Gehweg
  • Planum
  • Verlegung Leerrohre
  • Setzen von Straßenabläufen

Marktplatz
  • Fertigstellung Rohbau und Kranabbau ab 11.09.2013
  • Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Beginn Montage Türen
  • Beginn Innenputz
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage: Bodenbeschichtung
  • Tiefgarage. Trafo Nord-West: Erdarbeiten (SWH) - fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) - fortgesetzt

Nürnberger Straße
  • Versetzung von Unterflurverteilerkästen Beleuchtung - fortgesetzt
  • Einbringung Schotterfeinplan und Drainasphalt - fortgesetzt
  • Herstellung Baumscheiben - fortgesetzt
  • Einbau Bordanlage – fortgesetzt
  • Beginn Pflaster
  • Aufbruch Asphalt und Aushub bis Erdplanum
  • Einbau Leerrohre
  • Einbau Unterflurverteilerschächte
  • Beginn Einbau Schottertragschicht

Kanaltor
  • Restarbeiten

KW 36, 2013 Nach Oben

20130820-063

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Archäologie - fortgesetzt
  • Ausführungsbeginn Injektionsschleier
  • Erneuerung der Folie am Trafogebäude

Freiheitsplatz ZOB:
  • Keine Bautätigkeit vom 02.09. bis 04.09.2013
  • Abbrucharbeiten - fortgesetzt (ab 05.09.2013)
  • Erdarbeiten - fortgesetzt (ab 05.09.2013)

Gloria Palais
  • Herstellung Fundament - fortgesetzt
  • Fundamente, Bodenplatte und Aufzugschächte – fortgesetzt
  • Rohbau EG - fortgesetzt
  • Parkhaus: Erdarbeiten - fortgesetzt
  • Parkhaus: Herstellung Pfahlgrundfundamente - fortgesetzt
  • Parkhaus: Herstellung Entwässerung - fortgesetzt

Fahrstraße
  • Beginn Einbau Pflaster
  • Verlegung Leerrohre - fortgesetzt
  • Längsleitungen Sinkkästen
  • Herstellung Lampenfundamente und Verteilerschächte - fortgesetzt
  • Einbau Baumbewässerungssystem - fortgesetzt
  • BE Nordseite, Verkehrssicherung
  • Auskoffern Nordseite

Marktplatz
  • 1.OG Nordost und Südost – fortgesetzt
  • Gesamt - Dachdeckerarbeiten - fortgesetzt
  • Rohinstallation - fortgesetzt
  • Beginn Estrich
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage: Beginn Bodenbeschichtung
  • Tiefgarage. Trafo Nord-West: Beginn Erdarbeiten (SWH)
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) - fortgesetzt

Nürnberger Straße
  • Versetzung von Unterflurverteilerkästen Beleuchtung
  • Einbringung Schotterfeinplan und Drainasphalt
  • Herstellung Baumscheiben
  • Beginn Einbau Bordanlage
  • Herstellung Straßeneinläufe

Kanaltor
  • Deckenbau (Unterbau, Trag, Deckschichten, Asphalt) - fortgesetzt
  • Restarbeiten

KW 35, 2013 Nach Oben

20130820-048

Forum Hanau:
  • Erdaushub - fortgesetzt
  • Archäologie - fortgesetzt
  • Herstellung weiterer Außenpegel - fortsetzen
  • BE Injektionsgerät (für Einbau „Wasserbremse“ FP Nord gegenüber Y-Haus)

Freiheitsplatz ZOB:
  • Abbrucharbeiten – fortgesetzt
  • Erdarbeiten - fortgesetzt
  • Beginn Entwässerungsarbeiten/Kanal

Gloria Palais
  • Herstellung Fundament
  • Fundamente, Bodenplatte und Aufzugschächte – fortgesetzt
  • Beginn Rohbau EG

  • Parkhaus: Erdarbeiten
  • Parkhaus: Herstellung Pfahlgrundfundamente
  • Parkhaus: Herstellung Entwässerung

Fahrstraße
  • Beginn Einbau Asphalt
  • Beginn Einbau Pflaster
  • Einbau Leerrohre – fortgesetzt
  • Einbau Baumsystem - fortgesetzt
  • Beginn Herstellung Lampenfundamente und Verteilerschächte
  • Beginn Einbau Baumbewässerungssystem
  • Einbau Unterflurmüllbehälter
  • Südseite - Einbau Pflaster

Marktplatz
  • Montage Trapezblech Dach - fortgesetzt
  • Beginn Dachdeckerarbeiten
  • Richtfest am 30.08.2013
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS) – fortgesetzt

Nürnberger Straße
  • Nordseite: Montage Bordanlage - fortsetzen
  • Nordseite: Verlegung Leerrohre Strom - fortsetzen
  • Nordseite: Einbau Schotter - fortsetzen
  • Südseite: Lichtschächte anpassen
  • Südseite: Sichtabnahme
  • Südseite: Freigabe
  • Nordseite: Demontage Lampen und Räumung Fläche
  • Nordseite und Fahrbahn: - Beginn Feinplan Schotter, Einbringung
  • Asphalttragschicht
  • Nordseite und Fahrbahn: - Einbau Bewehrung und Fugel abstellen
  • Nordseite und Fahrbahn: - Beginn Herstellung Betonflächen

Kanaltor
  • Herstellung Feinplanum
  • Herstellung Randsteine - fortgesetzt
  • Einbau Sinkkästen – fortgesetzt
  • Beginn Deckenbau (Unterbau, Trag, Deckschichten, Asphalt) ab 29.08
.

KW 34, 2013 Nach Oben

20130809-059

Forum Hanau:
  • Abbruch und Abfuhr UG Bestand inkl. Bodenplatte – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Herstellung weiterer Außenpegel

Freiheitsplatz ZOB:
  • Abbrucharbeiten – fortgesetzt
  • Beginn Erdarbeiten

Gloria Palais
  • Herstellung Fundament
  • Fundamente, Bodenplatte und Aufzugschächte – fortgesetzt

Fahrstraße
  • Herstellung Bord- und Rinnenanlage – fortsetzen
  • Schottereinbau - fortsetzen
  • Einbau Leerrohre – fortgesetzt
  • Einbau Baumsystem - fortgesetzt
  • Beginn Herstellung Lampenfundamente und Verteilerschächte
  • Kreuzung Südseite - Einbau Pflaster

Marktplatz
  • Nordost und Südost – fortgesetzt
  • Stahlbauarbeiten – fortgesetzt
  • Südost: Beginn Montage Trapezblech Dach
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Betonsanierung - fortgesetzt
  • Tiefgarage. Trafo Nord-West: Umbauarbeiten Traforaum (HIS
)
Nürnberger Straße
  • Aufbruch Asphalt – fortgesetzt
  • Demontage Baumscheiben - fortgesetzt
  • Verlegung Leerrohre Strom

  • Einbau Schotter
  • Herstellung Schotterfeinplanum und Drainasphalt – fortgesetzt
  • Herstellung Bordanlage – fortgesetzt
  • Einbau Pflaster – fortgesetzt
  • Fahrbahn: - Aufbruch Asphalt und Auskofferung
  • Demontage Lampen

Kanaltor
  • Umbauarbeiten Tiefbau – fortgesetzt
  • Herstellung Randsteine
  • Einbau Sinkkästen

KW 33, 2013 Nach Oben

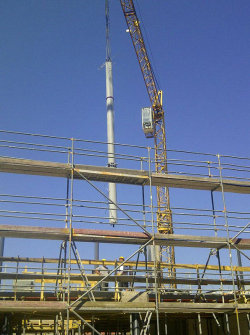

20130722-00236

Forum Hanau:
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt

Freiheitsplatz ZOB:
  • Nord: BE und Verkehrssicherung
  • Nord: Beginn Abbrucharbeiten ZOB und Kreisel

Gloria Palais
  • Rohbau Bauteil C-F: Fundamente und Aufzugschächte – fortgesetzt

Fahrstraße
  • Einbau Längsleitung Sinkkästen - fortgesetzt
  • Einbau Sinkkästen
  • Einbau Baumbewässerungssystem
  • Herstellung Bord- und Rinnenanlage
  • Schottereinbau
  • Einbau Leerrohre

  • Einbau Baumsystem

Marktplatz
  • 1.OG Nordost und Südost – fortgesetzt
  • Beginn Stahlbauarbeiten
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Betonsanierung - fortgesetzt

Nürnberger Straße
  • Aufbruch Asphalt – fortgesetzt
  • Demontage Baumscheiben
  • Verlegung Leerrohre Strom
  • Herstellung Schotterfeinplanum und Drainasphalt – fortgesetzt
  • Herstellung Bordanlage – fortgesetzt
  • Einbau Pflaster - fortgesetzt

Kanaltor
  • Umbauarbeiten Tiefbau 1.BA – fortgesetzt


Sonstiges
  • Vollsperrung Kreuzung B45/Bruchköbler Landstraße am 23., 24. und 25. August 2013.
  • Rosenstraße: Sanierung Boardanlage

KW 32, 2013 Nach Oben

20130809-049

Forum Hanau:
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Beginn Herstellung Pumpensümpfen
  • Schneidearbeiten Bodenplatte Karstadt

Freiheitsplatz ZOB:
  • Umbauarbeiten Tiefbau (prov. ZOB) – fortgesetzt
  • Inbetriebnahme prov. ZOB

Gloria Palais
  • Rohbau Bauteil C-F: Fundamente und Aufzugschächte – fortgesetzt

Fahrstraße
  • Einbau Baumsystem –fortgesetzt
  • Einbau Unterflurmüllbehälter
  • Sinkkästen setzten – fortgesetzt
  • Beginn Herstellung Bord- und Rinnenanlage
  • Auskofferung Gehweg
  • Beginn Verlegung Leerrohre
  • Beginn Verlegung Kabelzug Hausanschlüsse
  • Beginn Einbau Schotter Fahrbahn und Gehweg
  • Beginn Einbau Lichtschächte
  • Auskofferung Langstraße/Fahrstraße
  • Beginn Einbau Schotter Fahrbahn und Gehweg

Marktplatz
  • Rohbau Marktplatz Ost: 1.OG Nordost und Südost – fortgesetzt
  • Rohbau Marktplatz Ost: Nordost -Arkaden stellen
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Beginn Betonsanierung

Nürnberger Straße
  • Aufbruch Asphalt – fortgesetzt
  • Demontage Baumscheiben
  • Erdplanum und Schottereinbau – fortgesetzt
  • Herstellung Schotterfeinplanum und Drainasphalt – fortgesetzt
  • Herstellung Bordanlage – fortgesetzt
  • Beginn Einbau Pflaster

Kanaltor
  • Umbauarbeiten Tiefbau 1.BA – fortgesetzt

KW 31, 2013 Nach Oben

20130726--kanaltorplatz-011

Forum Hanau:
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Unterwasserbeton Tiefteil

Freiheitsplatz ZOB:
  • Umbauarbeiten Tiefbau (prov. ZOB) - fortgesetzt

Gloria Palais
  • Parkhaus: Erdarbeiten
  • Rohbau Bauteil C-F: Bodenplatte - fortgesetzt
  • Rohbau Bauteil C-F: Tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte fortgesetzt

Fahrstraße
  • Einbau Baumsystem -fortgesetzt
  • Beginn Einbau Unterflurmüllbehälter
  • Verlegung Längsleitungen Sinkkästen
  • Beginn Sinkkästen setzten
  • Pflasterarbeiten – fertiggestellt
  • Beginn Auskofferung Langstraße/Fahrstraße Südseite
  • Beginn Einbau Schotter Fahrbahn und Gehweg

Marktplatz
  • Rohbau Marktplatz Ost: 1.OG Nordost und Südost – fortgesetzt
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Rohinstallation – Elektro – fortgesetzt
  • Tiefgarage: BE Betonsanierung
  • Tiefgarage: Abbruch Trafo Nord/West

Nürnberger Straße
  • Aufbruch Asphalt - fortgesetzt
  • Beginn Demontage Baumscheiben
  • Erdplanum und Schottereinbau - fortgesetzt
  • Beginn Herstellung Schotterfeinplanum und Drainasphalt
  • Beginn Herstellung Bordanlage
  • KREUZUNG - Südseite: - Beipflasterung - fortgesetzt

Kanaltor
  • Umbauarbeiten Tiefbau 1.BA - fortsetzten

KW 30, 2013 Nach Oben

Freiheitsplat Busbahnhof Abriss

Forum Hanau:
  • Abbruch und Abfuhr UG Bestand – fortsetzen
  • Erdaushub – fortsetzen
  • Archäologie – fortsetzten
  • Beginn Unterwasseraushub Tiefteil

Freiheitsplatz ZOB:
  • Beginn Umbauarbeiten Tiefbau
  • Demontage leuchten

Gloria Palais
  • Parkhaus: Fundamente EG - fortsetzten
  • Rohbau Bauteil C-F: Bodenplatte
  • Tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte
  • Herstellen von Pfahlroste Frostschürzen
  • Aushub tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte
  • Rohbau Bauteil A: Tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte
  • Herstellen von Pfahlroste Frostschürzen

Fahrstraße
  • Restarbeiten und Mängelbeseitigung Pflaster – fortsetzten
  • Schottereinbau Gehweg
  • Verlegung Leerrohre - fortsetzen
  • Längsleitungen Sinkkästen verlegen – fortsetzten
  • Verlegung Kabelzug/Hausanschlüsse
  • Lichtschächte setzen
  • Einbau Baumsystem
  • Einbau Unterflurmüllbehälter
  • Pflasterarbeiten – fortsetzen

Marktplatz
  • 1.OG Nordost und Südost - fortsetzten
  • Tiefgarage: Rohbauarbeiten - fortsetzen
  • Rohinstallation –Elektro - fortsetzten
  • Installationen Sprinkler - fortsetzten
  • Beginn Betonsanierung
  • Abbruch Wände Sprinklerzentrale Westseite - fortsetzen
  • Beginn Abbruch Trafo Nord/West
  • Abbruch Wände Sprinklerzentrale Westseite

Nürnberger Straße
  • Nordseite: Beginn Aufbruch Asphalt
  • Beginn Aushub
  • Verlegung Kabelzug fortsetzen
  • Fundament für lampen
  • Verlegung Leerrohre - fortsetzen
  • Kabelzug und Montage fortsetzung
  • Verlegung Leerrohre Strom fortsetzung
  • Verlegung Leerrohre Telekom
  • Verlegung Gas fortsetzung
  • Montage Messdose Fernwärme fortsetzung

Kanaltor
  • Beginn Umbauarbeiten Tiefbau
  • Demontage Leuchten

KW 29, 2013 Nach Oben

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub - fortgesetzt
  • Archäologie - fortgesetzt
  • Fräsen DSV-Körper - fortgesetzt
  • Beginn Unterwasseraushubarbeiten Tiefteil

Freiheitsplatz ZOB
  • Umbau Borde ortgesetzt
Fahrstraße
  • Westseite - Restarbeiten und Mängelbeseitigung Pflaster
  • Wesseite - Schottereinbau Fahrbahnstreifen für Feuerwehr
  • Ostseite – Auskoffern Gehweg
  • Ostseite - Verlegung Leerrohre
  • Westseite - Einbau wasserdurchlässiger Asphalt
  • Westseite - Beginn Pflasterarbeiten
Marktplatz
  • Rohbau Marktplatz Ost: EG und 1.OG Nordost und Südost
  • Robau Marktplatz Ost: Montage Arkadenstützen
  • Tiefgarage: Rohbauarbeiten – fortsetzen
  • Tiefgarage: Rohinstallation - Elektro - fortgesetzt
  • Tiefgarage: Installationen Sprinklernetz – fortgesetzt

Nürnberger Straße
  • Südseite: Einbau Schieberklappen und Einbauten
  • Südseite: Sichtabnahme Oberfläche
  • Nordseite: Herstellung neuer SK
  • Südseite: Grabenaushub für Leerrohre
  • Südseite: Verlegung Kabelzug HNG
  • Südseite: Beginn Erdplanum und Schottereinbau
  • Südseite: Beginn Herstellung SK
  • Südseite: Tieferlegung Gasleitung HNG
  • Südseite: Verlegung Leerrohre Telekom

Gloria Palais
  • Parkhaus: Fundamente EG - fortgesetzt
  • Rohbau Bauteil C-F: Bodenplatte
  • Rohbau Bauteil C-F: Tiefegegründete Unterfahrt Aufzug schalen und betonieren

  • Rohbau Bauteil C-F: Tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte
  • Rohbau Bauteil C-F: Herstellen von Pfahlroste Frostschürzen
  • Rohbau Bauteil A: Tiefer gegründete Aufzugsunterfahrten und erschiedene Schächte

KW 28, 2013 Nach Oben

20130708--fahrstraße

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Räumung BE Anker
  • Abbruch Stadtmauer an Hauptlaststation – fortgesetzt
  • Beginn Fräsen DSV-Körper
  • Sprundwandarbeiten Tiefteil (Verbohren und Rammen)

Freiheitsplatz ZOB
  • Umbau Borden - fortgesetzt
  • Kiosk eröffnet

Gloria Palais
  • Parkhaus: Gründungsarbeiten / Pfahlgründung – fortgesetzt
  • Parkhaus: Aushub für Untergeschoss - fortgesetzt
  • Parkhaus: Fundamente EG
  • Aushub für Untergeschoss Bauteil C/D – fortgesetzt
  • Beginn Herstellung Bodenplatte C-F
  • Aushub tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte

Fahrstraße
  • Beginn Schottereinbau Fahrstreifen für Feuerwehr
  • Auskofferung Gehweg - fortgesetzt
  • Beginn Schottereinbau Gehweg
  • Beginn Verlegung Leerrohre
  • Beginn Längsleitungen Sinkkästen verlegen
  • Einbau Lichtschächte – fortgesetzt
  • Aushub Graben für Verlegung Strom in Salzstraße
  • Betonunterbau und Rinne/Bordstein – fortgesetzt

Marktplatz
  • EG Nordost – fortgesetzt
  • EG Südost - fortgesetzt
  • EG Nordost - Betonierarbeiten Stützen, Treppe EG-OG
  • Schalarbeiten Decke über EG
  • Fundamente für Arkadenstützen
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage. Abbrucharbeiten - fortgesetzt

  • Tiefgarage: Installationen Sprinkler - fortgesetzt
  • Tiefgarage: Installationen Elektro - fortgesetzt

Nürnberger Straße
  • Aufbruch Oberfläche - fortgesetzt
  • Beginn Verlegung Leerrohre
  • Beginn Aushub bis Planum

KW 27, 2013 Nach Oben

20130705--fahrstr-002

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Räumung BE Anker
  • Abbruch Stadtmauer an Hauptlaststation - fortgesetzt

Freiheitsplatz ZOB
  • Stellung Sanitär- und Kioskcontainer
  • Abbruch - fortsetzen
  • Umbau Borde „Dreiecksinsel“ – fortgesetzt
  • Montage Fußgängerampel

Gloria Palais
  • Montage von 2 Baukränen
  • Parkhaus: Gründungsarbeiten / Pfahlgründung – fortsetzt
  • Parkhaus: Aushub für Untergeschoss - fortgesetzt
  • Parkhaus: Fundamente EG - fortgesetzt
  • Aushub für Untergeschoss Bauteil C/D – fortgesetzt
  • Beginn Herstellung Bodenplatte C-F
  • Beginn Aushub tiefer gegründete Aufzugsunterfahrten und verschiedene Schächte

Fahrstraße
  • Pflastern – fortgesetzt
  • Beginn Schottereinbau Fahrstreifen für Feuerwehr
  • Beginn Auskofferung Gehweg
  • Beginn Verlegung Leerrohre
  • Verlegung Leerrohre Strom - fortgesetzt
  • Auskofferung Gehweg Westseite und Fahrbahn - fortgesetzt
  • Sinkkästen und Rinne setzten - fortgesetzt
  • Beginn Betonunterbau und Rinne/Bordstein

Marktplatz
  • EG Nordost – fortgesetzt
  • EG Südost - fortgesetzt
  • EG Nordost - Betonierarbeiten Stützen, Treppe EG-OG
  • Beginn Schalarbeiten Decke über EG
  • Beginn Fundamente für Arkadenstützen
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage. Abbrucharbeiten am Aufzugsschacht
  • Tiefgarage: Installationen Sprinkler - fortgesetzt

Nürnberger Straße
  • Pflasterarbeiten - fortgesetzt
  • Sanierung Hausanschlüsse – fortgesetzt
  • Beginn Aufbruch Oberfläche
  • Beginn Verlegung Leerrohre

KW 26, 2013 Nach Oben

20130625--nuernberger-str

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Archäologie – fortgesetzt
  • Räumung BE Anker

Freiheitsplatz ZOB
  • Beginn Abbruch
  • Umbau Borde „Dreiecksinsel“ – fortgesetzt

Gloria Palais
  • Gründungsarbeiten / Pfahlgründung – fortgesetzt
  • Beginn Aushub für Untergeschoss
  • Fundamente EG – fortgesetzt
  • Aushub für Untergeschoss Bauteil C/D – fortgesetzt

Fahrstraße
  • Beginn Einbau Pflaster
  • Einbau Schotter Fahrbahn und Gehweg
  • Stemmen und Beseitigung von Lichtschächten
  • Beginn Verlegung Leerrohre Strom
  • Auskofferung Gehweg Westseite und Fahrbahn – fortgesetzt

Marktplatz
  • Rohbauarbeiten Marktplatz Ost: Bodenplatte – fortgesetzt
  • Rohbau Marktplatz Ost: EG Nordost – fortgesetzt
  • Rohbau Marktplatz Ost: Beginn EG Südost
  • Rohbau Marktplatz Ost: Fundamente für Arkadenstützen - fortgesetzt
  • Tiefgarage: Rohbauarbeiten – fortgesetzt
  • Tiefgarage: Rohinstallation –Elektro - fortgesetzt
  • Tiefgarage: Installationen Sprinkler – fortgesetzt

Nürnberger Straße
  • Südseite: Einbau Schotter- und Drainasphalttragschicht - fortgesetzt
  • Südseite: Pflasterarbeiten – fortgesetzt
  • Nordseite: Sanierung Hausanschlüsse - fortgesetzt

KW 25, 2013 Nach Oben

20130619--mp-ost-003

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Verpressanker – fortgesetzt
  • Archäologie – fortgesetzt
  • Vorbereitung Tiefteile
  • Fräsen der DSV-Säulen

Freiheitsplatz ZOB
  • Entkernungsarbeiten
  • Umbau Borde „Dreiecksinsel“

Gloria Palais
  • Gründungsarbeiten / Pfahlgründung - fortgesetzt
  • Aushub für Untergeschoss

Fahrstraße
  • Einbau wasserdurchlässiger Asphalt/Schotter
  • Auskofferung Gehweg Westseite und Fahrbahn
  • Verlegung Leerrohre Strom – fortgesetzt
  • Auskofferung Gehweg Westseite und Fahrbahn
  • Stemmen und Beseitigung von Lichtschächten
  • Verlegung Leerrohre Strom

Marktplatz
  • Rohbauarbeiten Marktplatz Ost: Bodenplatte S/O - fortgesetzt
  • Tiefgarage: Rohbauarbeiten - fortgesetzt
  • Tiefgarage: Rohinstallation –Elektro - fortgesetzt
  • Tiefgarage: Installationen Sprinkler - fortgesetzt
  • Tiefgarage: Innenputzarbeiten fortgesetzt
  • Tiefgarage: Betonschneidearbeiten (Wand- und Deckendurchbrüche)

Nürnberger Straße
  • Schotterfeinplanum und Drainasphalt - fortgesetzt
  • Pflasterarbeiten – fortgesetzt
  • Pflasterarbeiten
  • Sanierung Hausanschlüsse - fortgesetzt

KW 24, 2013 Nach Oben

20130614--ekz-013

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Verpressanker – fortgesetzt
  • Archäologie – fortgesetzt
  • Holzausfachung - fortgesetzt

Freiheitsplatz ZOB
  • Demontage Luftmessstation am 11.06.2013
  • Umverlegung Telekomleitung wegen Abbruch HSB-Insel 10.06. Bis 16.06.

Gloria Palais
  • Gründungsarbeiten / Pfahlgründung – fortgesetzt
  • Beginn Aushub für Untergeschoss

Fahrstraße
  • Beginn Betonunterbau und Verlegung Rinne/Bordstein
  • Einbau zweier Sinkkästen auf Westseite
  • Beginn Einbau Schotter
  • Montage Zisterne

Marktplatz
  • Rohbauarbeiten Marktplatz Ost: Bodenplatte S/O und N/O – fortgesetzt
  • Abbrucharbeiten Marktplatz Ost: Achse Streifenfundament Westseite
  • Tiefgarage: Rohbauarbeiten – fortgesetzt
  • Tiefgarage: Rohinstallation –Elektro - fortgesetzt
  • Tiefgarage: Installationen Sprinkler – fortgesetzt

Nürnberger Straße
  • Herstellung Bordanlage – fortgesetzt
  • Beginn Schotterfeinplanum und Drainasphalt
  • Sanierung Hausanschlüsse – fortgesetzt
  • Tiefbau/Leitungsbau Kreuzung Nürnberger/Kölnische Straße 31.05. bis 15.06.
  • Inliner Gas .- fortgesetzt

KW 23, 2013 Nach Oben

Abbrucharbeiten am Marktplatz

Forum Hanau
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Erdaushub – fortgesetzt
  • Holzausfachung – fortgesetzt
  • Verpressanker – fortgesetzt
  • Anker spannen – fortgesetzt

Gloria Palais
  • Gründungsarbeiten / Pfahlgründung – fortgesetzt

Fahrstraße
  • Beginn Betonunterbau Rinne/Bordstein
  • Einbringung Restschotter –fortgesetzt
  • Plattendruckversuche auf Planum
  • Sanierung Kanal Hausanschlüsse – fortgesetzt
  • Aushub/Leitungsverlegung Zisterne

Marktplatz
  • Rohbauarbeiten Marktplatz Ost: Bodenplatte S/O und N/O
  • Rohbauarbeiten Marktplatz Ost: Beginn Demontage FOAMGLAS-Dämmung unter Bodenplatte
  • Abdichtung Decke TG
  • Tiefgarage: Rohbauarbeiten – fortgesetzt
  • Tiefgarage: Rückbau - fortgesetzt
  • Tiefgarage: Betonschneidearbeiten
  • Tiefgarage: Beginn Rohinstallation –Elektro ab 04.06.
  • Tiefgarage: Beginn Installationen Sprinkler ab 03.06.
  • Tiefgarage: Deckenanstrich -/Spachtelung – fortgesetzt
  • Tiefgarage (Westzeile): Beginn Abbrucharbeiten Traforaum und Tankraum Sprinkler

Nürnberger Straße
  • Südseite: Kabelzug und Montage - fortgesetzt
  • Südseite: Herstellung Bordanlage
  • Südseite: Erdplanum und Schottereinbau – fortgesetzt
  • Südseite: Fundamente für Beleuchtungsmaste
  • Nordseite: Sanierung Hausanschlüsse – fortgesetzt
  • Tiefbau/Leitungsbau Kreuzung Nürnberger/Kölnische Straße 31.05. bis 15.06.
  • Südseite: Inliner Gasleitung

Areal Seidenspinner
  • Rohbau
  • Abbau Baukran

KW 22, 2013 Nach Oben

20130531-ekz-005
Freiheitsplatz
  • Holzausfachung - fortgesetzt
  • Abbruch und Abfuhr UG Bestand – fortgesetzt
  • Verpressanker – fortgesetzt
  • Anker spannen
  • Wasserhaltung – fortgesetzt
  • Erdaushub -fortgesetzt
  • Dokumentation Brückenfundament - fortgesetzt

Marktplatz
  • Rohbauarbeiten Marktplatz Ost: Bewehrung/Aufbeton Filigrandecke Pavillion N/O
  • Tiefgarage: Rohbauarbeiten - fortsetzen
  • Tiefgarage: Rückbau - fortgesetzt
  • Tiefgarage: Deckenanstrich -/Spachtelung - fortgesetzt

Nürnberger Straße
  • Südseite: Kabelzug und Montage
  • Südseite: Hausanschlüsse HNG
  • Südseite: Erdplanum und Schottereinbau – fortgesetzt
  • Südseite: Fundament für Lampen
  • Nordseite: Sanierung Hausanschlüsse – fortgesetzt
  • Tiefbau/Leitungsbau Kreuzung Nürnberger/Kölnische Straße 31.05. bis 15.06. Inkl. Mind. 1 KW Vollsperrung

Fahrstraße
  • Verlegung Leerrohre Strom – fortgesetzt
  • Einbau Lichtroste
  • Einbau Schotter
  • Sanierung Kanal Hausanschlüsse

Gloria Palais
  • Gründungsarbeiten / Pfahlgründung – fortgesetzt
  • Beginn Baustelleneinrichtung

Sonstiges
  • Behebung eines Kanalschadens Lautenschlägerstr. (Vollsperrung 27.05. – 29.05.2013
  • Demontage Luftmessstation ZOB ab 11.06.2013

KW 21, 2013 Nach Oben

Cimg6443
Freiheitsplatz
  • Räumung Dichtwand
  • Holzausfachung – fortgesetzt
  • Abbruch Rest Karstadt – fortgesetzt
  • Abfuhr Abbruchmaterial - fortgesetzt
  • Verpressanker - fortgesetzt
  • Wasserhaltung: Querung Eugen-Kaiser-Straße am 21. und 22.05.2013 nachts
  • Wasserhaltung: Beginn Probebetrieb
  • Dokumentation Brückenfundament
  • Erdaushub – fortsetzen

Marktplatz
  • Rückbau Pavillon Nord-Ost und Südost
  • Rohbauarbeiten Marktplatz Ost: Verlegung Halbfertigteildecke über Technikräume Pavillons
  • Tiefgarage: Rückbau – fortsetzen
  • Tiefgarage Rohbauarbeiten

Nürnberger Straße
  • Südseite: Aushub bis Erdplanum – fortgesetzt
  • Südseite: Verlegung von Leerrohren HNG und HVE
  • Südseite: Beginn Erdplanum und Schottereinbau
  • Nordseite: Sanierung Hausanschlüsse –fortgesetzt

Fahrstraße
  • Herstellung Anschlussgräben Gas/Wasser
  • Umschluss Gas/Wasser
  • Rückverfüllung Graben Langstraße (Hausanschluss Rathaus)
  • Rückbau Lichtschächte
  • Betonunterbau Rinne/Bordstein

Gloria Palais
  • Baufeld und Gründungsarbeiten / Pfahlgründung – fortsetzen

KW 20, 2013 Nach Oben

2013-05-13-gloriapalais-008
Freiheitsplatz
  • Holzausfachung „Freiheitsplatz Ost“ – fertiggestellt
  • HDI (Trafo) - beendet
  • Schlitzwand „Freiheitsplatz Nord – beendet
  • Abbruch Rest Karstadt – fortgesetzt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Montage Verpressanker „Freiheitsplatz Ost“ – fertiggestellt
  • Montage Verpressanker „Freiheitsplatz West“ – begonnen
  • Wasserhaltung: Beginn Aufbau Ableitungstrasse -nachts vom 13.05.2013 bis 17.05.2013
  • Bohrung Wasserhaltung Steinheimer Str./ Ecke Sternstraße – durchgeführt
  • Bohrung Wasserhaltung Marktstraße – durchgeführt

Marktplatz
  • Rückbau Schutzbeton über Decke
  • Rückbau Pavillon Nord-Ost und Südost – fortgesetzt
  • Rohbauarbeiten Marktplatz Ost – fortgesetzt
  • Verlegung Fernwärme für Bauwerk Ost – hergestellt
  • Tiefgarage: Rückbau – fortgesetzt
  • Tiefgarage Rohbauarbeiten: Betonieren Graben - begonnen

Nürnberger Straße
  • Aufbruch Oberfläche inkl. Asphalt
  • Erdarbeiten Hausanschluss Wasser – durchgeführt
  • Rohrverlegung Hausanschluss Wasser – durchgeführt
  • Herstellung provisorische Oberfläche bei Hausanschlüssen – durchgeführt
  • Sanierung Hausanschlüsse – fortgesetzt

Fahrstraße
  • Leitungsarbeiten 2. BA – fortgesetzt
  • Beginn Bauleistung Straßenbau
  • Kreuzung Langstraße: Umbindung Gas/Wasser durch HNG
  • Leerrohrverlegung Langstraße

Gloria Palais
  • Kampfmittelsondierung Baufeld und Gründungsarbeiten / Pfahlgründung – begonnen
  • Gehwegsabsenkung im Einfahrtsbereich

KW 19, 2013 Nach Oben

2013-05-10-ekz-001
Freiheitsplatz
  • Holzausfachung „Freiheitsplatz Ost“ – begonnen
  • HDI (Trafo) - fortgesetzt
  • Schlitzwand „Freiheitsplatz Nord - fortgesetzt
  • Abbruch Rest Karstadt – fortgesetzt
  • Abfuhr Abbruchmaterial - fortgesetzt
  • Montage Anker „Freiheitsplatz Süd“ - fortgesetzt
  • Wasserhaltung: Stellung Stützfundamente und Stützen in der Bangert-/Ramsay-/ und Rückertstraße fortgesetzt
  • Bohrung Wasserhaltung fortgesetzt

Fahrstraße
  • Leitungsverlegung – fortgesetzt Hausanschlüsse - fortgesetzt
  • Verfüllarbeiten Leitungsgraben - fortgesetzt
  • Beginn Kanal Hausanschlüsse
  • Leitungsarbeiten – fortgesetzt

Marktplatz
  • Rückbau Pavillon Nord-Ost und Südost
  • Rohbauarbeiten Marktplatz Ost
  • Tiefgarage – Rückbau Lüftungs- / Sprinkler- und Elektrotechnik – fortgesetzt
  • Tiefgarage – Beginn Rohbauarbeiten

Nürnberger Straße
  • Sanierung Hausanschlüsse - fortgesetzt
  • Verfüllung Grabenaushub und Leitungsverlegung – fortgesetzt
  • Auskofferung Gehweg Südseite
  • Herstellung Straßenabläufe

KW 18, 2013 Nach Oben

2013-04-17-ekz-030
Freiheitsplatz
  • Holzausfachung „Freiheitsplatz Süd“ – fortgesetzt
  • HDI (Trafo) - fortgesetzt
  • Schlitzwand „Freiheitsplatz Nord - begonnen
  • Herstellung Leitwand - fortgesetzt
  • Abbruch Rest Karstadt – fortgesetzt
  • Abfuhr Abbruchmaterial - fortgesetzt
  • Montage Anker „Freiheitsplatz Süd“ - fortgesetzt
  • Wasserhaltung: Beginn Stellung Stützfundamente und Stützen in der Bangert-/Ramsay-/ und Rückertstraße
  • Baubeginn Zisterne Freiheitsplatz Ost
  • Musterflächen Freiheitsplatz - hergestellt

Fahrstraße
  • Leitungsverlegung – Hausanschlüsse
  • Verfüllarbeiten Leitungsgraben - fortgesetzt
  • Beginn Kanal Hausanschlüsse
  • Leitungsarbeiten – fortgesetzt

Marktplatz
  • Rückbau Pavillon Nord-Ost und Südost
  • Rohbauarbeiten Marktplatz Ost
  • Tiefgarage – Rückbau Lüftungs- / Sprinkler- und Elektrotechnik – fortgesetzt
  • Verlegung Fernwärme für Bauwerk

Nürnberger Straße
  • Sanierung Hausanschlüsse - „Ost“ - fortgesetzt
  • Verfüllung Grabenaushub und Leitungsverlegung – fortgesetzt
  • Auskofferung Gehweg Südseite

Finanzamt
  • Gerüststellung

Gloria Palais
  • Vermessungsarbeiten

KW 17, 2013 Nach Oben

2013-04-26-ekz-017
Freiheitsplatz
  • Holzausfachung „Freiheitsplatz Süd“ – fortgesetzt
  • HDI (Trafo) - fortgesetzt
  • Schlitzwand „Freiheitsplatz West – fertiggestellt und auf der Ostseite begonnen
  • Leitwand „Freiheitsplatz Nord“ - fortgesetzt
  • Abbruch Rest Karstadt – fortgesetzt
  • Abfuhr Abbruchmaterial - fortgesetzt
  • Kanalsanierung Inliner „Im Bangert“ – beendet
  • Montage Anker „Freiheitsplatz Süd“ – begonnen

Fahrstraße
  • Leitungsverlegung - fortgesetzt
  • Verfüllarbeiten Leitungsgraben - fortgesetzt

Marktplatz
  • Rückbau Pavillon Nord-Ost und Südost
  • Baukran für Hochbau gestellt
  • Beginn Rohbauarbeiten Marktplatz Ost
  • Tiefgarage – Rückbau Lüftungs- / Sprinkler- und Elektrotechnik – fortgesetzt
  • Verlegung Fernwärme für Bauwerk

Nürnberger Straße
  • Sanierung Hausanschlüsse - „Ost“ - fortgesetzt
  • Verfüllung Grabenaushub und Leitungsverlegung – fortgesetzt

Finanzamt
  • Gerüststellung

Gloria Palais
  • Vermessungsarbeiten

KW 16, 2013 Nach Oben

20130412-ekz-003
Freiheitsplatz:
  • Herstellung Schlitzwand „Freiheitsplatz Südseite“ - hergestellt
  • Holzausfachung „Freiheitsplatz Süd“ - begonnen
  • Abbruch Rest Karstadt
  • Herstellung Leitwand – fortgesetzt
  • Entrümmerungsbohrungen Nordseite fertig gestellt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Abbruch Splitterschutzgräben
  • Kanalsanierung "Im Bangert"

Marktplatz:
  • Abbruch Ostseite - fortgesetzt
  • Sanierung Tiefgarage - fortgesetzt

Fahrstraße:
  • Leitungsverlegung – fortgesetzt
  • Verfüllarbeiten Leitungsgraben begonnen

Nürnberger Straße
  • Grabenaushub – fortgesetzt
  • Sanierung Hausanschlüsse "Ost"

KW 15, 2013 Nach Oben

2013-04-11-ekz-010
Freiheitsplatz:
  • Herstellung Schlitzwand „Freiheitsplatz Südseite“ - fortgesetzt
  • Abbruch Rest Karstadt
  • Herstellung Leitwand – fortgesetzt
  • Entrümmerungsbohrungen Nordseite
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Abbruch Splitterschutzgräben
  • Kanalsanierung Steinheimer Straße - fortgesetzt

Marktplatz:
  • Abbruch Ostseite - fortgesetzt
  • Sanierung Tiefgarage - fortgesetzt

Fahrstraße:
  • Leitungsverlegung – fortgesetzt

Nürnberger Straße
  • Grabenaushub – fortgesetzt

KW 14, 2013 Nach Oben

20130402 Ekz-012
Freiheitsplatz:
  • Verschließen Anschlüsse Kanal „Sternstraße“ - fortgesetzt
  • Herstellung Schlitzwand „Sternstraße“ - fortgesetzt
  • Abbruch Rest Karstadt
  • Herstellung Leitwand – fortgesetzt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Erschütterungsmessung in Hauptlaststation
  • Kanalsanierung Steinheimer Straße - fortgesetzt

Marktplatz:
  • Beginn Sanierung Tiefgarage
  • Abbruch begonnen

Fahrstraße:
  • Grabenaushub – fortgesetzt
  • Leitungsverlegung – fortgesetzt

KW 13, 2013 Nach Oben

20130301 Ekz-001
Freiheitsplatz:
  • Verschließen Anschlüsse Kanal „Sternstraße“
  • Beginn Herstellung Schlitzwand „Sternstraße“
  • Abbruch Rest Karstadt
  • Herstellung Leitwand – fortgesetzt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Erschütterungsmessung in Hauptlaststation
  • Beginn Kanalsanierung Steinheimer Straße
  • Rückbau Notbrunnen

Marktplatz:
  • Aufstellung Mietcontainer Rottmeier
  • Beginn Abbruch

Fahrstraße:
  • Grabenaushub
  • Beginn Leitungsverlegung

KW 12, 2013 Nach Oben

Schlitzwandgreifer
Freiheitsplatz:
  • Beginn Herstellung Schlitzwand Nord-West, Ecke Sternstraße/Steinheimer Straße
  • Herstellung Leitwand – fortgesetzt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Abbruch Stadtmauer – fortgesetzt
  • Abbruch Hoffläche Karstadt – fortgesetzt
  • Erschütterungsmessung in Hauptlaststation NRM

Westcarré:
  • Herstellung Parkplatz
  • Eröffnung

Marktplatz:
  • Mietcontainer gestellt

Fahrstraße
  • Aufbruch Süd – begonnen

KW 11, 2013 Nach Oben

Winterlich
Freiheitsplatz:
  • Erkundungsbohrung – fortsetzen
  • Herstellung Leitwand – fortgesetzt
  • Abfuhr Abbruchmaterial – fortgesetzt
  • Abbruch Stadtmauer – fortgesetzt
  • Bagger Schlitzwand angeliefert
  • Baustelleneinrichtung – fortgesetzt
  • Beginn Abbruch Hoffläche Karstadt
  • Beginn Erschütterungsmessung in Hauptlaststation NRM

Westcarré:
  • Herstellung Parkplatz

Marktplatz:
  • Aufstellung Mietcontainer


KW 10, 2013 Nach Oben

Kw10
Freiheitsplatz:
  • AV Spezialtiefbau, Ausbau BE Spezialtiefbau (Dichtwand)
  • Beginn Herstellung Leitwand
  • AV Spezialtiefbau, BE Spezialtiefbau
  • Fortführung Abfuhr Baumaterial
  • Beginn Abbruch Stadtmauer

Westcarré:
  • Beginn Herstellung Parkplatz

Gloria Palais
  • Keine Bautätigkeit

KW 09, 2013 Nach Oben

Schlitzwandgreifer
Freiheitsplatz:
  • Enttrümmerungsbohrungen Verbauachse West am 25.02. begonnen
  • Abbruch Keller West und Schuttabfuhr
  • AV Spezialtiefbau, BE Spezialtiefbau
  • Anbindung HA Y-Haus – Fertigstellung (Asphaltierung)
  • Umschluss FP Nord und Wiederherstellung Oberflächen Straßenraum

Westcarré:
  • Keine Bautätigkeit

Gloria Palais
  • Keine Bautätigkeit

Ausbau Knotenpunktes B 45/Oderstraße/Maintaler Straße
  • Beginn Straßenbaumaßnahme

Enttrümmerungsbohrungen entlang der Verbau-Achse

KW 08, 2013 Nach Oben

20130109---freiheitsplatz-019

Freiheitsplatz:
  • Archäologische Dokumentation fortgesetzt
  • Leitungsverlegung fortgesetzt
  • Bergung von Mauer-Quadern
  • Spezialtiefbau

Westcarré:
  • Planum hergestellt

Gloria Palais
  • Baureifmachung

KW 07, 2013 Nach Oben

20130109---freiheitsplatz-004

Freiheitsplatz
  • Archäologische Dokumentation – fortgesetzt
  • AV Spezialtiefbau
  • Vorbau Kanalschacht fortgesetzt

Westcarré
  • Restabbruch
  • Mutterboden abgetragen

Gloria Palais
  • Baureifmachung

KW 06, 2013 Nach Oben

20130125-gloria-palais-002

Freiheitsplatz
  • Archäologische Dokumentation – fortgesetzt

Westcarré
  • Restabbruch

Gloria Palais
  • Baureifmachung

KW 05, 2013 Nach Oben

20130128-gloria-palais-007

Freiheitsplatz
  • Archäologische Dokumentation – fortgesetzt

Westcarré
  • Abbruch - fortgesetzt

Gloria Palais
  • Abbrucharbeiten begonnen

KW 04, 2013 Nach Oben

Hanaubautcam1 Schnee

Freiheitsplatz
  • witterungsbedingt keine Bautätigkeiten

Westcarré
  • Abbruch - fortgesetzt

KW 03, 2013 Nach Oben

Dscn7531

Freiheitsplatz
  • Kampfmittelsondierung Verbauachse abgeschlossen
  • Archäologische Dokumentation - fortgesetzt
  • Leitungsverlegung Y-Haus fortgesetzt

Westcarré
  • Abbruch und Entkernung - fortgesetzt

KW 02, 2013 Nach Oben

121121 Wohnen-hahnenstrasse

Freiheitsplatz
  • Kampfmittelsondierung Verbauachse
  • Archäologische Erkundung - fortgesetzt
  • Leitungsverlegung Y-Haus begonnen

Westcarré
  • Abbruch und Entkernung - fortgesetzt

KW 51, 2012 Nach Oben

Freiheitsplatz
  • Abtransport Bodenaushub
  • Kampfmittelsondierung Verbauachse
Westcarré
  • Abbruch, Entkernung fortgesetzt

KW 50, 2012 Nach Oben

Hanaubautcam1 Schnee Verschneit

Freiheitsplatz
  • Archäologische Erkundung - Arbeiten wegen Witterung am 12.12.2012 eingestellt
  • Tiefbauarbeiten wegen Witterung eingestellt
  • Bergung historisches Pflaster durch Eugen-Kaiser-Schule

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite - Arbeiten wegen Witterung eingestellt
  • Sanierung Balkone Freiheitsplatzseite - Arbeiten wegen Witterung eingestellt

Westcarré
  • Abbruch, Entkernung fortgesetzt

KW 49, 2012 Nach Oben

Westcarre Westcarre

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten
  • Bergung historisches Pflaster durch Eugen-Kaiser-Schule, verschoben auf 12.12.2012

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Westcarré
  • Abbruch, Entkernung fortsetzen

KW 48, 2012 Nach Oben

121121 Ekz-6 Freiheitsplatz

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Leitungsbau Salzstraße:
  • Druckprobe Kopfloch Ecke Salzstraße/MP-Ost

Westcarré
  • Abbruch, Entkernung fortsetzen

KW 47, 2012 Nach Oben

20121107 Leitungen 1 Freiheitsplatz

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten fortsetzen
  • Tiefbauarbeiten Salzstraße fortsetzen
  • Tiefbauarbeiten Rosenstraße fortsetzen

Westcarré
  • Abbruch fortsetzen

KW 46, 2012 Nach Oben

2012-11-15 14-00 Freiheitsplatz

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten
  • Parzellenweiser Abtrag weiterer Bodenschichten und parallele Kampfmittelfreimessung

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten fortsetzen
  • Tiefbauarbeiten Salzstraße fortsetzen
  • Tiefbauarbeiten Rosenstraße fortsetzen

Westcarré
  • Entkernung fortsetzen

KW 45, 2012 Nach Oben

Hanaubautcam1 2012-11-07 17-00 Freiheitsplatz

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten
  • Parzellenweiser Abtrag weiterer Bodenschichten und parallele Kampfmittelfreimessung

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten fortsetzen
  • Tiefbauarbeiten Salzstraße fortsetzen
  • Tiefbauarbeiten Rosenstraße fortsetzen
  • Wiederaufnahme Busdurchfahrt Nürnberger Straße

Westcarré
  • Entkernung fortsetzen

KW 44, 2012 Nach Oben

Rosenstraße Rosenstraße

Freiheitsplatz
  • Fortsetzen archäologische Erkundung
  • Fortsetzen Tiefbauarbeiten
  • Parzellenweiser Abtrag weiterer Bodenschichten und parallele Kampfmittelfreimessung

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortsetzen
  • Sanierung Balkone Freiheitsplatzseite fortsetzen

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten fortsetzen
  • Tiefbauarbeiten Salzstraße fortsetzen
  • Tiefbauarbeiten Rosenstraße fortsetzen

Westcarré
  • Entkernung fortsetzen

KW 43, 2012 Nach Oben

Hammerstraße Hammerstraße

Freiheitsplatz:
  • Tiefbauarbeiten fortgesetzt
  • Abtransport Bodenaushub fortgesetzt
  • Archäologische Erkundung fortgesetzt


Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Rosenstraße fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt

Westcarré
  • Abbrucharbeiten (Hahnenstraße) begonnen
  • Entkernung (Altstraße) fortgesetzt

KW 42, 2012 Nach Oben

Hammerstraße Hammerstraße

Freiheitsplatz:
  • Tiefbauarbeiten Anbindung Mühlstraße/Rosenstraße fortgesetzt
  • Abtransport Bodenaushub fortgesetzt
  • Archäologische Erkundung fortgesetzt


Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite fortgesetzt

Hammerstraße:
  • Restarbeiten durchgeführt
  • Rückbau Bauzaun und Abnahme erfolgt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Rosenstraße fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt

Westcarré
  • Abbrucharbeiten (Hahnenstraße) begonnen
  • Entkernung (Altstraße) fortgesetzt

Marktplatz
  • Herstellen von Revisionsöffnungen Marktplatz auf Ost- und Westseite

KW 41, 2012 Nach Oben

Kreisel Langstraße Natursteinpflaster wiederherstellen Kreisel Langstraße Natursteinpflaster wiederherstellen

Freiheitsplatz:
  • Tiefbauarbeiten Anbindung Mühlstraße/Rosenstraße fortgesetzt
  • Abtransport Bodenaushub
  • Archäologische Erkundung fortgesetzt


Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite fortgesetzt

Hammerstraße:
  • Straßenpflaster Anbindung Kreisel herstellen
  • Bäume gepflanzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Rosenstraße fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt

Westcarré
  • Entkernung (Hahnenstraße) fortgesetzt
  • Entkernung (Altstraße) begonnen

KW 40, 2012 Nach Oben

Ginkko Die ersten Bäume sind gepflanzt.

Freiheitsplatz:
  • Tiefbauarbeiten Anbindung Mühlstraße/Rosenstraße fortgesetzt
  • Abtrag 2. Bodenschicht für weitere Kampfmittelsondierungen
  • 2. Kampfmittelsondierung


Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite nicht fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite fortgesetzt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Querung Nürnberger/Ecke Schnurstraße abgeschlossen
  • Tiefbauarbeiten Rosenstraße fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt – Verzögerungen wg. Kranfundament in geplanter Leitungstrasse im Bereich Kaufhof

Westcarré
  • Entkernung (Hahnenstraße) fortgesetzt

KW 39, 2012 Nach Oben

Hanaubautcam1 2012-09-29 12-00

Freiheitsplatz:
  • Tiefbauarbeiten Anbindung Mühlstraße/Rosenstraße fortgesetzt
  • Fläche Freiheitsplatz – Abbruch Asphaltoberfläche fortgesetzt
  • Vervollständigung geschlossener Bauzaun
  • Durchführung Kampfmittelsondierung


Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite nicht fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite fortgesetzt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten abgeschlossen

Westcarré
  • Entkernung (Hahnenstraße) begonnen

KW 38, 2012 Nach Oben

20120911 Hammer-2

Freiheitsplatz:
  • Tiefbauarbeiten Anbindung Mühlstraße/Rosenstraße begonnen
  • Fläche Freiheitsplatz – Abbruch Asphaltoberfläche fortgesetzt
  • Austausch Gitterbauzaun durch geschlossenen Bauzaun begonnen
  • Wegemarkierung Fußgängerführung erneuert

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Schließen der Löcher um Stützenfundamente

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten fortgesetzt
  • Verlegung U-Liner abgeschlossen

KW 37, 2012 Nach Oben

20120911 Hammer-1

Freiheitsplatz:
  • Tiefbauarbeiten fortgesetzt - Absanden und Rohrgrabenverfüllung
  • Fläche Freiheitsplatz – Abbruch Asphaltoberfläche begonnen
  • Tivoli- Beginn Einrüsten

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten fortgesetzt
  • Verlegung U-Liner fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt

KW 36, 2012 Nach Oben

Kampfmittelsondierung

Freiheitsplatz:
  • Tiefbauarbeiten wieder aufgenommen

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten fortgesetzt
  • Beginn Verlegung U-Liner
  • Tiefbauarbeiten Salzstraße fortgesetzt

KW 35, 2012 Nach Oben

20120810 Hammer

Freiheitsplatz:
  • Archäologische Führungen beendet
  • Bergung archäologische Funde (Straße/Mauer/Schießscharte) durchgeführt
  • Tiefbauarbeiten wieder aufgenommen

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten fortgesetzt
  • Tiefbauarbeiten Salzstraße fortgesetzt

KW 34, 2012 Nach Oben

20120817 Nürnberger

Freiheitsplatz:
  • Archäologische Führungen fortgesetzt
  • Bergung archäologische Funde (Straße/Mauer/Schießscharte) per 24.08.2012 geplant
  • Kopfloch Ecke Sternstraße/Steinheimer Str. verfüllt

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Freiheitsplatz, Finanzamt:
  • Containerstellung erfolgt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Tiefbauarbeiten Nürnberger Str. - Anbindung Hausanschlüsse und Asphaltierungsarbeiten fortgesetzt
  • Sperrung Hirschstraße wg Tiefbauarbeiten
  • Tiefbauarbeiten Salzstraße begonnen
  • Tiefbauarbeiten HA-FW Parkhaus begonnen – Rohrgrabenaushub

KW 33, 2012 Nach Oben

20120806 Nuernberger

Freiheitsplatz:
  • Archäologische Führungen seit 10.08.2012
  • Einbindung Gas-/Wasserleitung am Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd abgeschlossen

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Freiheitsplatz, Finanzamt:
  • Bauzaunstellung Bürgersteig Finanzamt

Hammerstraße:
  • Verlegen Rinne und Gehwegpflaster fortgesetzt

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Rohrgrabenaushub/Verlegung Fernwärme-, Gas-, Wasserleitung fortgesetzt

KW 32, 2012 Nach Oben

Probespundung

Freiheitsplatz:
  • Beginn archäologische Führungen ab 10.08.2012
  • Einbindung Gas-/Wasserleitung am Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd fortgesetzt

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Sanierung Balkone Freiheitsplatzseite – Gerüst- und Fundamentarbeiten fortgesetzt

Freiheitsplatz, Finanzamt:
  • Bauzaunstellung Bürgersteig Finanzamt

Hammerstraße:
  • Sinkkästen und Lichtschächte hergestellt
  • Verlegen Rinne und Gehwegpflaster per 06.08.2012 begonnen

Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Rohrgrabenaushub/Verlegung Fernwärme-, Gas-, Wasserleitung fortgesetzt
  • Rohrgrabenverfüllung per 06.08.2012 begonnen (von Hirschstr. Richtung Rosenstr.)

KW 31, 2012 Nach Oben

Probespundung

Freiheitsplatz, Baufeld HBB:
  • Probespundung durchgeführt
  • Vorbereitungsarbeiten archäologische Führungen per durchgeführt
  • Einbindung Gas-/Wasserleitung am Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd
  • Tiefbauarbeiten Kabelzug/Montage und Schließen Kopflöcher abgeschlossen
  • Tiefbauarbeiten Abschnitt 1 von Fahrstraße begonnen

Freiheitsplatz, Kammgebäude:
  • Sanierung Balkone Rückseite fortgesetzt
  • Gründung Stützenfundamente fortgeführt; Stützen hergestellt
  • Sanierung Balkone Freiheitsplatzseite – Gerüstarbeiten begonnen

Hammerstraße:
  • Sinkkästen und Lichtschächte hergestellt
  • Erdarbeiten Hausanschlüsse und Verlegen LängsleitungenStrom fortgesetzt
  • Erdarbeiten für Wurzelschutzelemente begonnen

Leitungsbau Nürnberger-, Rosen-, Salz- und Fahrstraße:
  • Rohrgrabenaushub/Verlegung Fernwärme-, Gas-, Wasserleitung fortgesetzt
  • KW 30, 2012 Nach Oben

    Finanzamt

    Freiheitsplatz
    • Tiefbauarbeiten Leitungsarbeiten

    • Tiefbauarbeiten Kabelzug/Montage fortsetzen

    • Beginn Tiefbauarbeiten Kreuzungsbereich Fahrstraße/Freiheitsplatz

    • Rohrleitungsverbindung Ecke Sternstr./Hammerstr. / Graben verfüllen
    Freiheitsplatz, Kammgebäude:
    • Sanierung Balkone Rückseite fortsetzen

    Leitungsbau Nürnberger-, Rosen-, Salz- und Fahrstraße:
    • Rohrgrabenaushub fortsetzen

    KW 29, 2012 Nach Oben

    Archologen

    Freiheitsplatz
    • Austausch Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd
      2. Abschnitt Richtung Hammerstr. fortgesetzt

    • Kabelzug/Montage fortgesetzt

    • Archäologische Erkundung fortgesetzt

    • Leitungsverlegung vor Behördenhaus abgeschlossen

    • Tiefbauarbeiten Kreuzungsbereich Mühlstraße

    Freiheitsplatz, Kammgebäude:
    • Sanierung Balkone Rückseite fortgesetzt

    • Gründung Stützenfundamente

    Hammerstraße:
    • Erdarbeiten Wurzelschutzelemente

    • Erdarbeiten Hausanschlüsse und Verlegen Längsleitungen Strom

    Leitungsbau Nürnberger-, Rosen-, Salz- und Fahrstraße:
    • Arbeiten Schieberkreuz Nürnberger Str./Hirschstraße fortgesetzt
    • Beginn Rohrgrabenaushub

    Kino:
    • Abfuhr Haufwerk aus Bodenaushub

    • Aufbruch vorhandener Asphalt

    KW 28, 2012 Nach Oben

    archäologische Erkundung archäologische Erkundung

    Freiheitsplatz
    • Die archäologische Erkundung wurde fortgesetzt
    • Austausch Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd
    • Tiefbauarbeiten fortgesetzt

    Hammerstraße
    • Grabenaushub und Verlegung Rohre fortgesetzt

    Freiheitsplatz, Kammgebäude
    • Fortsetzung Sanierung Balkone

    Kino
    • Abfuhr Bodenaushub
    • Beginn Aufbruch vorhandenen Asphalt

    KW 27, 2012 Nach Oben

    Tiefbauarbeiten in der Hammerstraße Tiefbauarbeiten in der Hammerstraße

    Freiheitsplatz
    • Abbruch unterirdisch fortgesetzt
    • Die archäologische Erkundung wurde fortgesetzt
    • Restarbeiten Baustofftrennung

    Hammerstraße
    • Grabenaushub und Verlegung Rohre fortgesetzt

    Freiheitsplatz, Kammgebäude
    • Fortsetzung Sanierung Balkone

    Behördenhaus
    • Sanierung Behördenhaus

    KW 26, 2012 Nach Oben

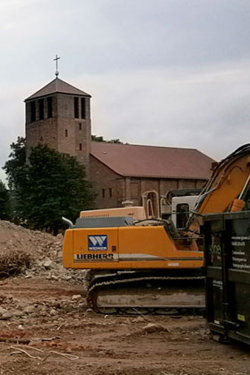

    Ungewohnter Blick Ungewohnter Blick

    Freiheitsplatz
    • Abbruch unterirdisch begonnen
    • Die archäologische Erkundung wurde fortgesetzt
    • Die Tiefbauarbeiten Im Bangert, Am Freheitsplatz/Nord (mit Rohrgrabenaushub) und Am Freiheitsplatz Süd wurden fortgesetzt

    Hammerstraße
    • Grabenaushub und Verlegung Rohre fortgesetzt

    Freiheitsplatz, Kammgebäude
    • Beginn Sanierung Balkone: Fundamente Stützen

    Behördenhaus
    • Sanierung Behördenhaus - Landschaftsbauarbeiten

    KW 25, 2012 Nach Oben

    Seitenblick Seitenblick

    Freiheitsplatz
    • Oberirdischer Abbruch Karstadt abgeschlossen
    • Oberirdischer Abbruch Wohnhaus abgeschlossen
    • Die archäologische Erkundung wurde fortgesetzt
    • Die Tiefbauarbeiten Im Bangert, Am Freheitsplatz/Nord (mit Rohrgrabenaushub) und Am Freiheitsplatz Süd wurden fortgesetzt
    • Beginn Austausch Schieberkreuz Ecke Sternstr./Hammerstr./FP Süd
    • Markierung Fußgängerführung Freiheitsplatz Nord hergestellt

    Hammerstraße
    • Sinkkastenanschlüsse und Längsleitungen Kanal fortgesetzt

    Freiheitsplatz, Kammgebäude
    • Beginn Sanierung Balkone: Stellung Bauzaun

    KW 24, 2012 Nach Oben

    2012-06-18 06-00 Webcam aktuell

    Freiheitsplatz
    • Beendigung: Abbruch des Karstadt-Komplexes
    • Beendigung: Abbruch des Barthel-Gebäudes
    • Der Abbruch des Wohnhauses wurde beendet
    • Die archäologische Erkundung wurde fortgesetzt
    • Die Tiefbauarbeiten Im Bangert, Am Freheitsplatz/Nord (mit Rohrgrabenaushub) und Am Freiheitsplatz Süd wurden fortgesetzt
    • Bewässerungssystems für die Platane hergestellt

    Hammerstraße
    • Auskofferung Pflasterfläche fortgesetzt
    • Sinkkastenanschlüsse und Längsleitungen Kanal fortgesetzt


    KW 23, 2012 Nach Oben

    Bagger in der Hammerstraße Bagger in der Hammerstraße

    Freiheitsplatz
    • Fortgesetzt: Abbruch des Karstadt-Komplexes
    • Abbruch des Barthel-Gebäudes wurde abgeschlossen
    • Der Abbruch des Wohnhauses wurde fortgesetzt
    • Kabelzug Telekom abgeschlossen
    • Die archäologische Erkundung hat begonnen

    • Die Tiefbauarbeiten Im Bangert, Am Freheitsplatz/Nord (mit Rohrgrabenaushub) und Am Freiheitsplatz Süd wurden fortgesetzt
      Herstellung des Bewässerungssystems für die Platane

    Hammerstraße
    • Auskofferung Pflasterfläche fortgesetzt
    • Sinkkastenanschlüsse und Längsleitungen Kanal fortgesetzt


    KW 22, 2012 Nach Oben

    Beobachter am Freiheitsplatz Beobachter am Freiheitsplatz

    Freiheitsplatz
    • Fortgesetzt: Entkernung u. Abbruch Karstadt-Barthel-Komplex, Entkernung Wohnhaus
    • Fußgängertunnel Sternstraße zurückgebaut
    • Markierung Fußgängerführung Freiheitsplatz hergestellt
    • Kabelzug Telekom fortgesetzt
    • Abbruch Wohnhaus begonnen.

    Hammerstraße
    • Rohrverlegungsarbeiten Kreisel abgeschlossen
    • Beginn Auskoferung Pflasterfläche.

    KW 21, 2012 Nach Oben

    Direkter Einblick in die Bauruine am Freiheitsplatz Direkter Einblick in die Bauruine am Freiheitsplatz

    Parkhaus Kinopolis:
    • Die Beschichtungs- und Fliesenarbeiten konnten per 21.05.12 abgeschlossen werden.
    • Der Aufzug wurde ebenfalls am 21.05.12 in Betrieb genommen.

    Freiheitsplatz, Baufeld HBB:
    • Entkernung und Abbruch des ehemaligen Karstadt/Barthel-Komplexes durch Fa. Weimer wurden fortgesetzt.
    • Die Entkernung des auf dem Komplex stehenden Wohnhauses durch Fa. Weimer konnte abgeschlossen werden.
    • Kabelzug Telekom wurde fortgeführt.
    • Fortsetzung der Tiefbauarbeiten Am Freiheitsplatz Süd - Fahrstraße bis Hammerstraße - (Rohrgrabenaushub) und Im Bangert.
    • Der Gerüstbau der Aussichtsplattform vor dem Fotofachgeschäft Edel, Am Freiheitsplatz, ist abgeschlossen. Am 25.05.12 wurde die Plattform eröffnet.

    Hammerstraße:
    • Die Rohrverlegungsarbeiten im nördlichen Teil wurden fortgesetzt.
    • Fortführung der Kanalhaus- und Sinkkastenanschlüsse im vorderen Teil und Beginn dieser Arbeiten am 21.05.12 im hinteren Teil der Hammerstraße Richtung Marktplatz.

    Fernwärmetrasse Nürnberger-, Rosen-, Salz- und Fahrstraße:
    • Die Aufbrucharbeiten (Durchführung von Bodenuntersuchungen) waren per 23.05.12 abgeschlossen.

    KW 20, 2012

    Blick in die Sternstraße Blick in die Sternstraße

    Parkhaus Kinopolis:
    • Die Beschichtungs- und Fliesenarbeiten wurden fortgesetzt.

    Freiheitsplatz:
    • Entkernung und Abbruch des ehemaligen Karstadt-Gebäudes wurden fortgeführt.
    • Fortsetzung Kabelzug Telekom.
    • Beginn Gerüstbau Aussichtsplattform Edel
    • Stellung geschlossener Bauzaun im Bangert/Steinheimer Str.

    Hammerstraße:
    • Tiefbauarbeiten am Kreisel Richtung Marktplatz wurden weitergeführt.


    KW 19, 2012

    Imposant: Die Ruine des ehemaligen Karstadt-Gebäudes Ende KW 19 Imposant: Die Ruine des ehemaligen Karstadt-Gebäudes Ende KW 19

    Parkhaus Kinopolis:
    • Die Beschichtungs- und Fliesenarbeiten wurden fortgesetzt.

    Freiheitsplatz:
    • Entkernung und Abbruch des ehemaligen Karstadt-Gebäudes durch Fa. Weimer wurden fortgeführt.
    • Fortsetzung Kabelzug Telekom.
    • Am Freiheitsplatz/Süd (Fahrstraße bis Hammerstraße) wurde mit der Verlegung der Hochdruckleitung fortgefahren sowie mit der Verfüllung des Rohrgrabens begonnen.
    • Fortsetzung der Tiefbauarbeiten Im Bangert und auf der Rückseite des ehemaligen Karstadt-Gebäudes (geänderte Verkehrsführung an der Kirche Mariae Namen).

    Hammerstraße:
    • Tiefbauarbeiten und Auskofferung am Kreisel Richtung Marktplatz wurden weitergeführt.


    KW 18, 2012 Nach Oben

    Wie gewohnt herrscht reges Treiben auf der Hammerstraße. Wie gewohnt herrscht reges Treiben auf der Hammerstraße.

    Freiheitsplatz:
    • Die Entkernungsarbeiten am ehemaligen Karstadt-Gebäude wurden fortgesetzt.
    • Fortsetzung der Abbrucharbeiten an der östlichen Fassade des ehemaligen Karstadt-Gebäudes
    • Die Tiefbauarbeiten Im Bangert wurden fortgesetzt.
    • Tiefbauarbeiten an der Rückseite des ehemaligen Karstadt-Gebäudes

    Hammerstraße:
    • Tiefbauarbeiten am BA Kreisel

    Kino/Parkhaus:
    • Fortsetzung Beschichtungsarbeiten
    • Fortsetzung Fliesenarbeiten

    KW 17, 2012 Nach Oben

    Longfront Bagger

    Freiheitsplatz:
    • Die Entkernungsarbeiten am ehemaligen Karstadt-Gebäude wurden fortgesetzt.
    • Antransport des Longfrontbaggers
    • Beginn der Abbrucharbeiten an der östlichen Fassade des ehemaligen Karstadt-Gebäudes
    • Der Umbau des Bauzauns und Aufbau des Fußgängertunnels in der Sternstraße wurden durchgeführt.
    • Die Tiefbauarbeiten neben dem Telekomschacht Am Freiheitsplatz Süd/Hammerstraße konnten fertiggestellt und die Fläche asphaltiert werden.
    • Die Fräsarbeiten in der Sternstraße wurden durchgeführt
    • Die Tiefbauarbeiten Im Bangert wurden fortgesetzt.
    • Das Kopfloch im Rahmen der Tiefbauarbeiten Am Freiheitsplatz Süd/Ecke Fahrstraße wurde geschlossen
    • Start der Tiefbauarbeiten an der Rückseite des ehemaligen Karstadt-Gebäudes

    Hammerstraße:
    • Tiefbauarbeiten am BA Kreisel haben begonnen.

    Kino/Parkhaus:
    • Fortsetzung Beschichtungsarbeiten
    • Fortsetzung Fliesenarbeiten

    KW 16, 2012 Nach Oben

    Freiheitsplatz

    Freiheitsplatz:
    • Die Grube am Telekomschacht Am Freiheitsplatz Süd/Ecke Hammerstraße wurde am 16.04.12 verschlossen und asphaltiert.
    • Am 16.04.12 hat die Demontage der Leuchten Am Freiheitsplatz Süd, nördlicher Gehweg, begonnen (4 Stück).
    • Start der Einrüstung der Balkone hofseitig (Richtung Langstraße) am am 16.04.12.
    • Die Entparkung der Parkplätze Steinheimerstraße (Ostseite) begann ab 17.04.12.
    • Der Bauabschnitt 4.2 (Rückseite ehemaliges Karstadt-Gebäude) wurde vorbereitet zum Fräsen der Asphaltdecke.
    • Am 19.04.12 wurde die Beschilderung Ecke Sternstraße/Steinheimer Straße geändert.
    • Fortsetzung der Entkernungsarbeiten des ehemaligen Karstadt-Gebäudes durch Fa. Weimer.
    • Die Tiefbauarbeiten Am Freiheitsplatz Süde/Ecke Hammerstraße, neben dem Telekomschacht, wurden fortgesetzt.
    • Ebenso Fortsetzung der Tiefbauarbeiten Am Freiheitsplatz Nord- und Südseite (Ecke Fahrstraße u. Fahrstraße bis Hammerstraße) sowie Im Bangert.
    • Die Tiefbauarbeiten in der Sternstraße wurden abgeschlossen und die Fläche asphaltiert.
    • Seit 19.04.12 haben sich die Tiefbauunternehmer für die Baustelle Hammerstraße auf dem Parkplatz Langstraße eingerichtet.

    Kinopolis:
    • Dachabdichtungs- und Malerarbeiten
    • Montage der Photovoltaik-Anlage
    • Dachabdichtungen
    • weitere Montagearbeiten am Aufzug

    KW 15, 2012

    Gesperrt
    • Demontage der Leuchten an der verlängerten Hammerstraße am 10.04.12 durch die Stadtwerke Hanau.
    • Die Entkernung des ehemaligen Karstadt-Gebäudes durch die Firma Weimer wurde fortgesetzt.
    • Straße am Freiheitsplatz Süd (von Fahrstrasse bis Hammerstrasse) wurde in Vorbereitung der Leitungsverlegearbeiten für den Individualverkehr gesperrt.
    • Tiefbauarbeiten Freiheitsplatz Süd von Fahrstrasse bis Hammerstrasse haben am 12.04. mit den Fräsarbeiten des Oberbaus begonnen.
    • Fortführung der Tiefbauarbeiten am Telekom-Schacht Am Freiheitsplatz Süd Ecke Hammerstraße.
    • Tiefbauarbeiten an den Bauabschnitten 5.2 und 2.1 (Am Freiheitsplatz Nordseite) wurden fortgesetzt.
    • Fortgesetzt wurden auch die Tiefbauarbeiten in den Baubschnitten 4.4 (Sternstraße), 3.1 (Am Freiheitsplatz Süd / Ecke Fahrstraße) und 4.1 (Im Bangert).

    Rubriken Kontakt Projektbüro
    Umbau Innenstadt Stadt Hanau 63450 Hanau
    Stadtteile & Konversion Am Markt 14-18 Am Markt 14 - 18
    Verkehr Tel.: 06181/295-0 Tel: 06181 - 4289480
    Fragen & Antworten Fax: 06181 - 295224
    Logbuch Email
    Baustellentermine Facebook
    Infodienst
    Kultur
    Hanau.de

    Stadtumbau auch hier

    Busbahnhof Freiheitsplatz

    Zob

    Webcam Franz-Allee

    Franzalleehanaucam1 2015-09-23 10-00

    Schnelles Internet

    3D Panoramen

    Fotobox

    Forum

    Forum

    20150109-005

    Rohbauarbeiten

    Gemeindezentrum Gärtnerstr.

    Gemeindezentrum Gärtnerstr.

    Gloria Palace

    Gloria Palace

    Wasserhaltung

    Wasserhaltung

    Freiheitsplatz

    Freiheitsplatz

    Freiheitsplatz

    Freiheitsplatz

    Freiheitsplatz

    Freiheitsplatz

    Forum

    Forum

    Marktplatz

    Marktplatz

    20140307-003

    Forum

    20140219-001

    Forum

    Freiheitsplatz

    Freiheitsplatz

    Betonschlange

    Betonschlange

    20131118-009

    Baustelle Forum

    20131018-014

    Kanaltor

    20131120-006

    ZOB

    Bilder-4533-5523-2480

    Kanaltor

    Bilder-4524-5510-3508

    Baustelle Forum

    20130820-063

    Luftig

    20130823-025

    Baustelle Forum

    20130809-059

    Tiefgarage

    20130708--fahrstr6

    Fahrstraße

    20130620 Freiheitsplatz

    Freiheitsplatz

    20130619 Mp-ost

    Marktplatz

    20130613--ekz-013

    Grundwasser

    20130531-ekz-006

    Übersicht

    Oppenheim Selbstbildnis

    Oppenheim Selbstbildnis

    2013-05-16-007

    Übersicht

    Cimg6442

    Brückenlager

    2013-05-10-ekz-004

    Bohrer

    2013-04-17-ekz-040

    Bohrköpfe

    Wochenmarkt

    Wochenmarkt

    2013-04-11-ekz-001

    Schlitzwandgreifer

    Erklaerbaer

    Hanau-Baut-Um auf Youtube

    20120628 Abbruch2

    Freiheitsplatz

    Karstadt-abriss 2704- 18_

    Karstadt

    Logbuch KW 42

    Forum Hanau/BIB: Allgemeine Restarbeiten
    Stadtplatz: Stadtplatz: Restarbeiten
    Westcarré: Betonage aufgehende Bauteile
    Ostcarré: Beginn Zimmermannsarbeiten
    Breitbandausbau: Steinheim: Tiefbauarbeiten in der Offenbacher Landstraße
    St. Vinzenz-Krankenhaus: Gründungsarbeiten – fortgesetzt

    Weiterlesen

    Baustellentermine KW 43

    Eröffnung Forum: Allgemeine Restarbeiten - fortsetzen
    Stadtplatz: Fertigstellung Gehweg Straße „Im Bangert“
    Westcarré: Betonage aufgehende Bauteile
    Ostcarré: Zimmermannsarbeiten Dachstuhl
    Breitbandausbau: Wolfgang: Verfüllen von Baugruben und Wiederherstellung der Oberflächen
    St. Vinzenz-Krankenhaus: Gründungsarbeiten - fortsetzen

    weiterlesen

    360° Ansichten

    Freiheitsplatz 3

    Videos

    Filmteaser

    Immobilienportal

    Immobilien-Angebote der Stadt Hanau auf dem kommunalen Immobilienportal

    Kommunales Immobilienportal
